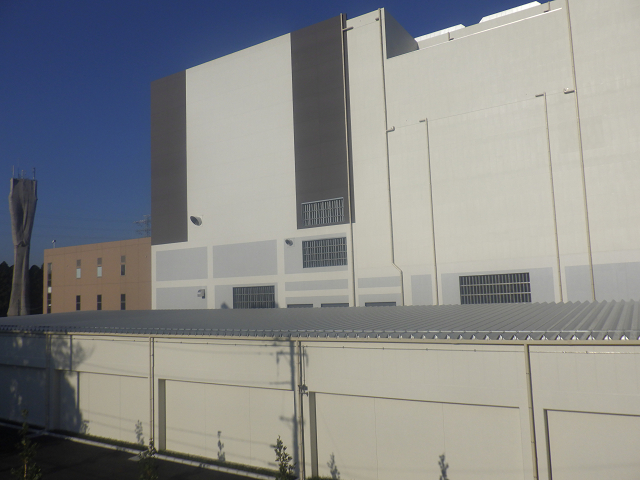

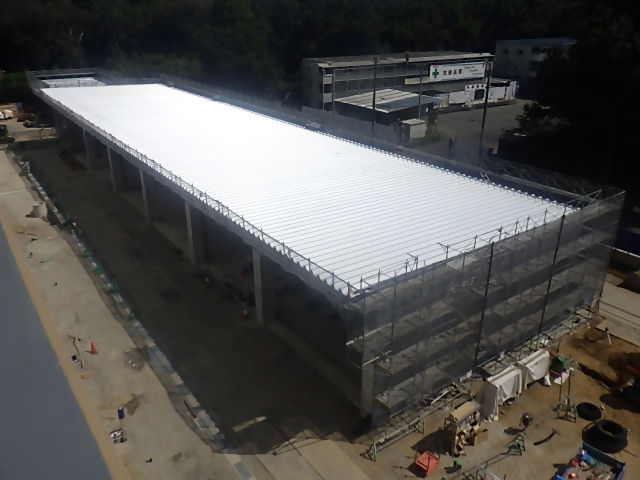

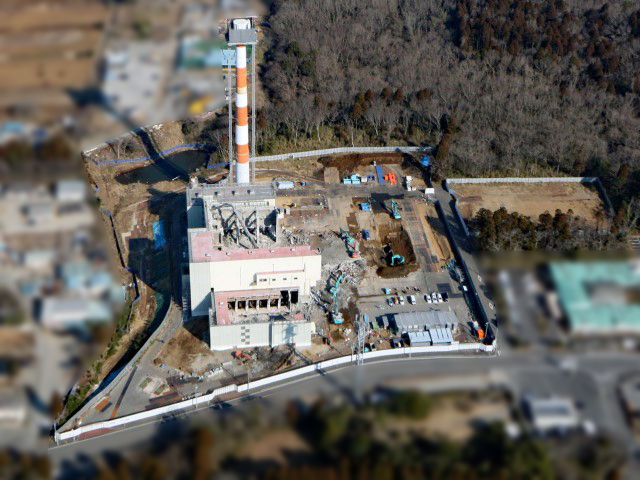

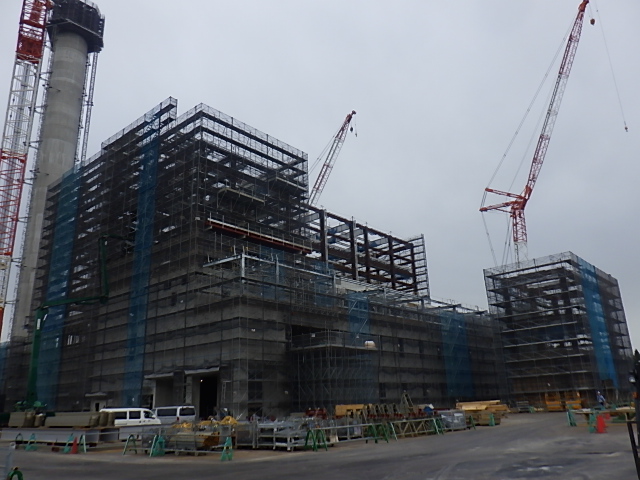

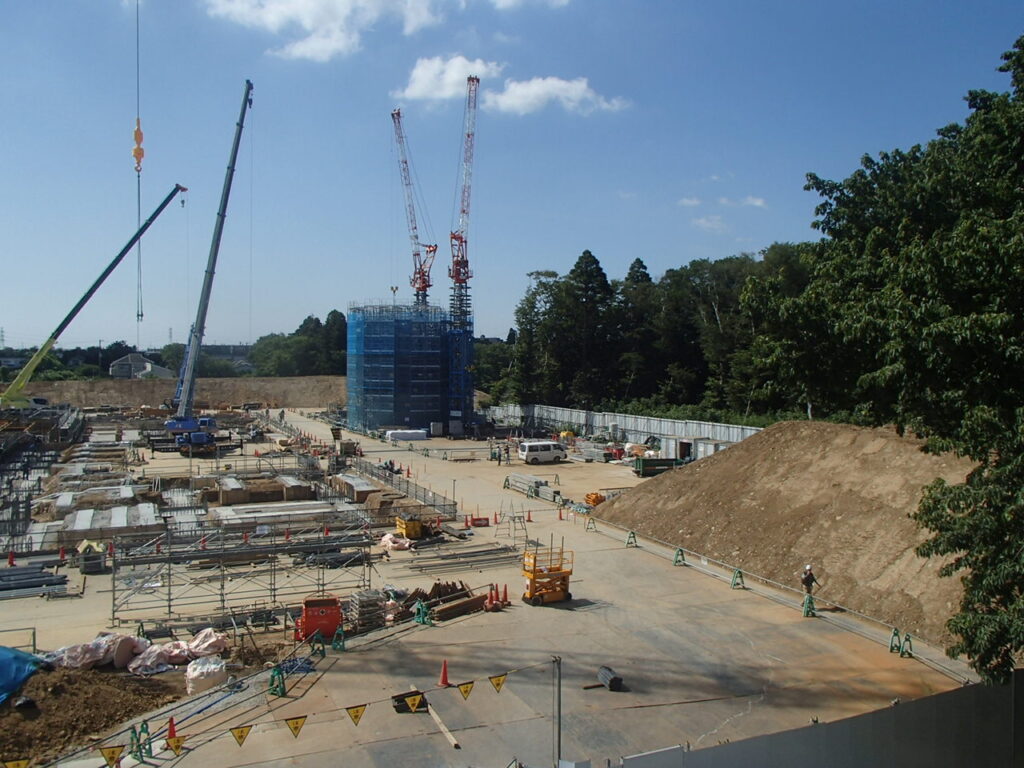

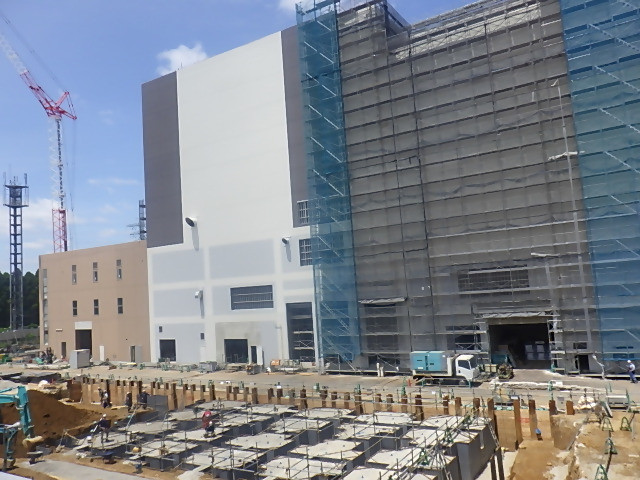

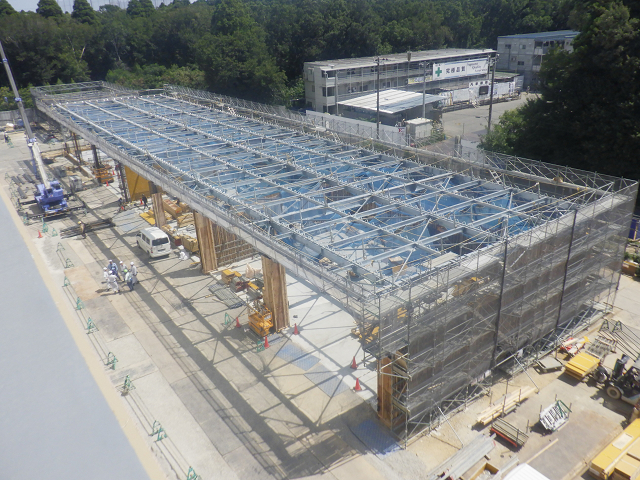

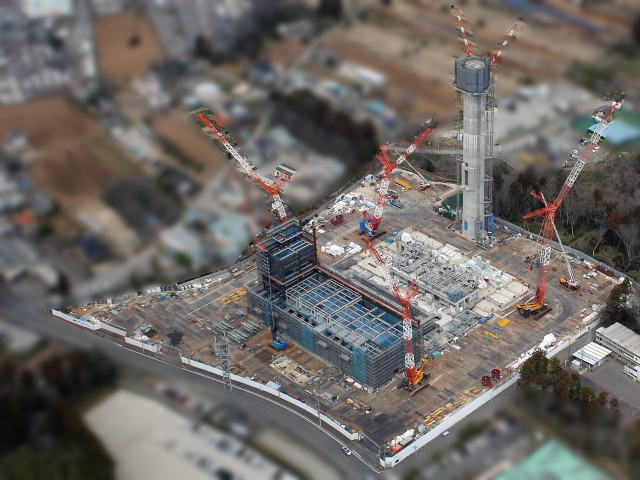

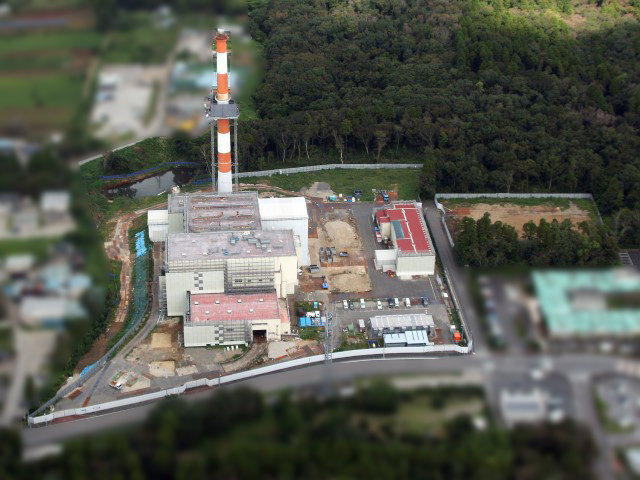

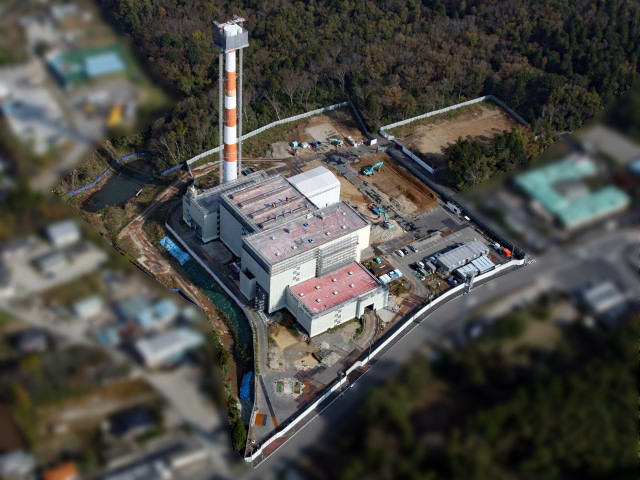

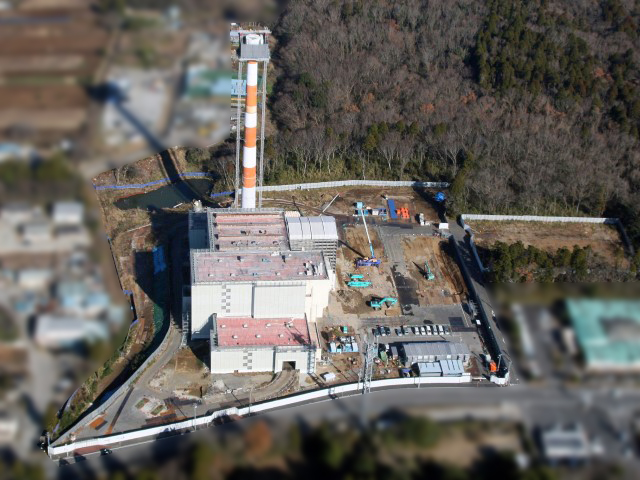

工事進捗状況

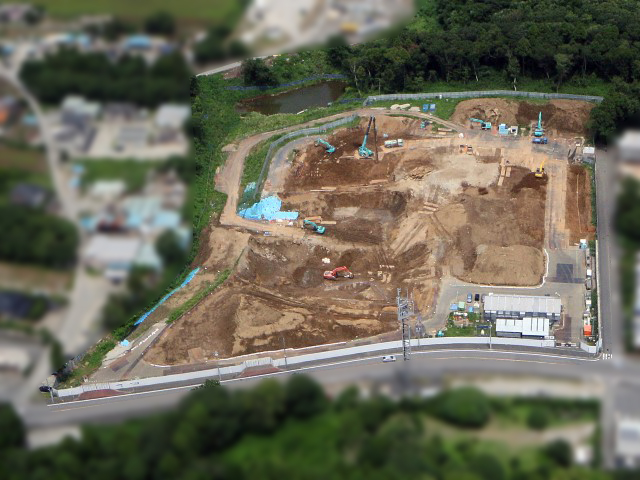

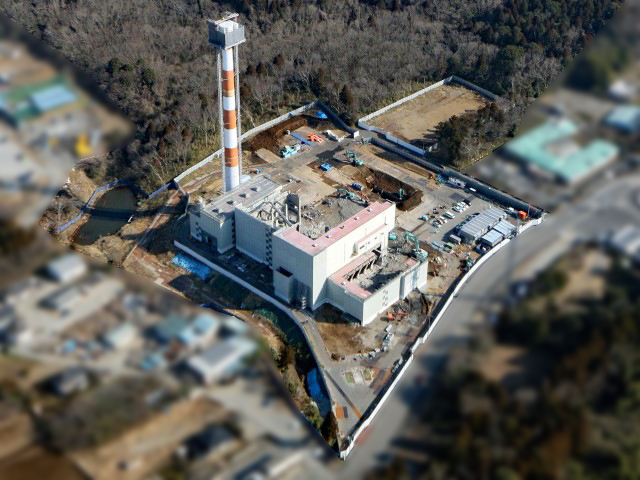

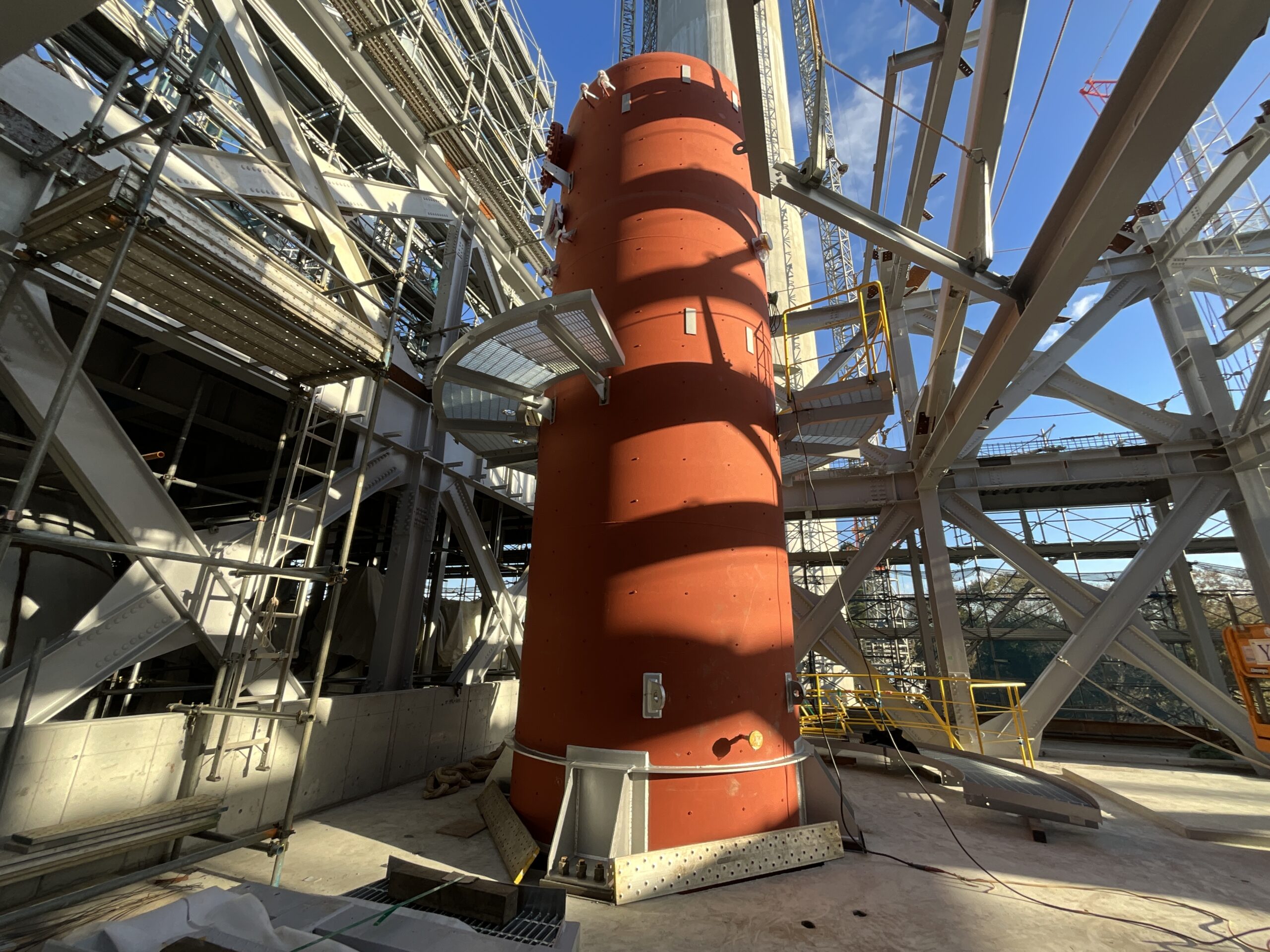

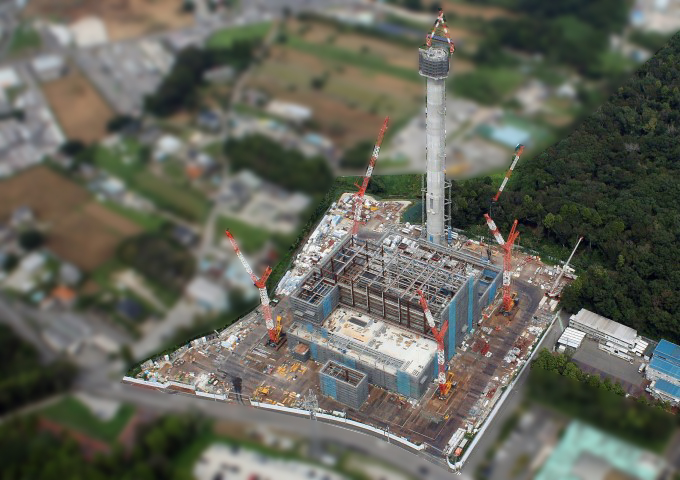

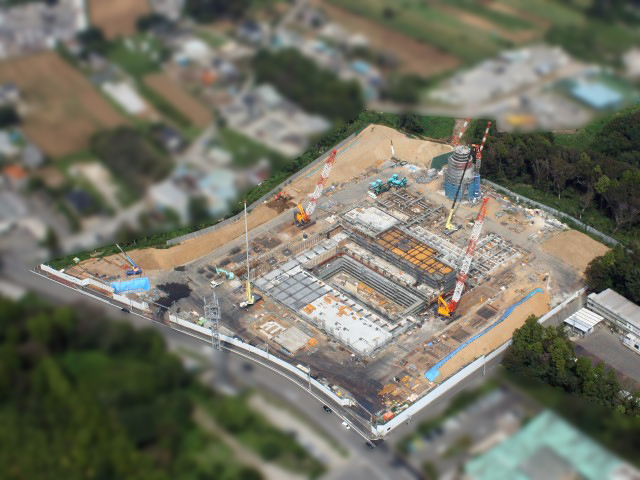

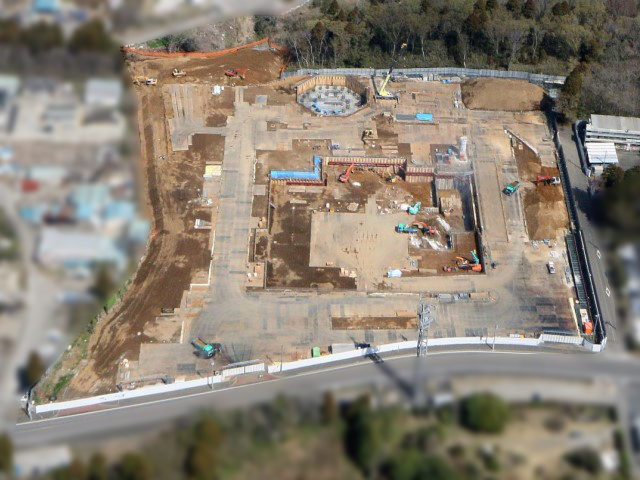

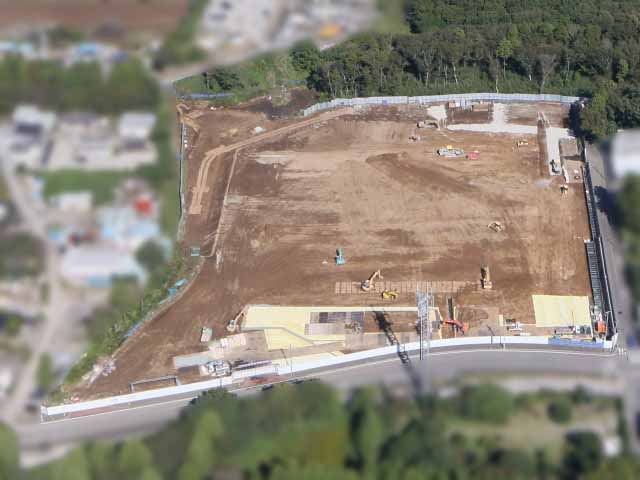

2024年12月2日

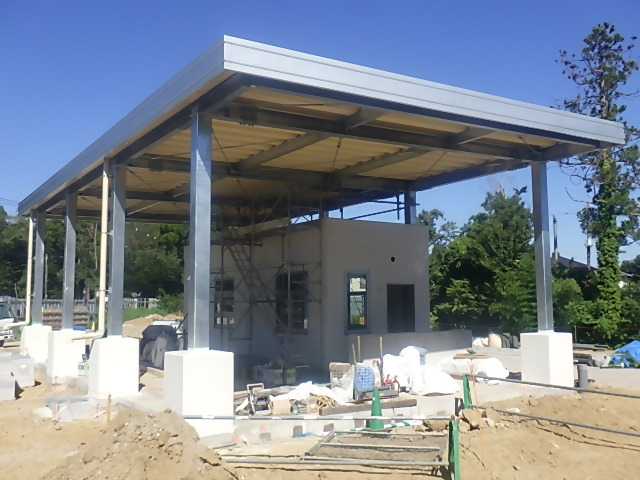

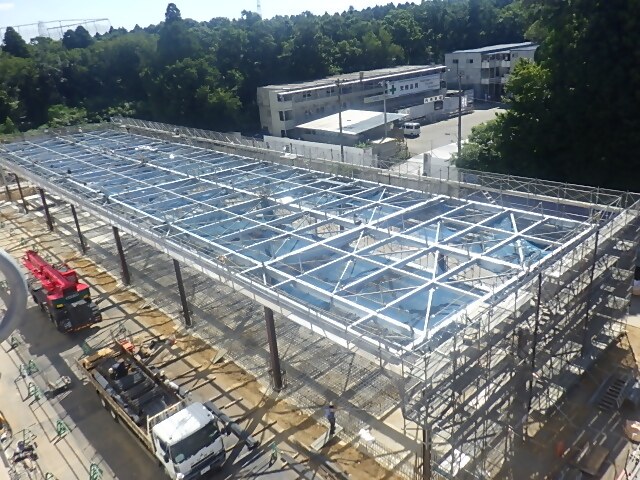

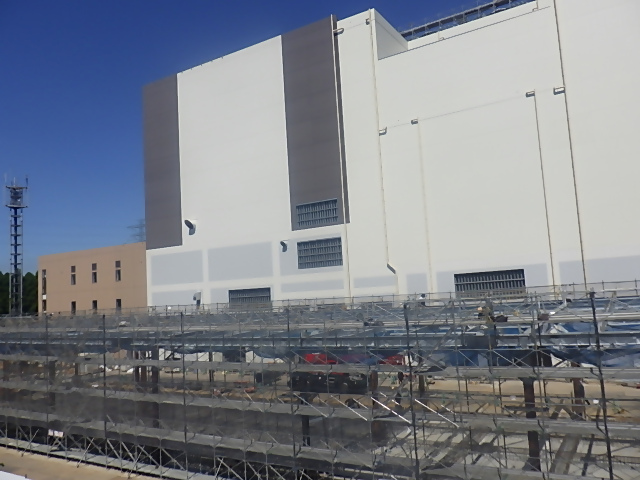

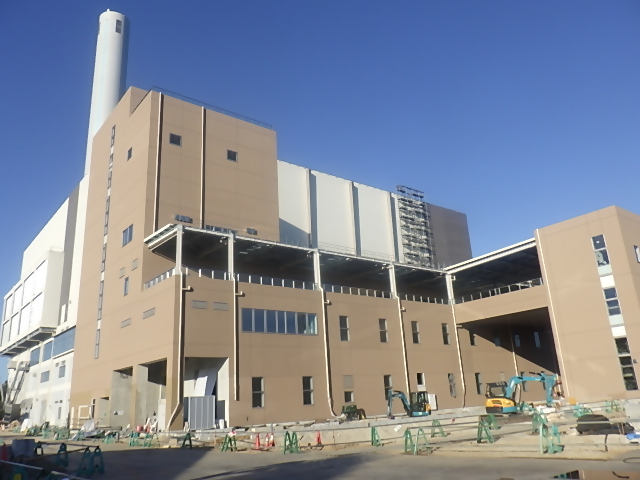

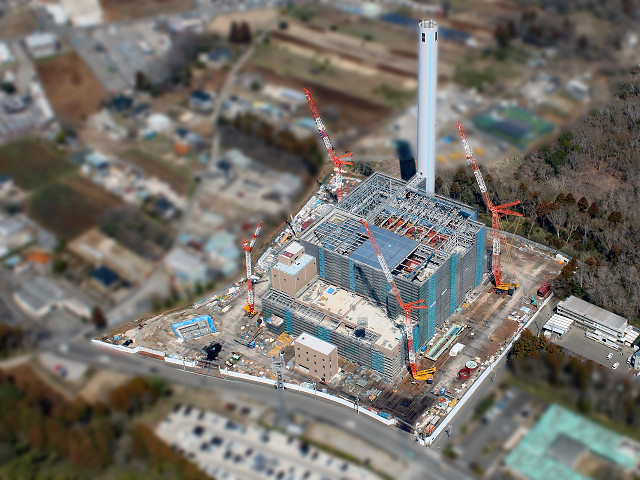

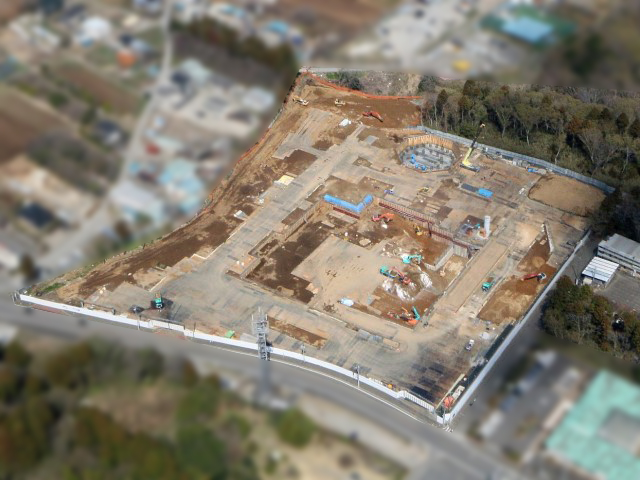

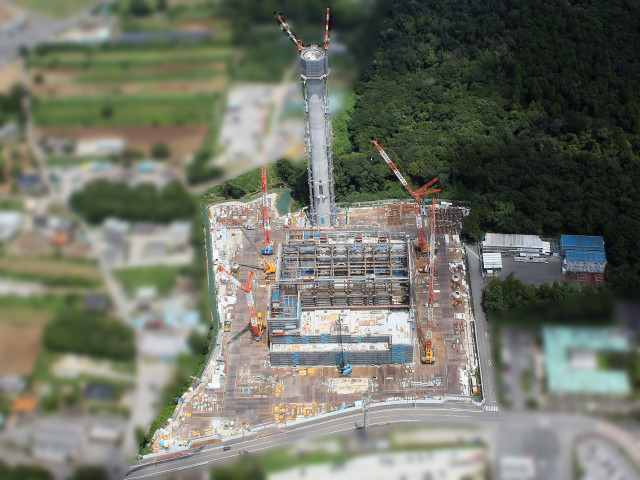

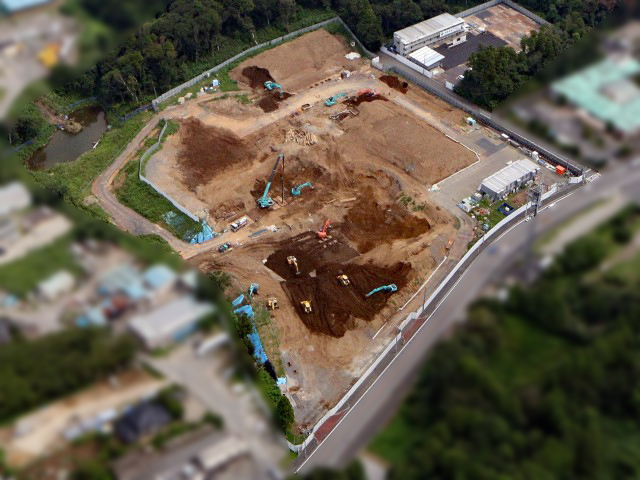

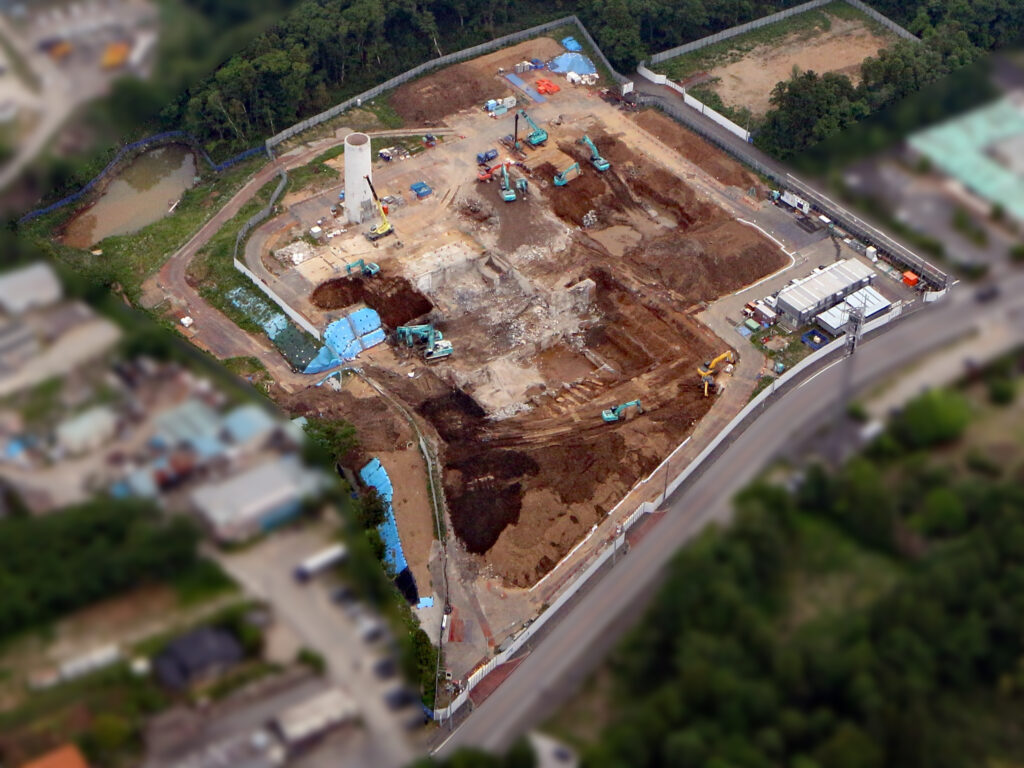

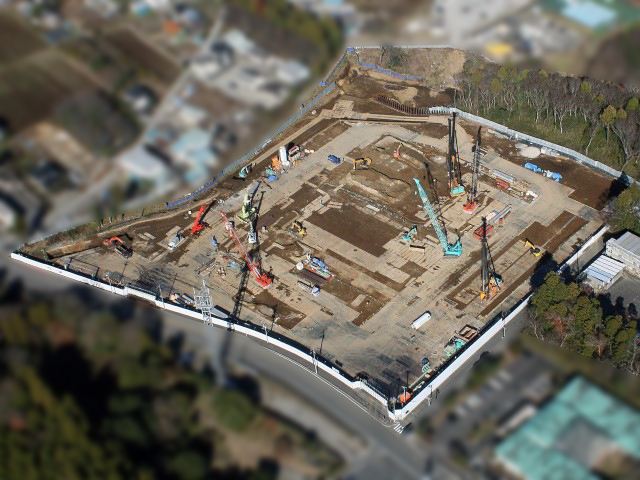

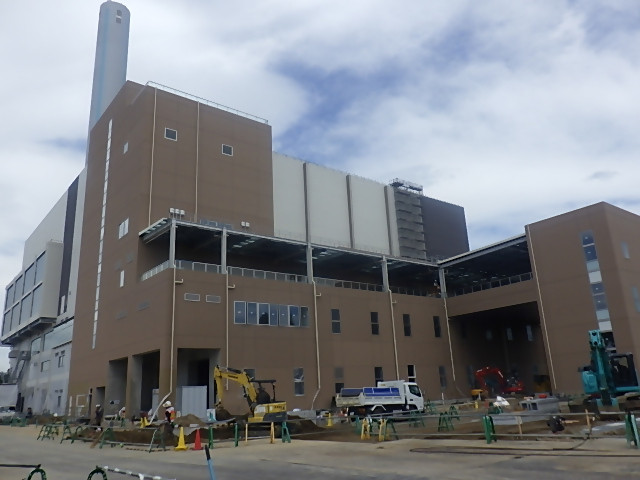

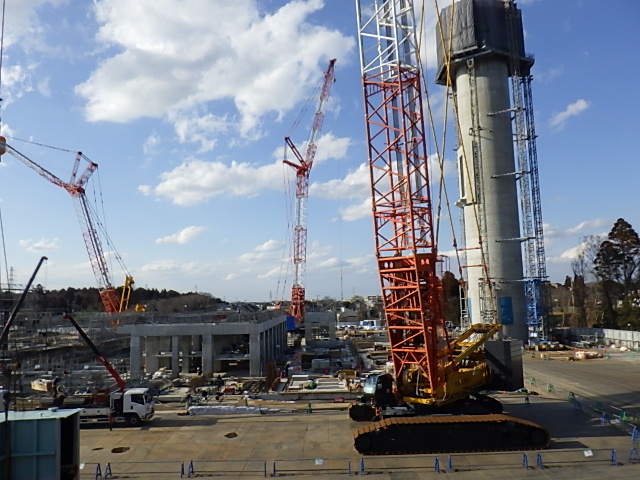

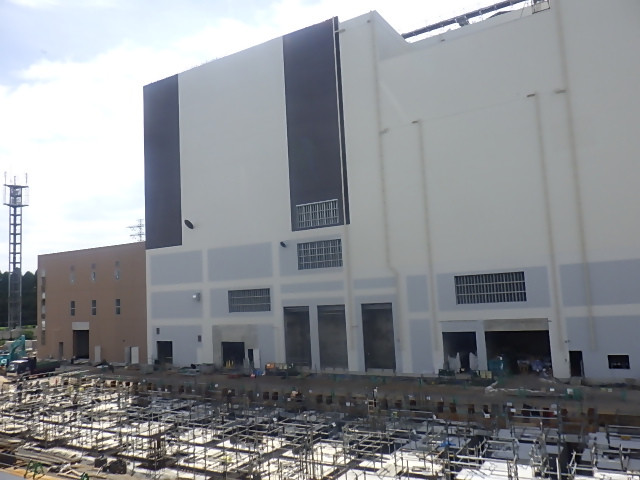

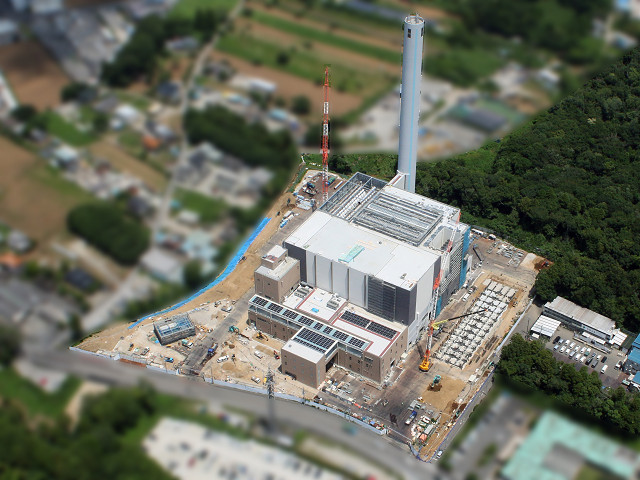

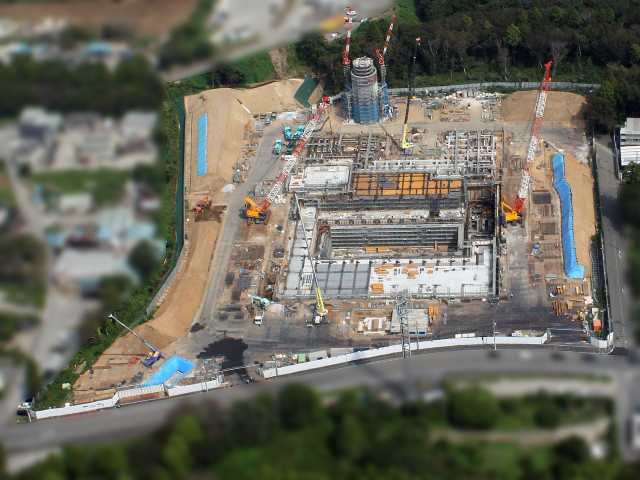

2025年11月末 建築工事状況

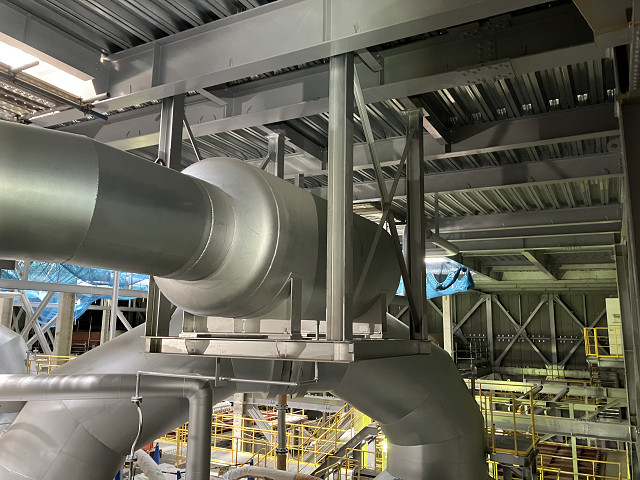

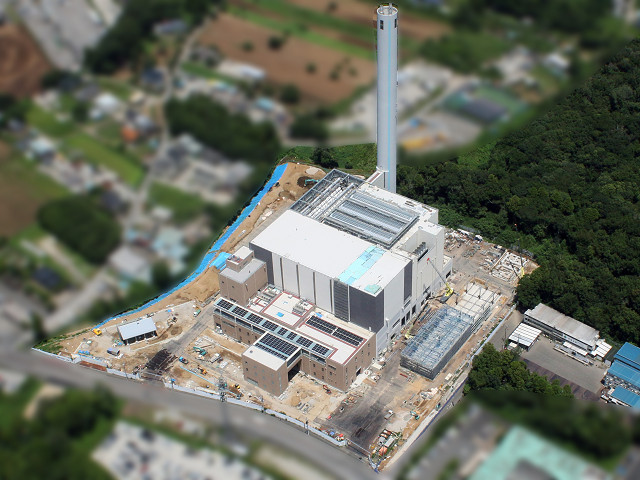

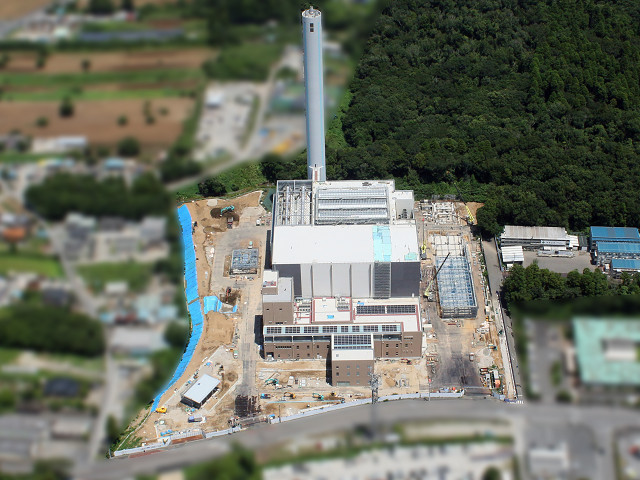

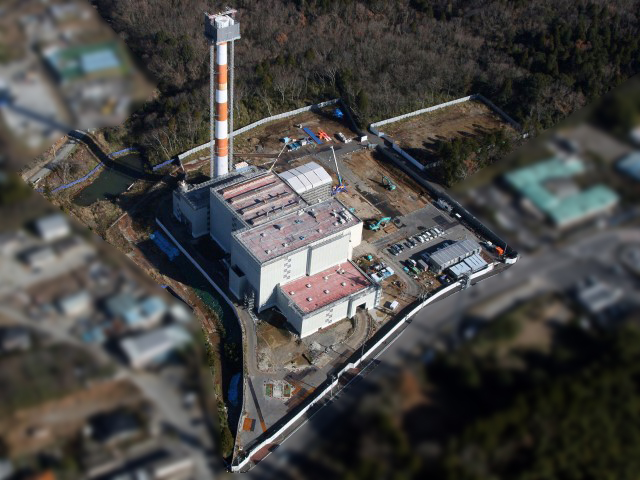

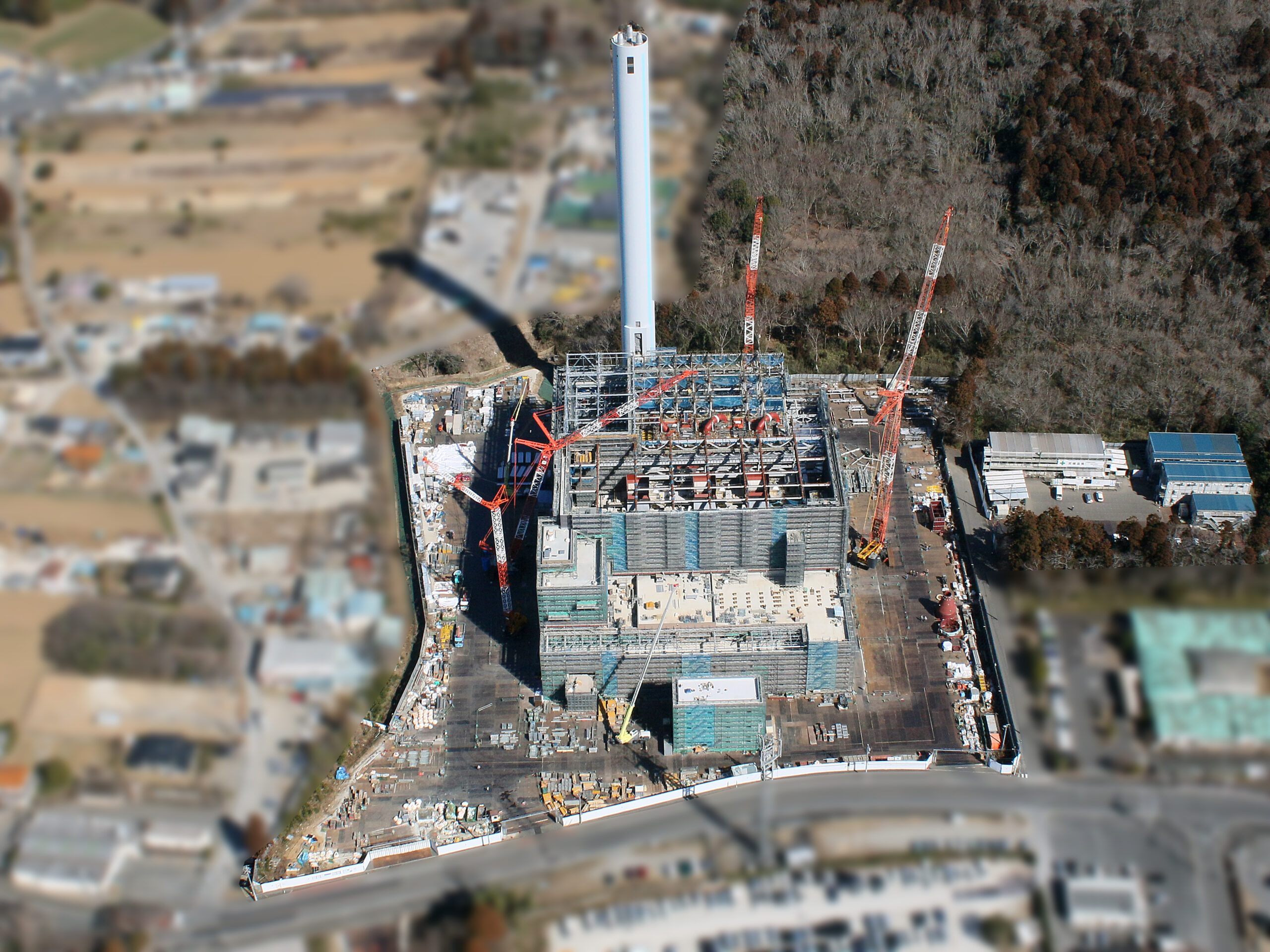

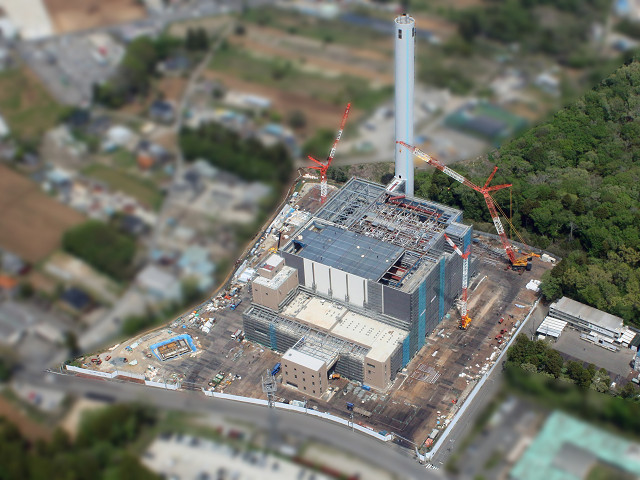

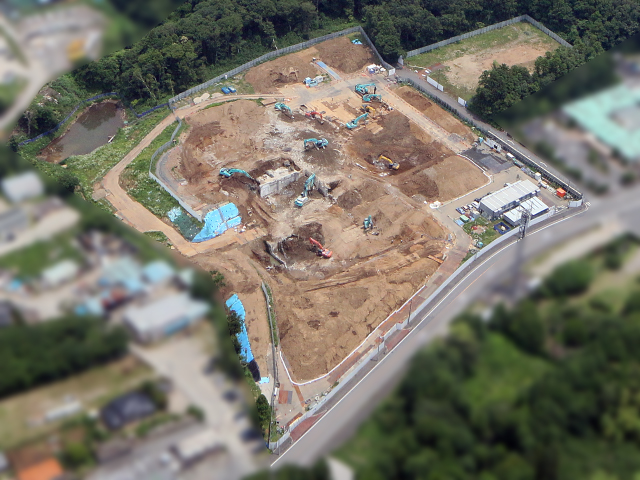

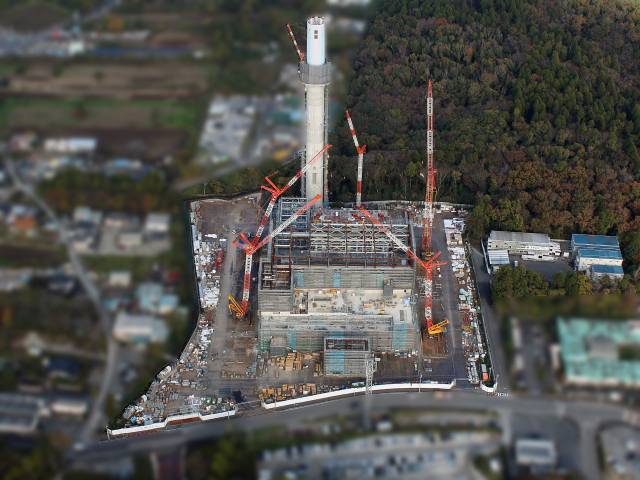

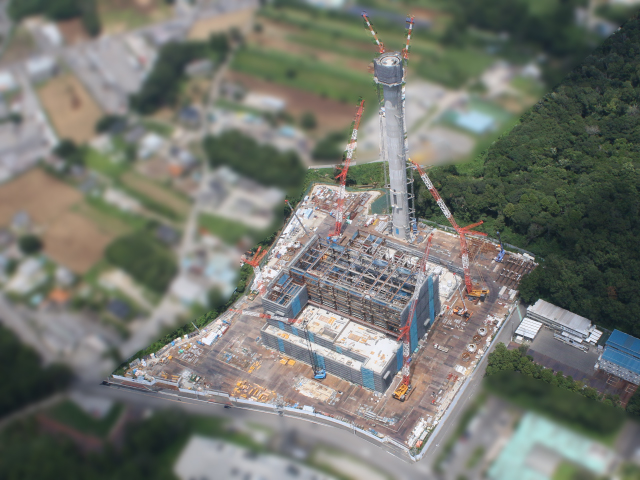

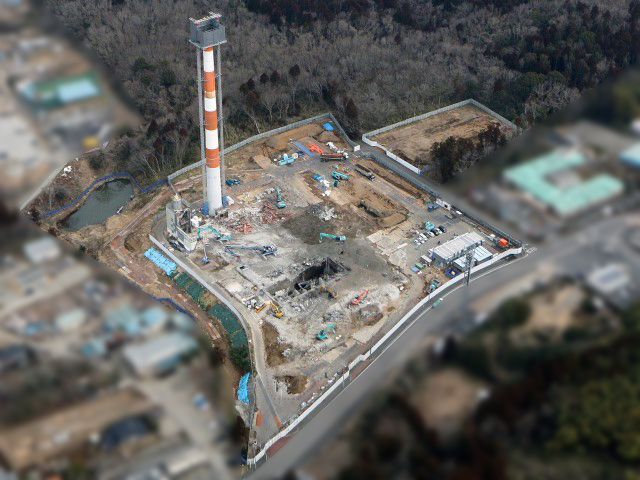

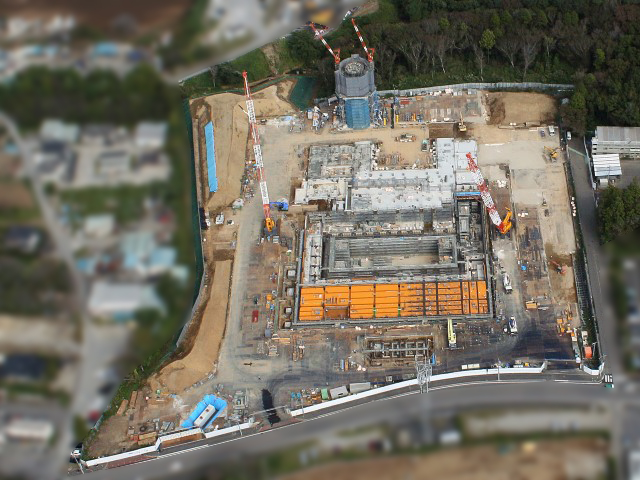

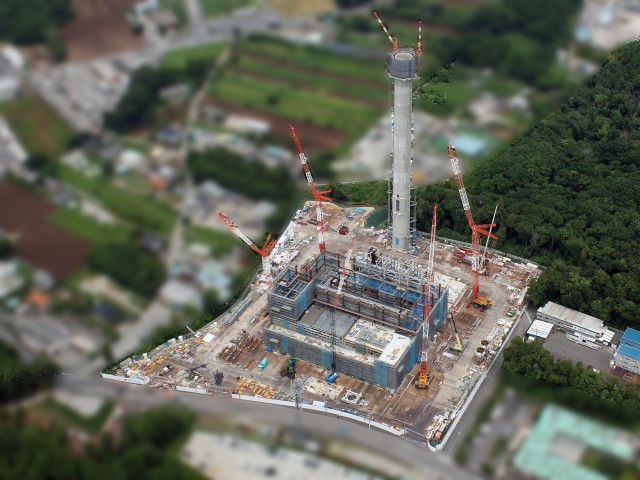

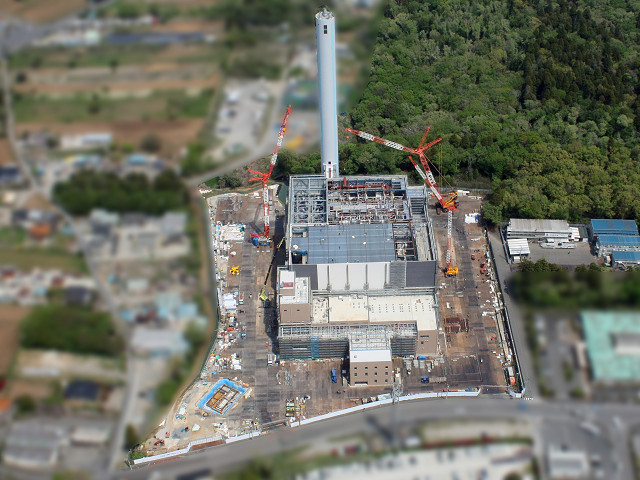

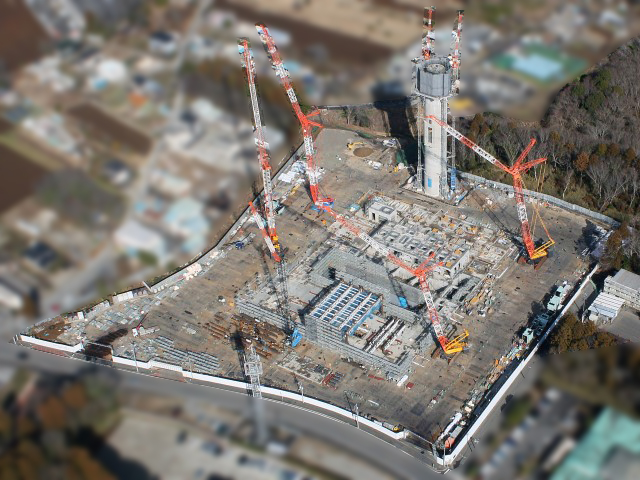

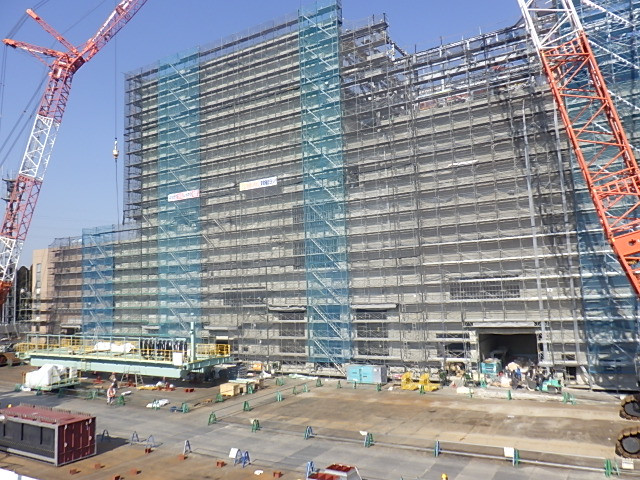

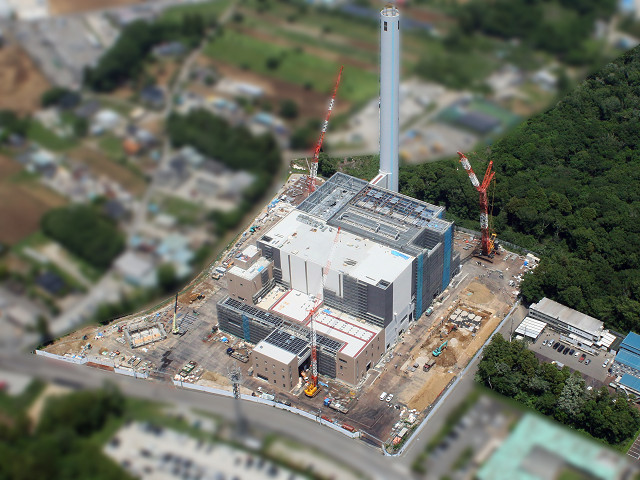

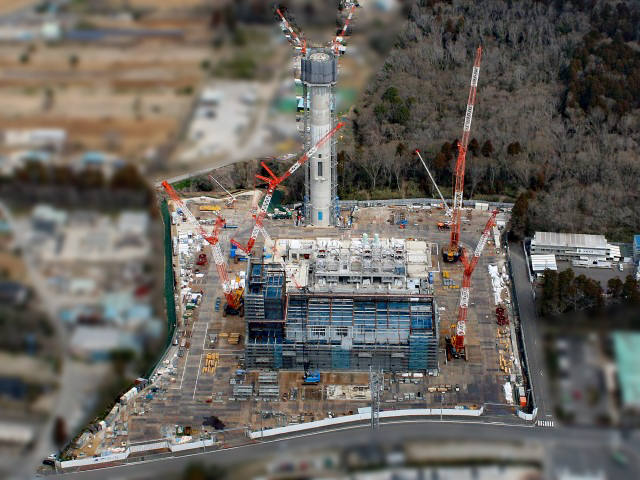

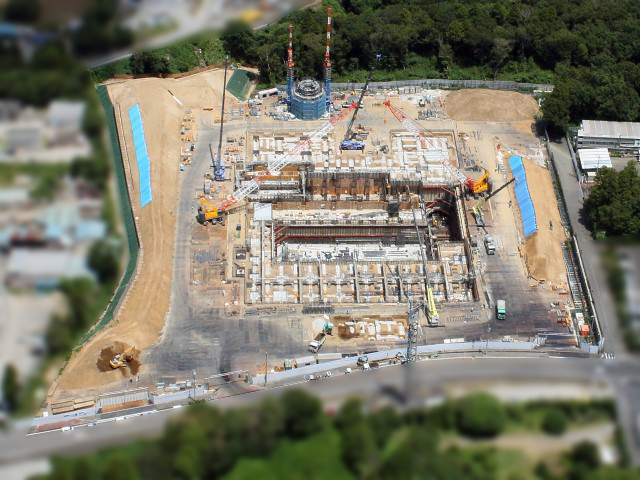

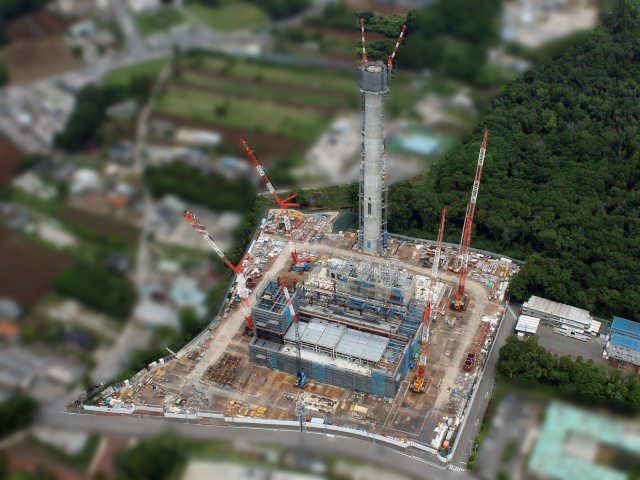

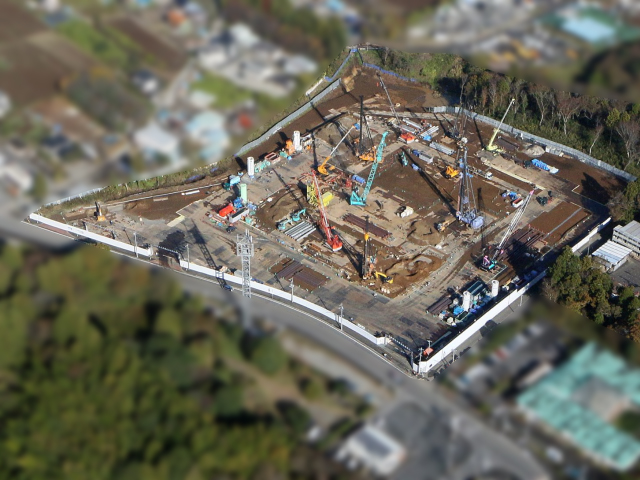

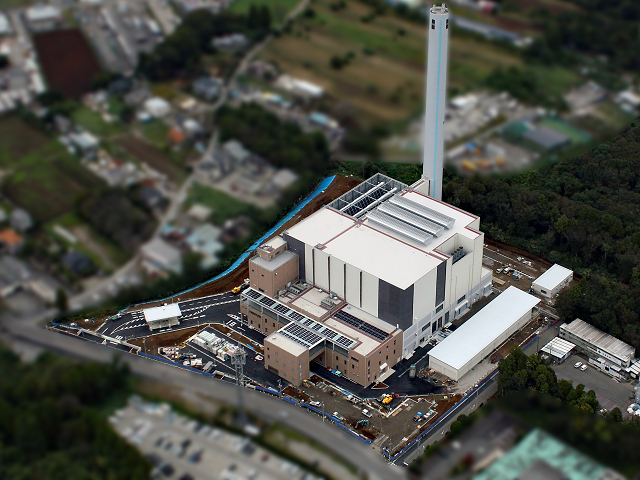

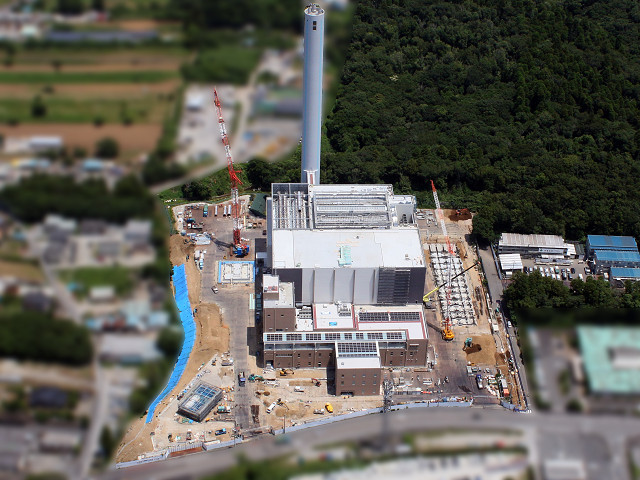

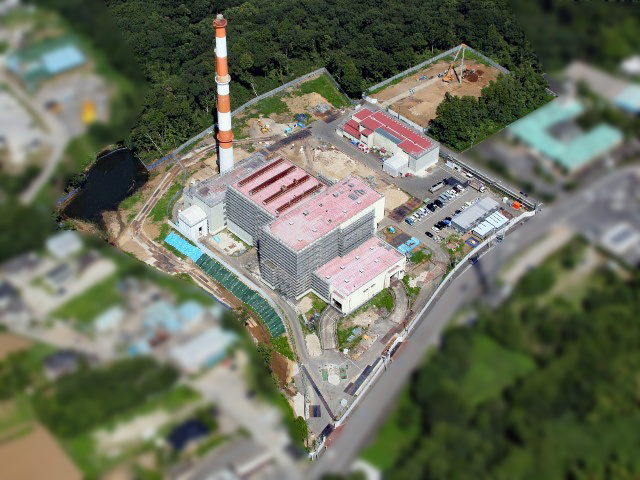

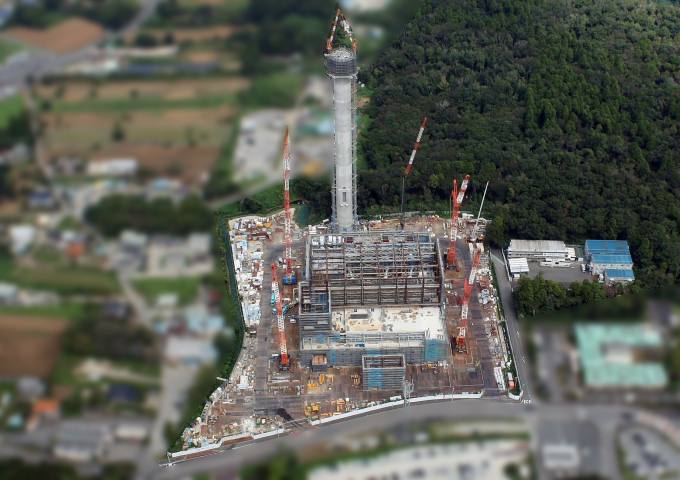

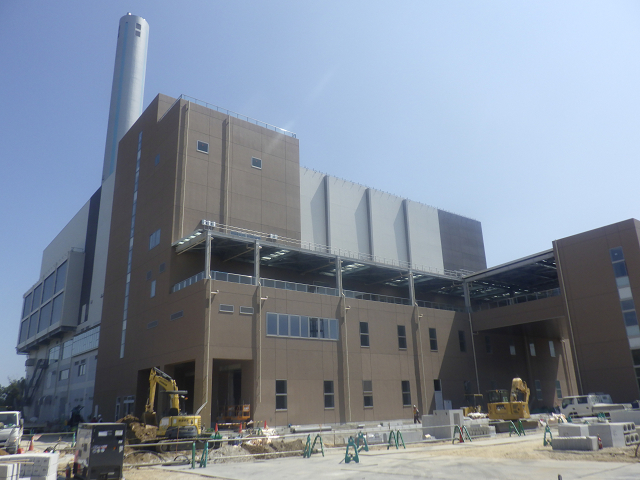

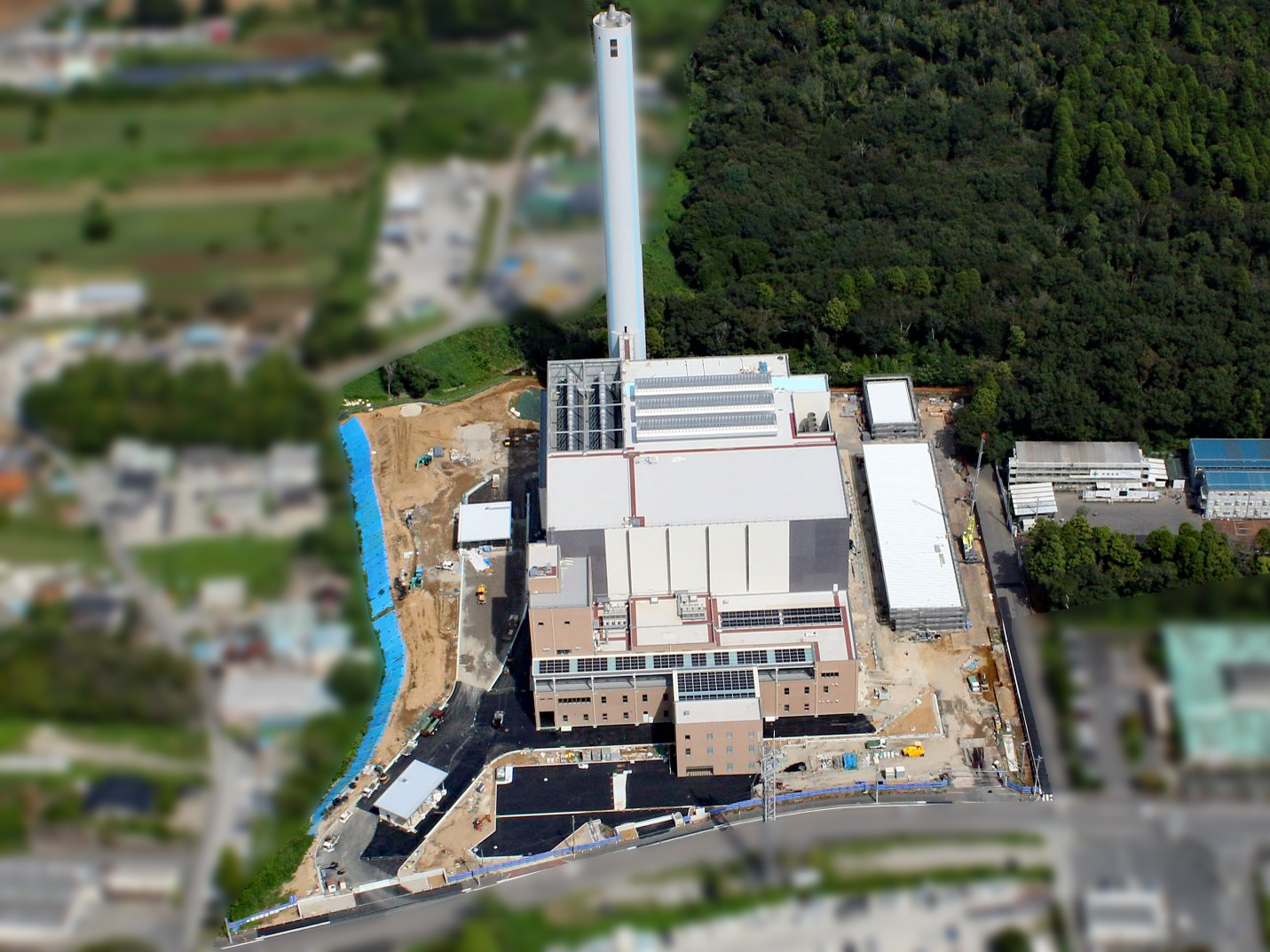

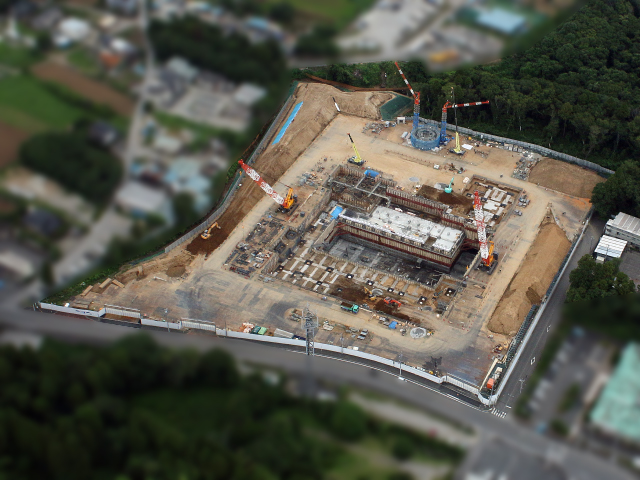

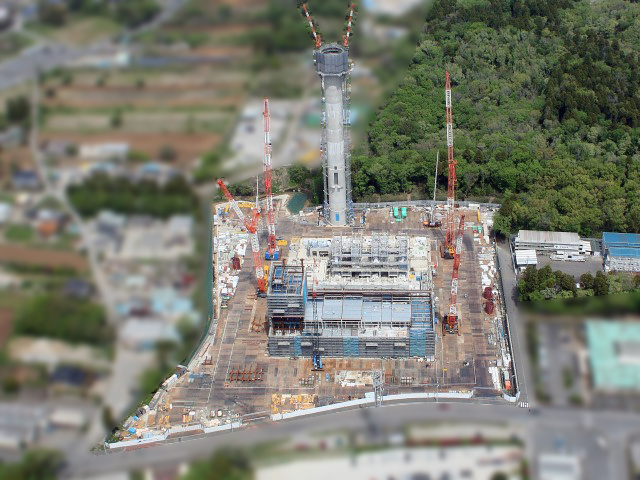

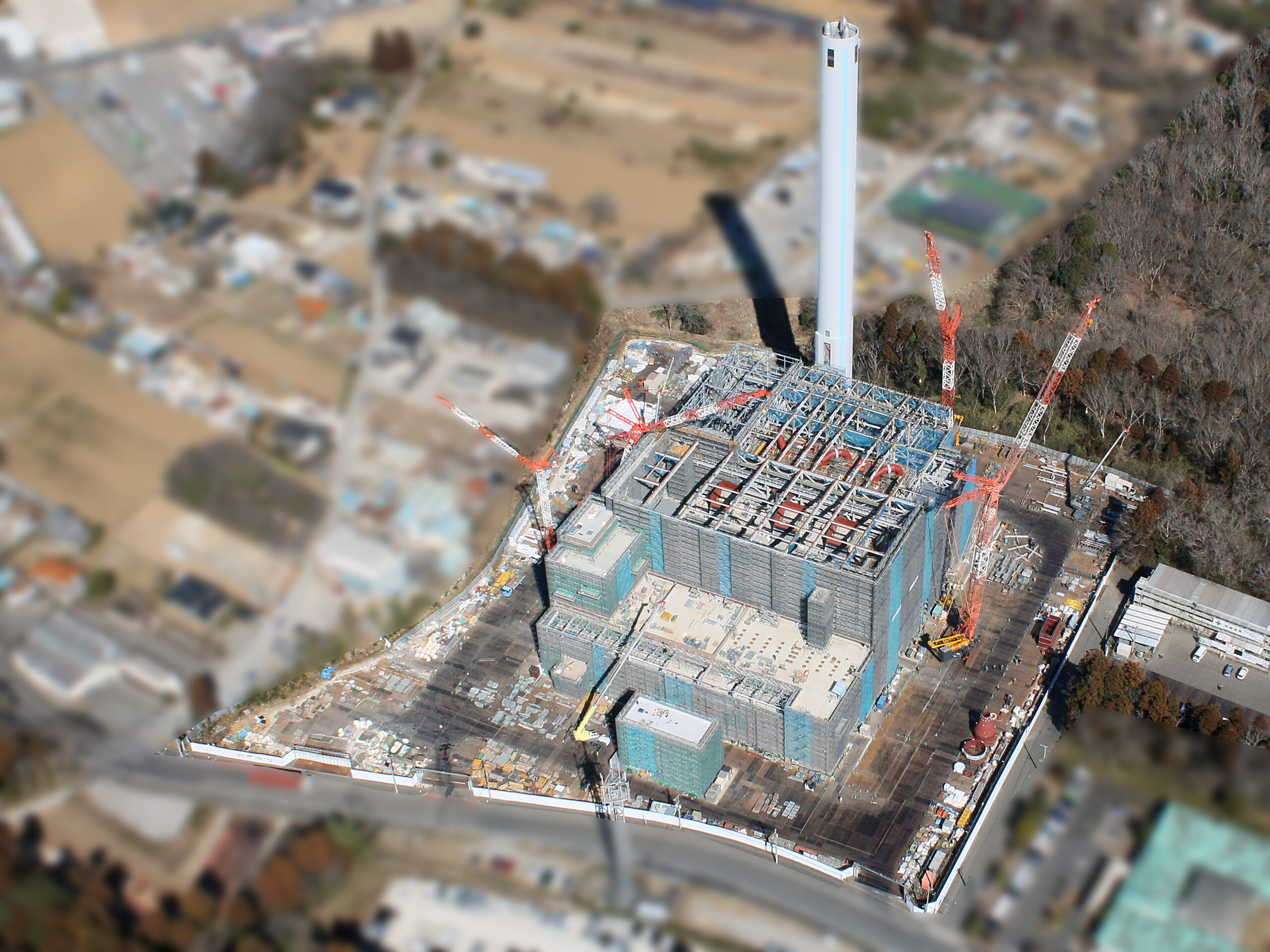

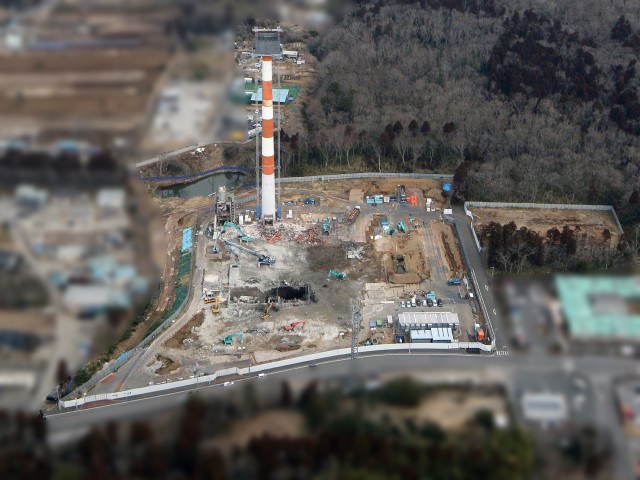

11月25日 敷地南側より航空写真
11月25日

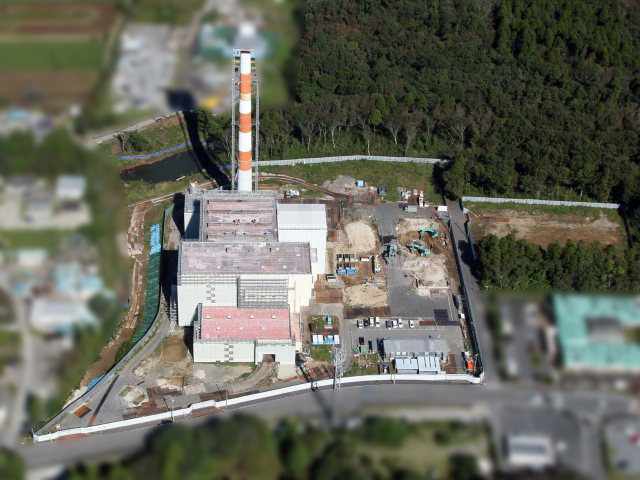

敷地南東側より航空写真
11月26日

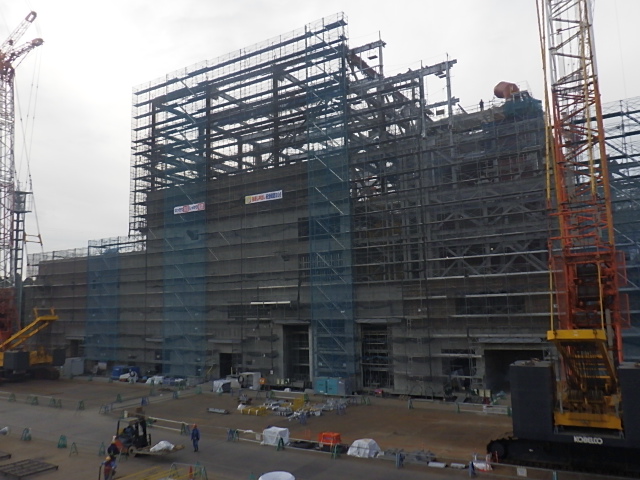

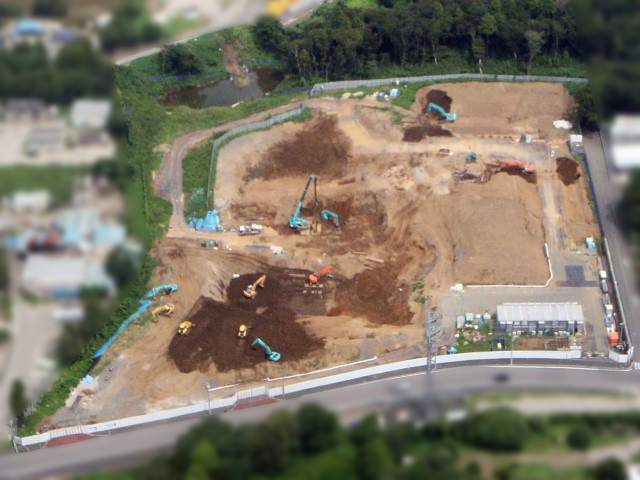

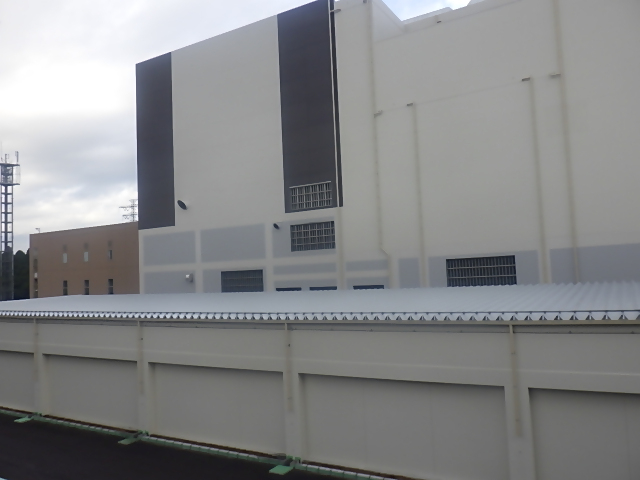

現場事務所からの定点

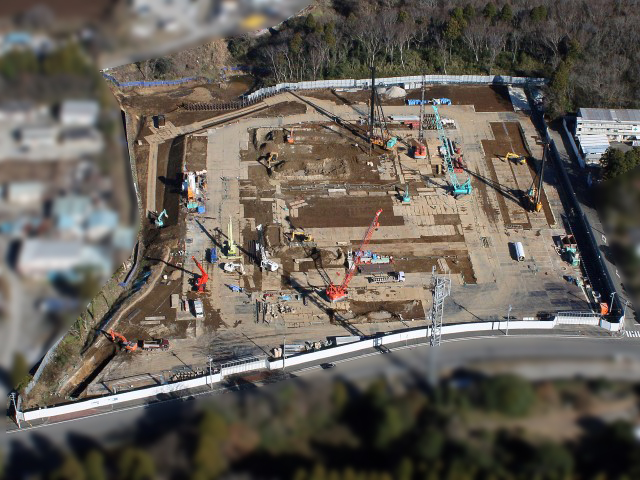

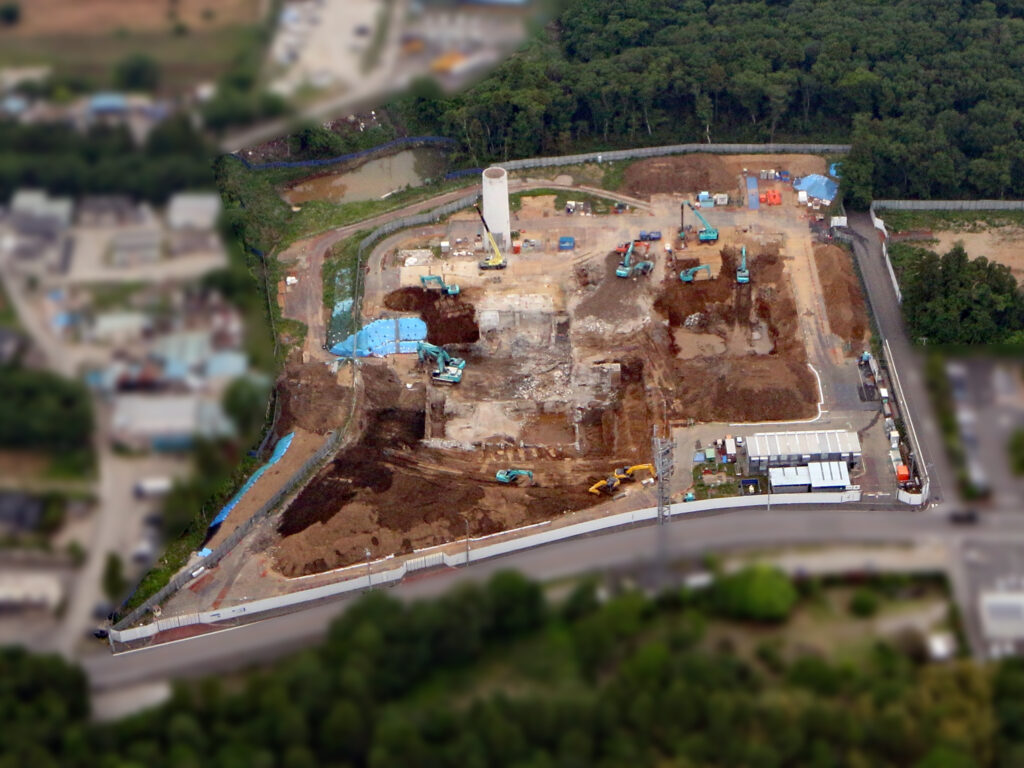

撮影
11月26日

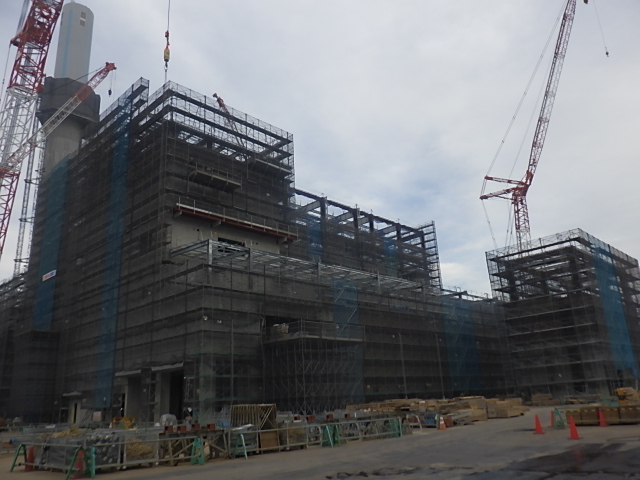

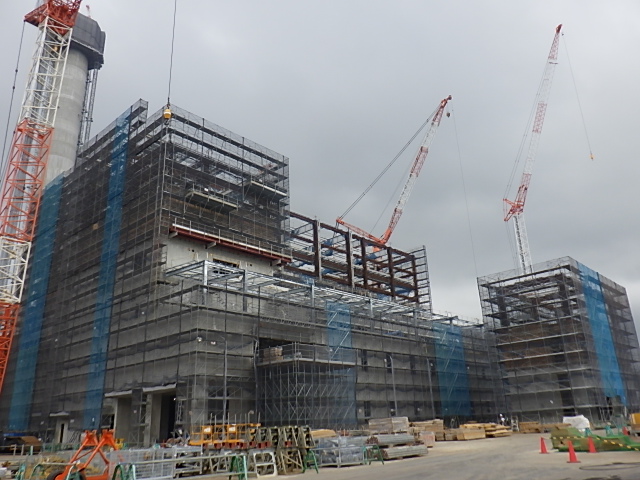

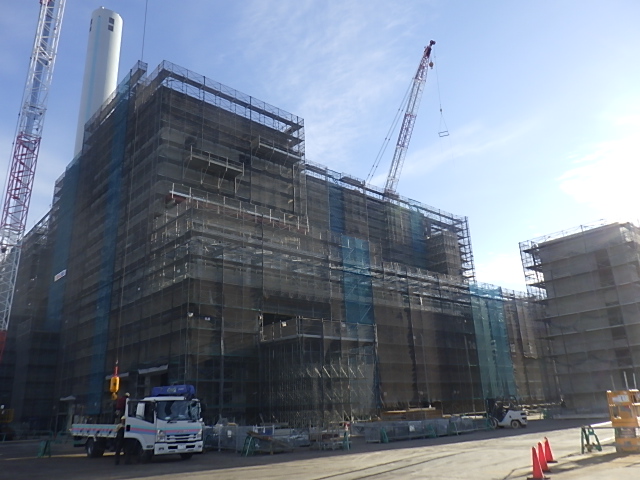

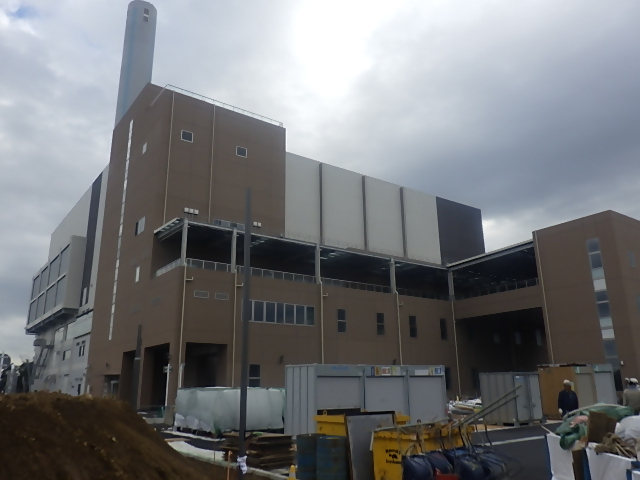

Aゲート付近からの定点
撮影
11月3日

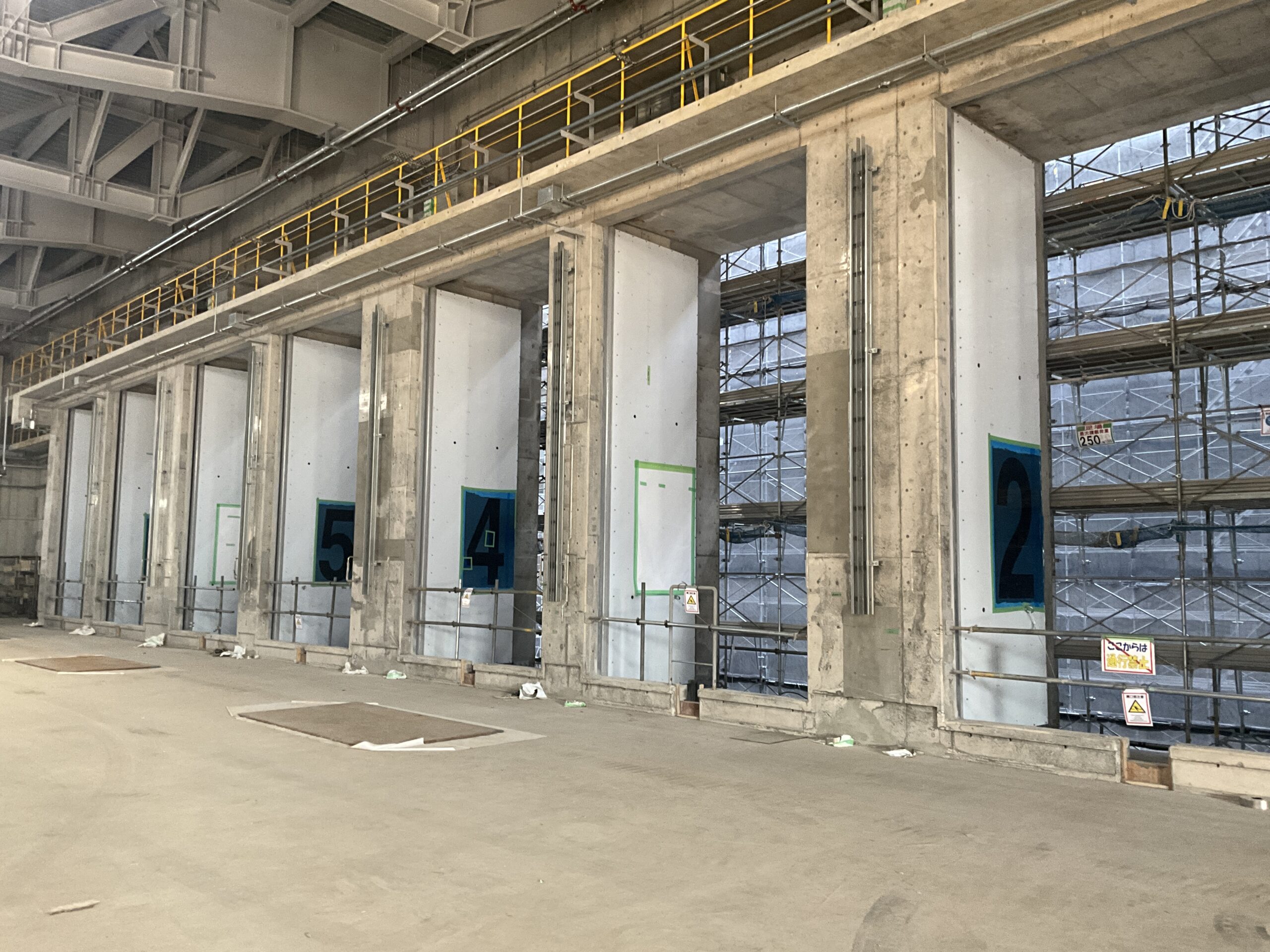

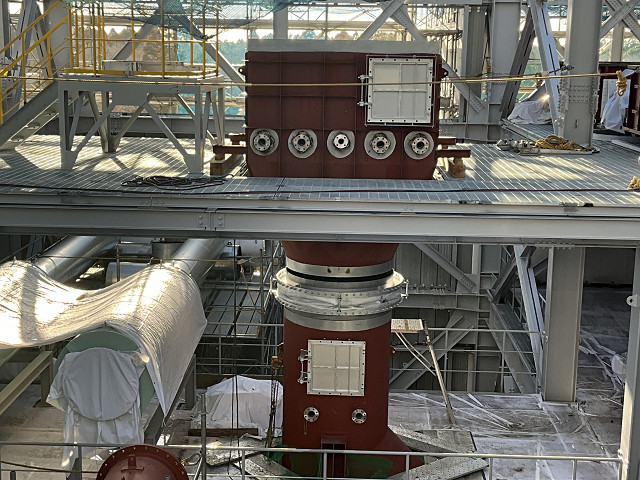

入側計量棟
11月3日

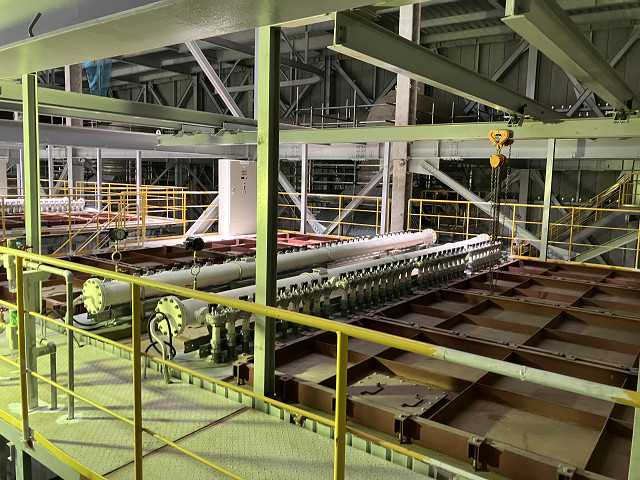

プラットホーム

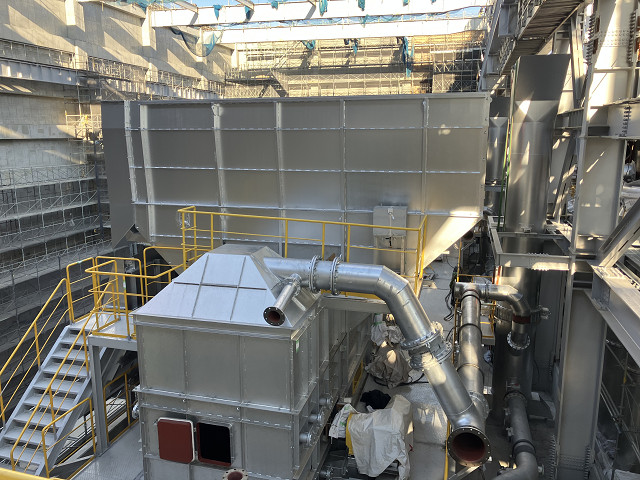

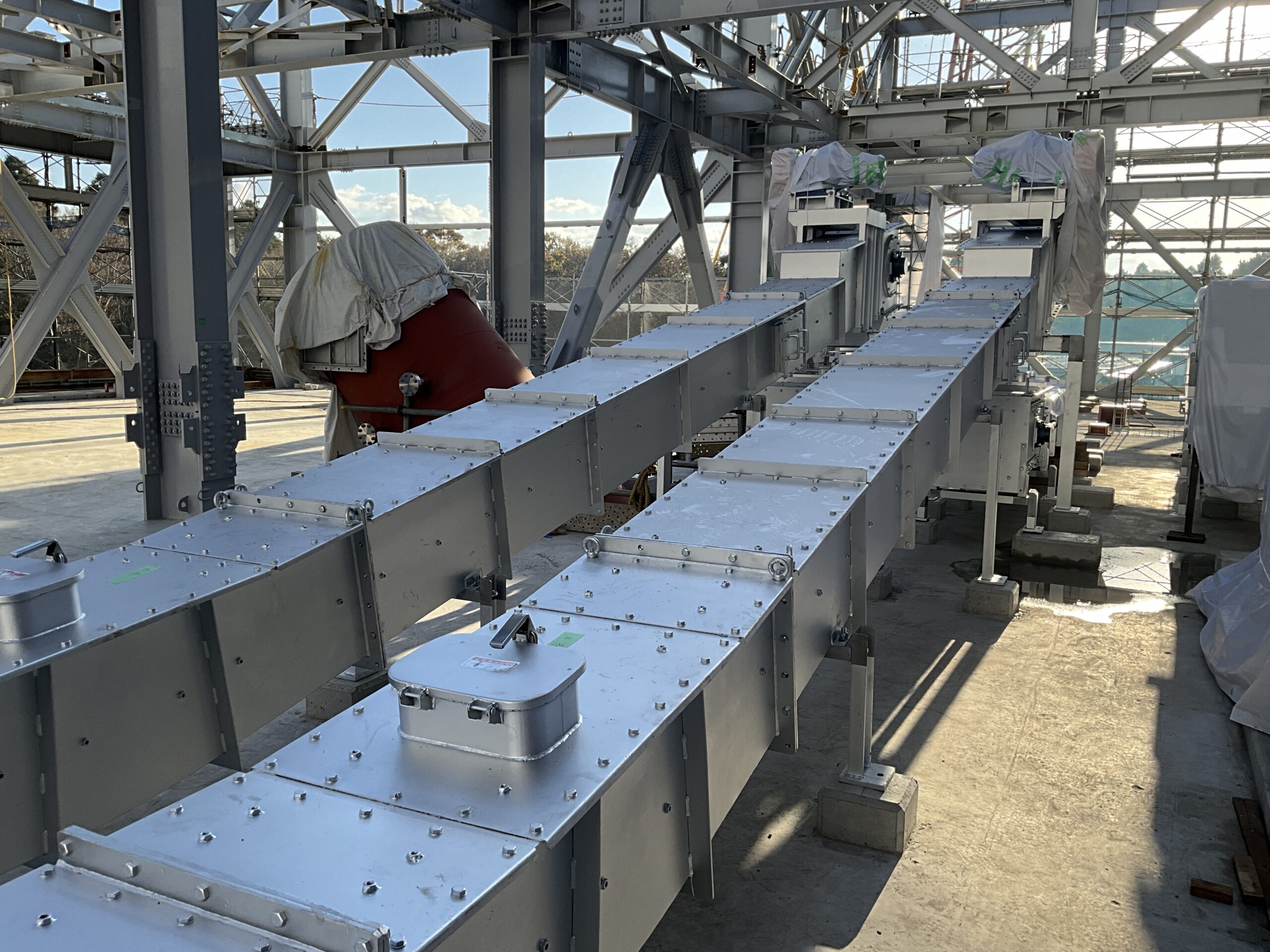

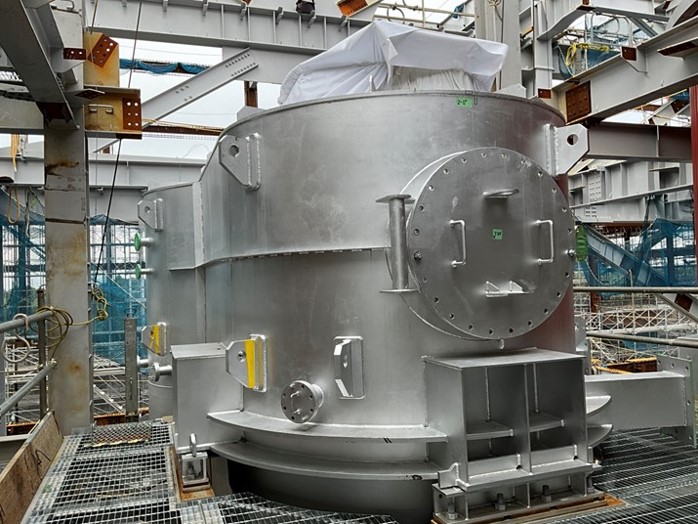

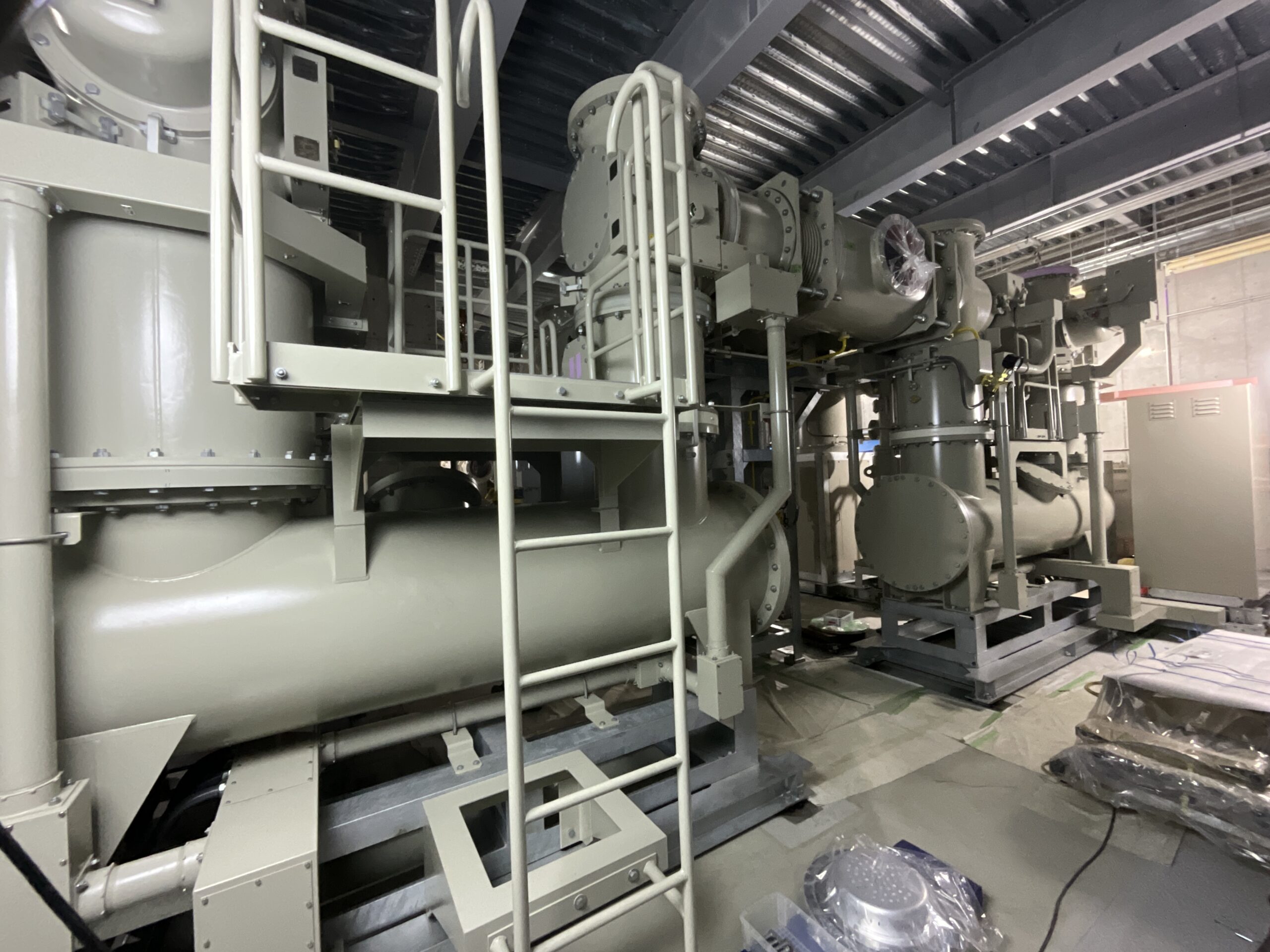

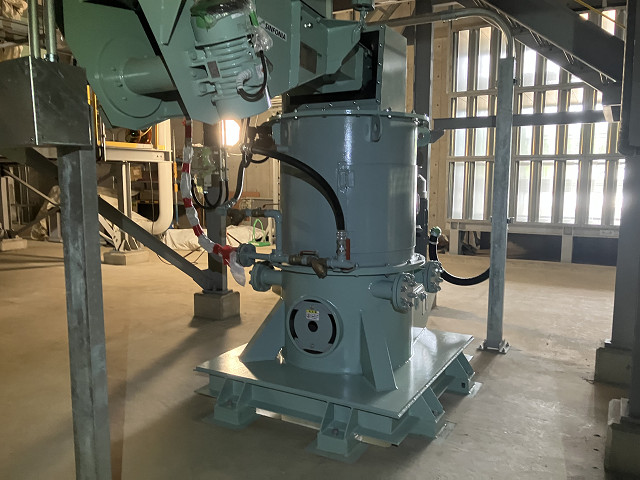

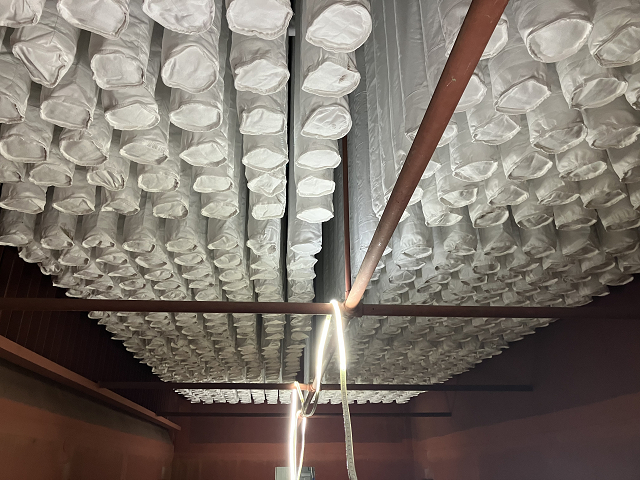

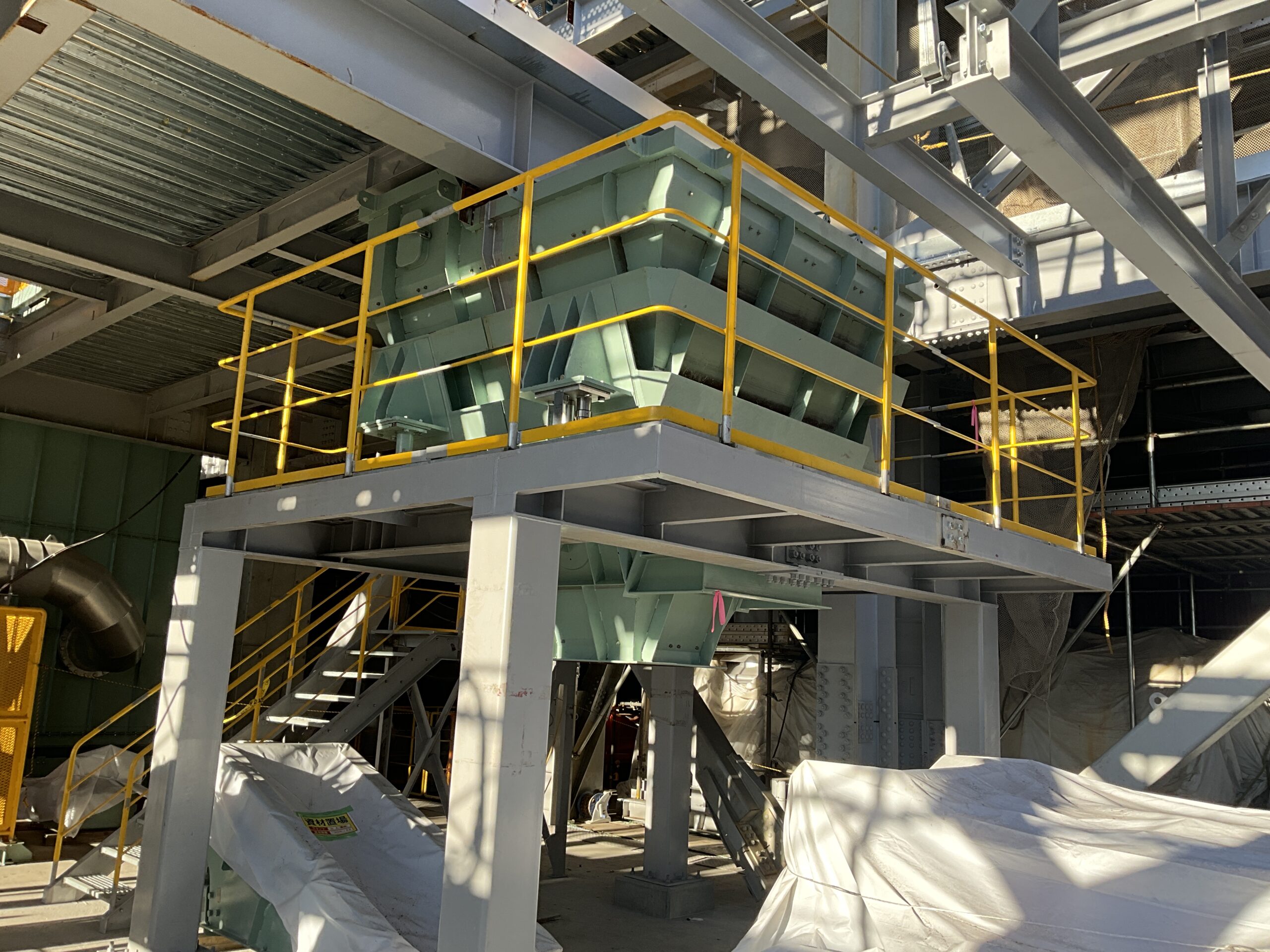

11月10日 ろ布 取付状況

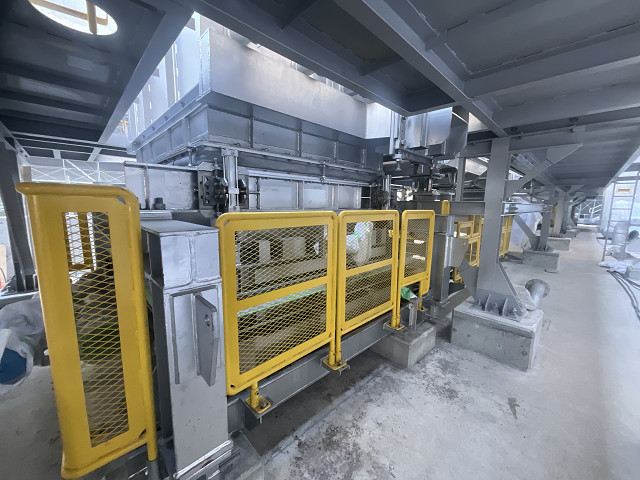

11月17日 ごみクレーン 試運転状況
2024年11月4日
2025年10月末 建築工事状況

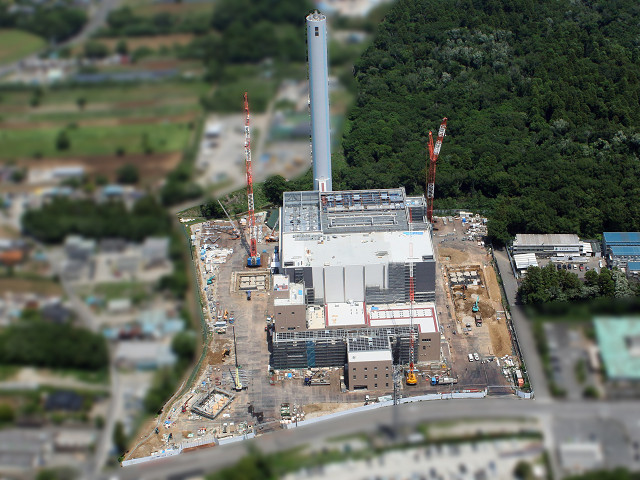

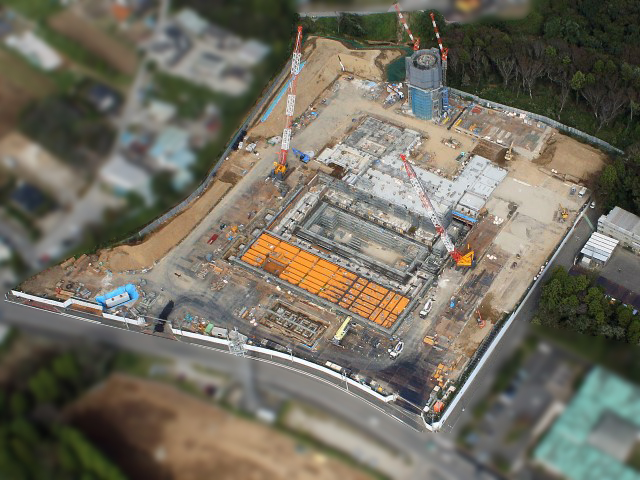

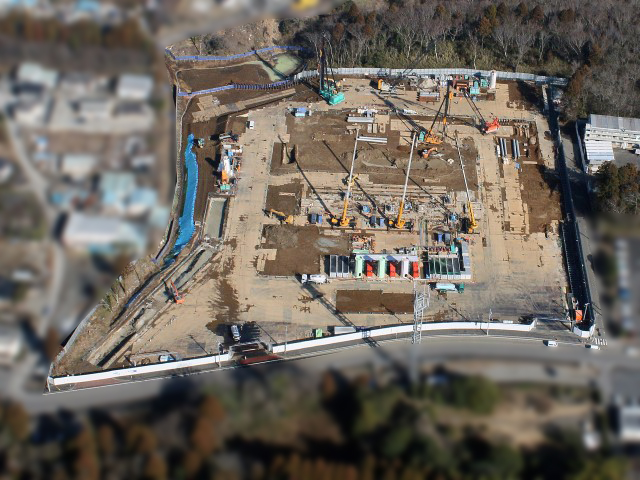

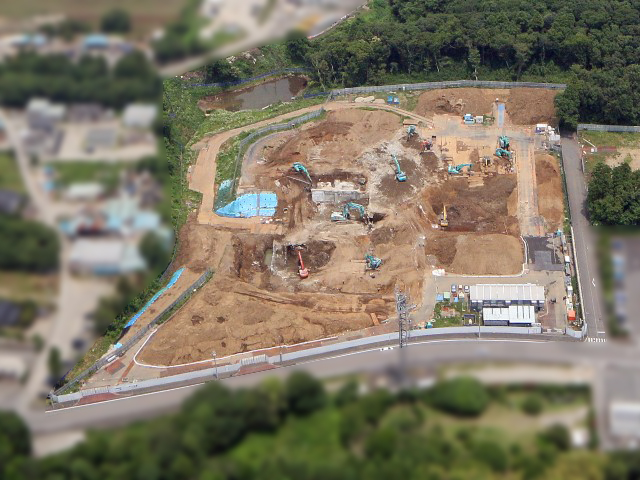

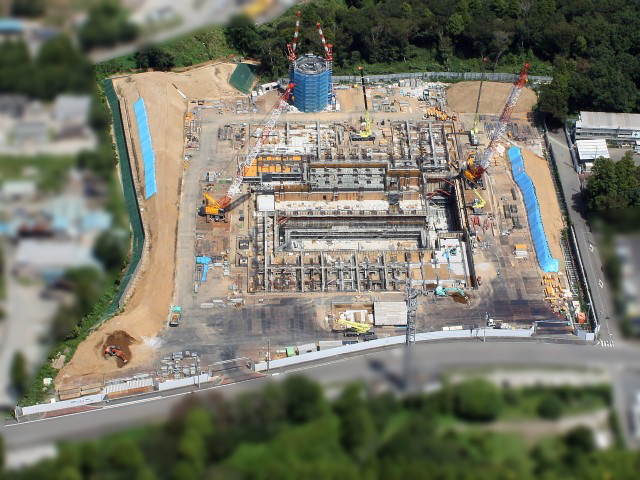

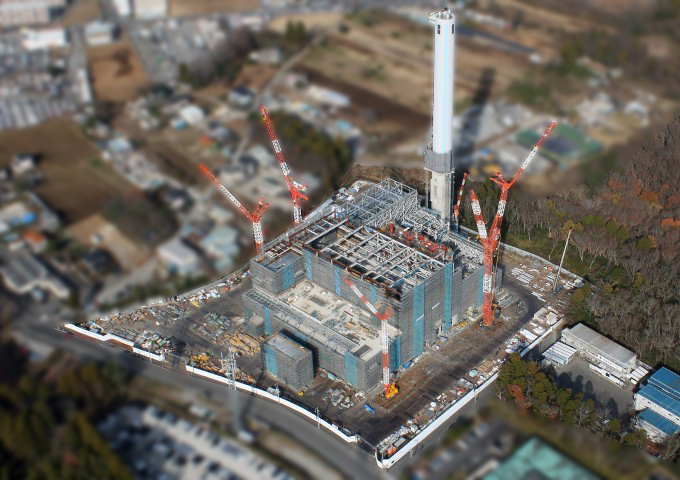

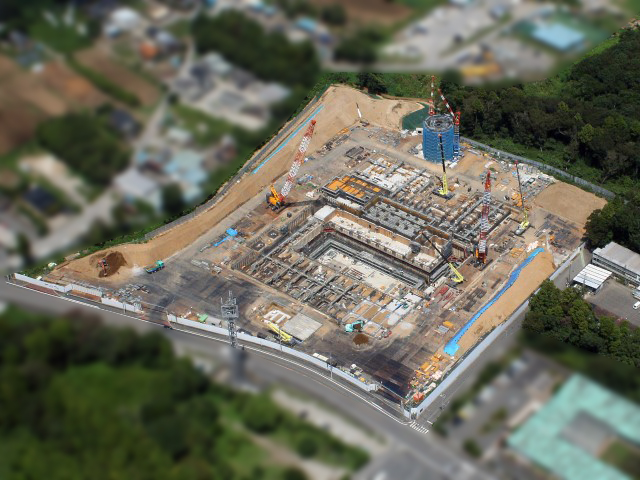

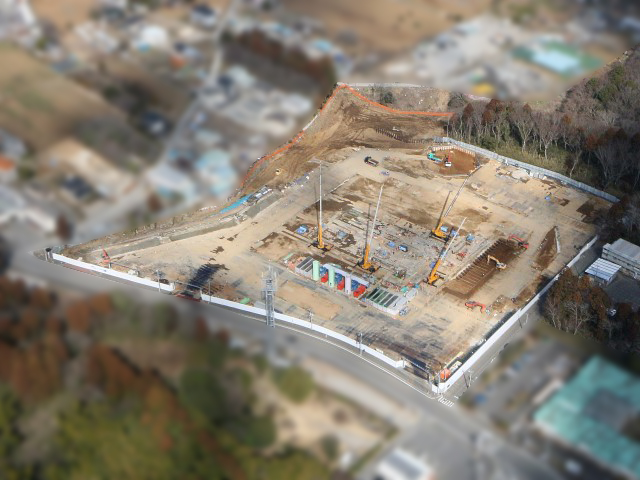

10月23日 敷地南側より航空写真

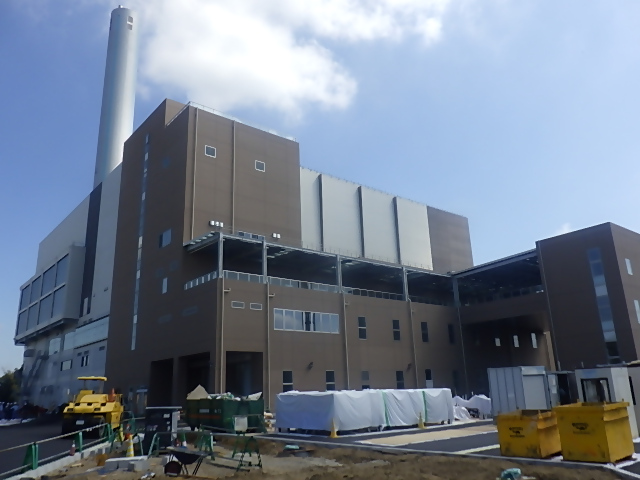

10月23日
敷地南東側より航空写真
10月24日
現場事務所からの定点
撮影

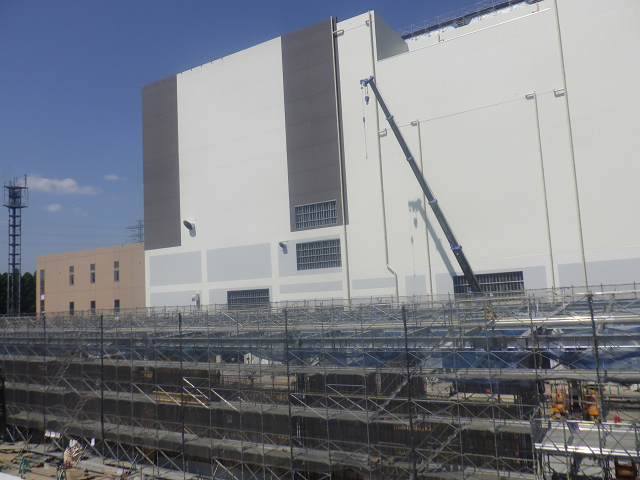

10月24日
Aゲート付近からの定点
撮影

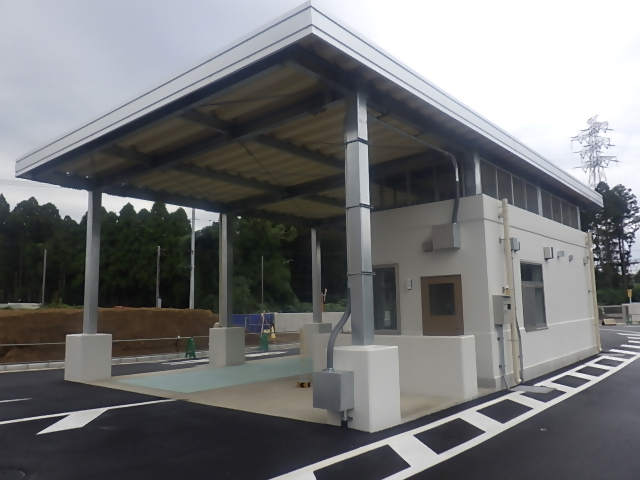

10月24日 計量棟出側北側からの定点
撮影
10月24日

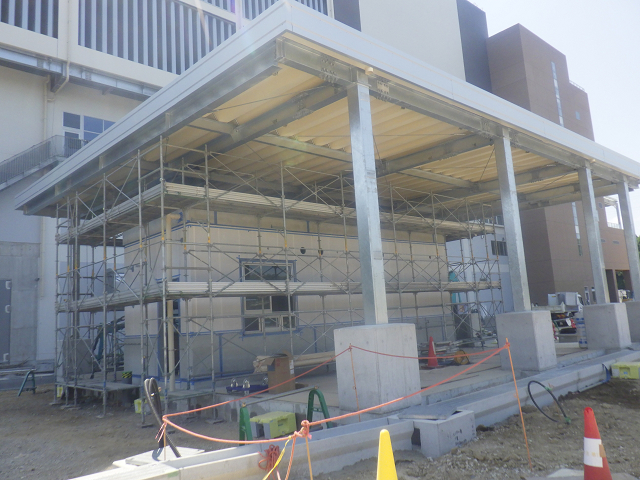

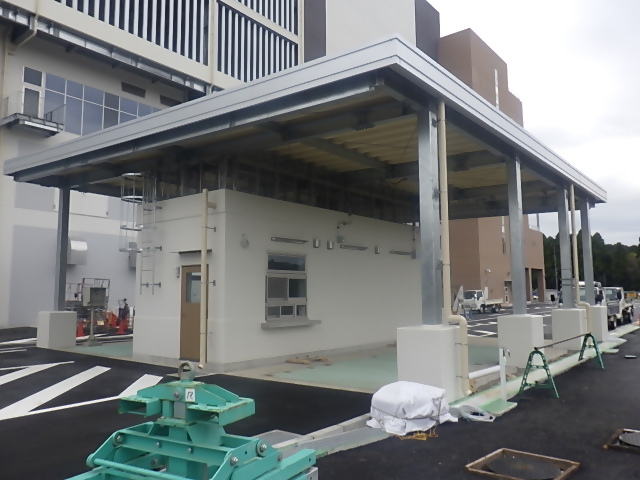

計量棟入側北側からの定点撮影

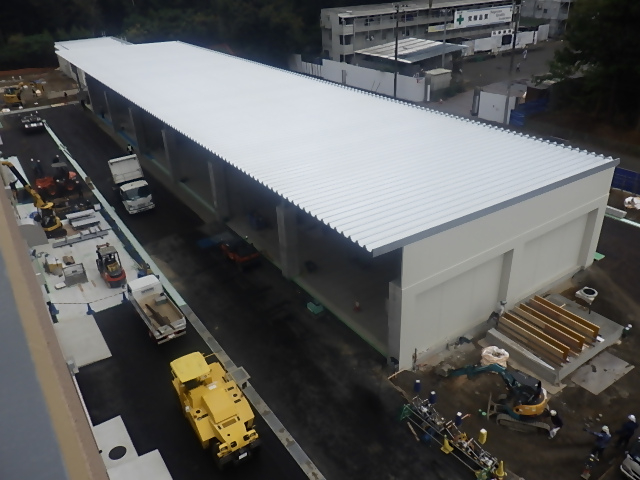

10月24日 スラグストックヤード棟南側からの定点撮影

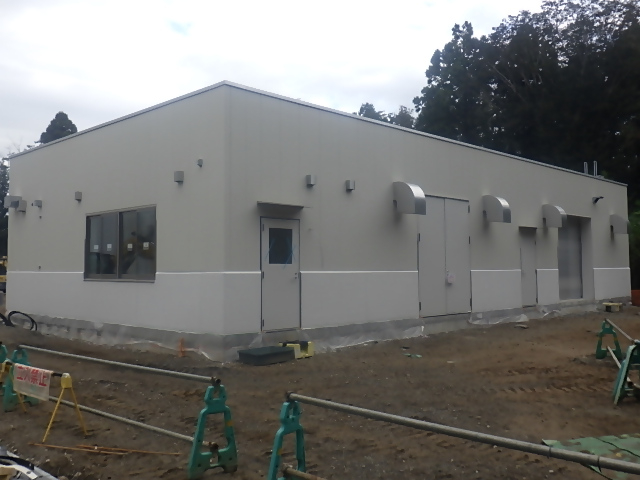

10月24日 オーバーホール用等倉庫南側からの定点撮影

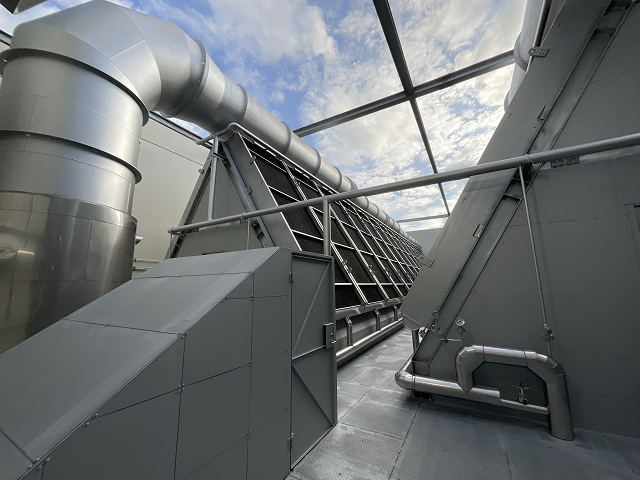

10月3日 蒸気復水器 施工完了

10月10日 ごみ投入扉 試運転状況
2024年10月2日
2025年9月末 建築工事状況
9月26日 敷地南側より航空写真
9月26日
敷地南東側より航空写真
9月26日

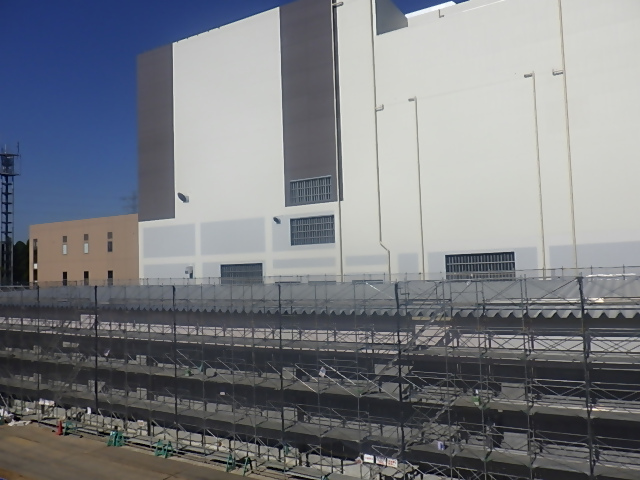

現場事務所からの定点
撮影
9月26日
Aゲート付近からの定点
撮影

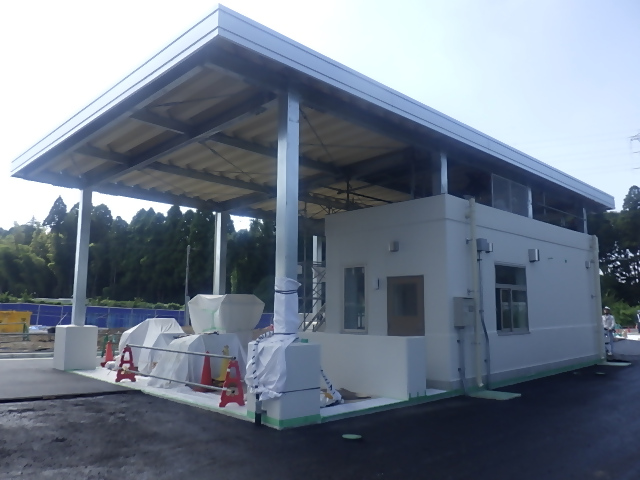

9月26日 計量棟出側北側からの定点
撮影
9月26日

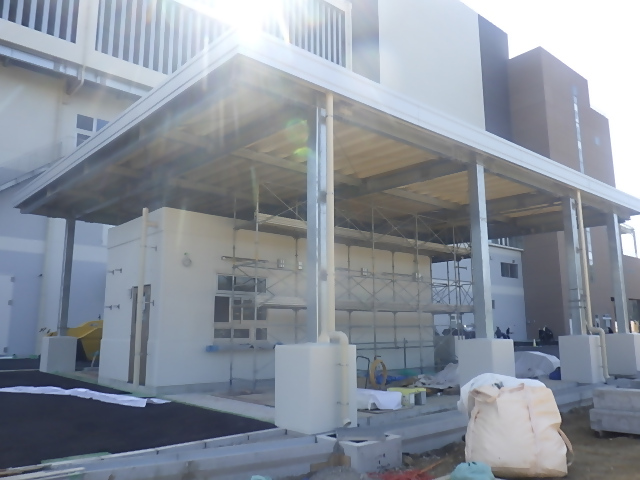

計量棟入側北側からの定点撮影
9月26日 スラグストックヤード棟南側からの定点撮影

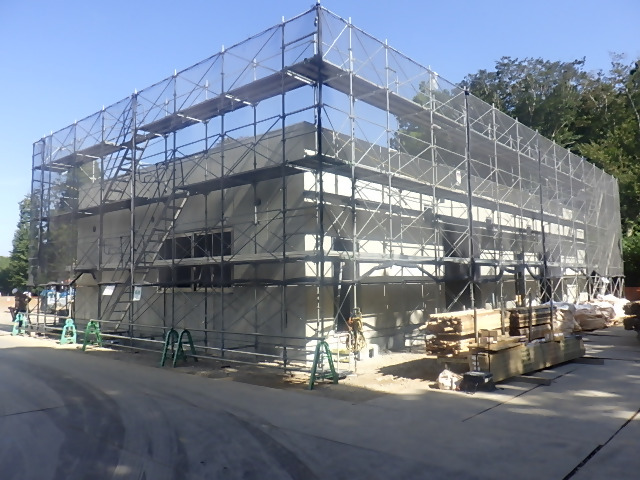

9月26日 オーバーホール用等倉庫南側からの定点撮影
9月5日 ごみクレーン 落成検査完了
2024年9月1日
2025年8月末 建築工事状況

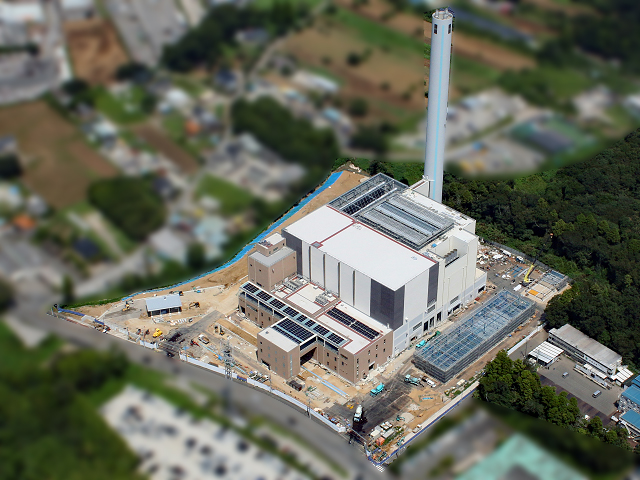

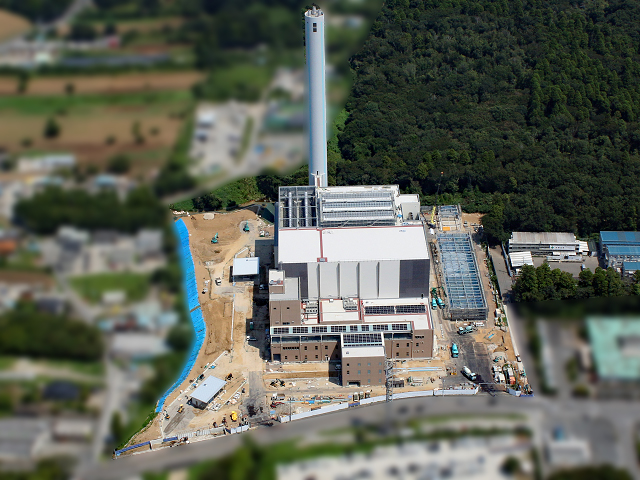

8月26日 敷地南側より航空写真
8月26日
敷地南東側より航空写真
8月27日
現場事務所からの定点
撮影
8月27日
Aゲート付近からの定点
撮影
8月27日 計量棟出側工事状況
8月27日 スラグストックヤード棟鉄骨建て方完了
状況

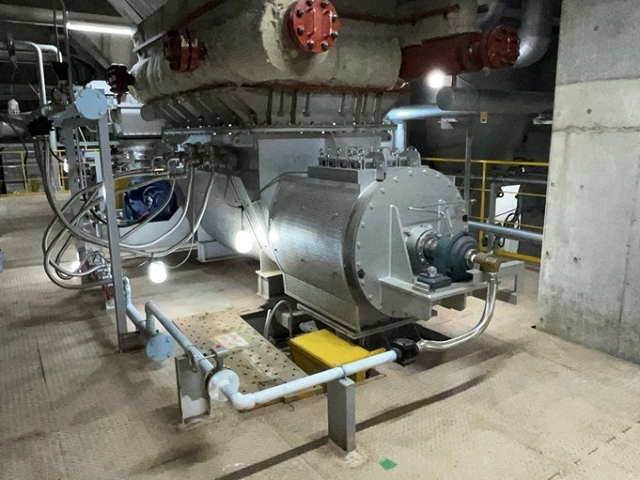

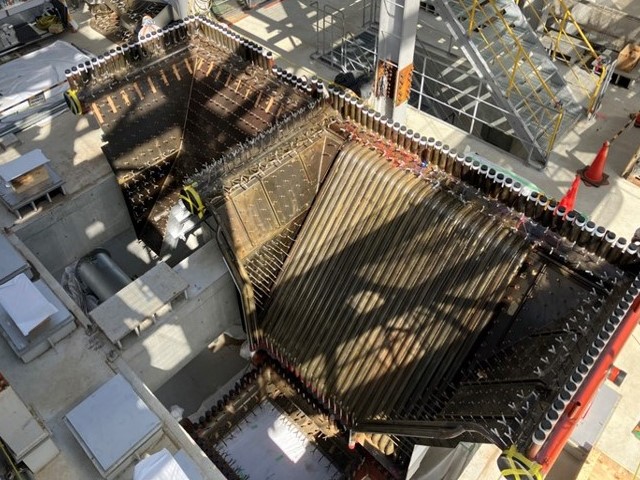

8月8日 燃焼室ダスト排出装置 据付状況

8月18日 復水タンク
据付状況
2024年7月31日
2025年7月末 建築工事状況
7月22日 敷地南側より航空写真
7月22日
敷地南東側より航空写真
7月29日
現場事務所からの定点
撮影
7月29日
Aゲート付近からの定点
撮影
7月29日 計量棟出側工事状況
7月29日 スラグストックヤード棟鉄骨建て方完了
状況
7月5日 電算機室制御盤 据付状況
7月7日 ボイラ安全弁消音器
据付状況
7月11日 副資材ホイスト 据付
状況
7月15日 ろ過式集じん器
据付状況
2024年7月1日
2025年6月末 建築工事状況
6月24日 敷地南側より航空写真
6月24日
敷地南東側より航空写真
6月26日
現場事務所からの定点
撮影
6月26日
Aゲートからの定点
撮影
6月26日 計量棟出側屋根葺き前状況
6月26日 スラグストックヤード棟掘削状況

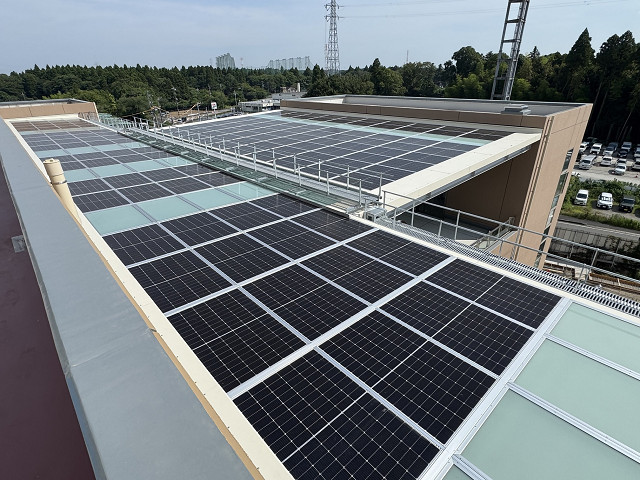

6月26日 ソーラーパネル設置
状況
6月9日 スラグ粒度調整装置
据付状況
6月19日 再加熱器 据付
状況
6月19日 スラグ・メタル磁選フィーダ
据付状況
2024年6月3日
2025年5月末 建築工事状況

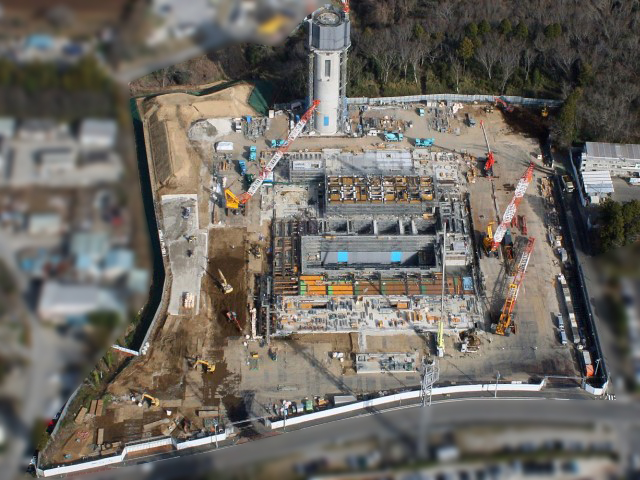

5月22日 敷地南側より航空写真
5月22日
敷地南東側より航空写真
5月28日
現場事務所からの定点
撮影
5月28日
Aゲートからの定点
撮影

5月7日 混練機 据付状況

5月14日 脱気器給水熱交換器
据付状況

5月14日 薬剤
タンク 据付
状況
5月17日 通風設備煙道
据付状況
2024年5月2日
2025年4月末 建築工事状況

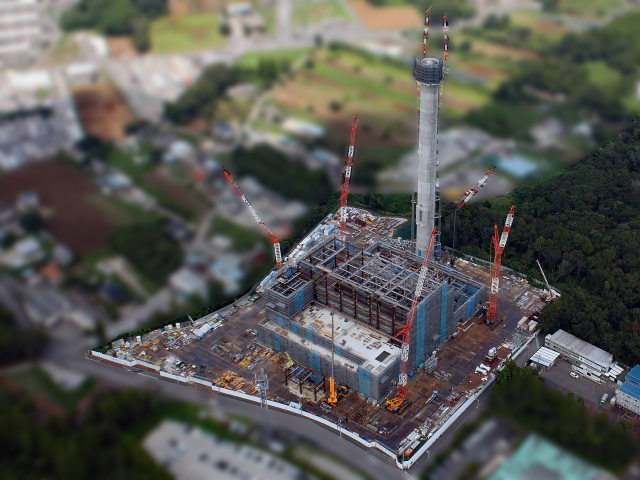

4月19日 敷地南側より航空写真
4月19日
敷地南東側より航空写真
4月25日
現場事務所からの定点
撮影

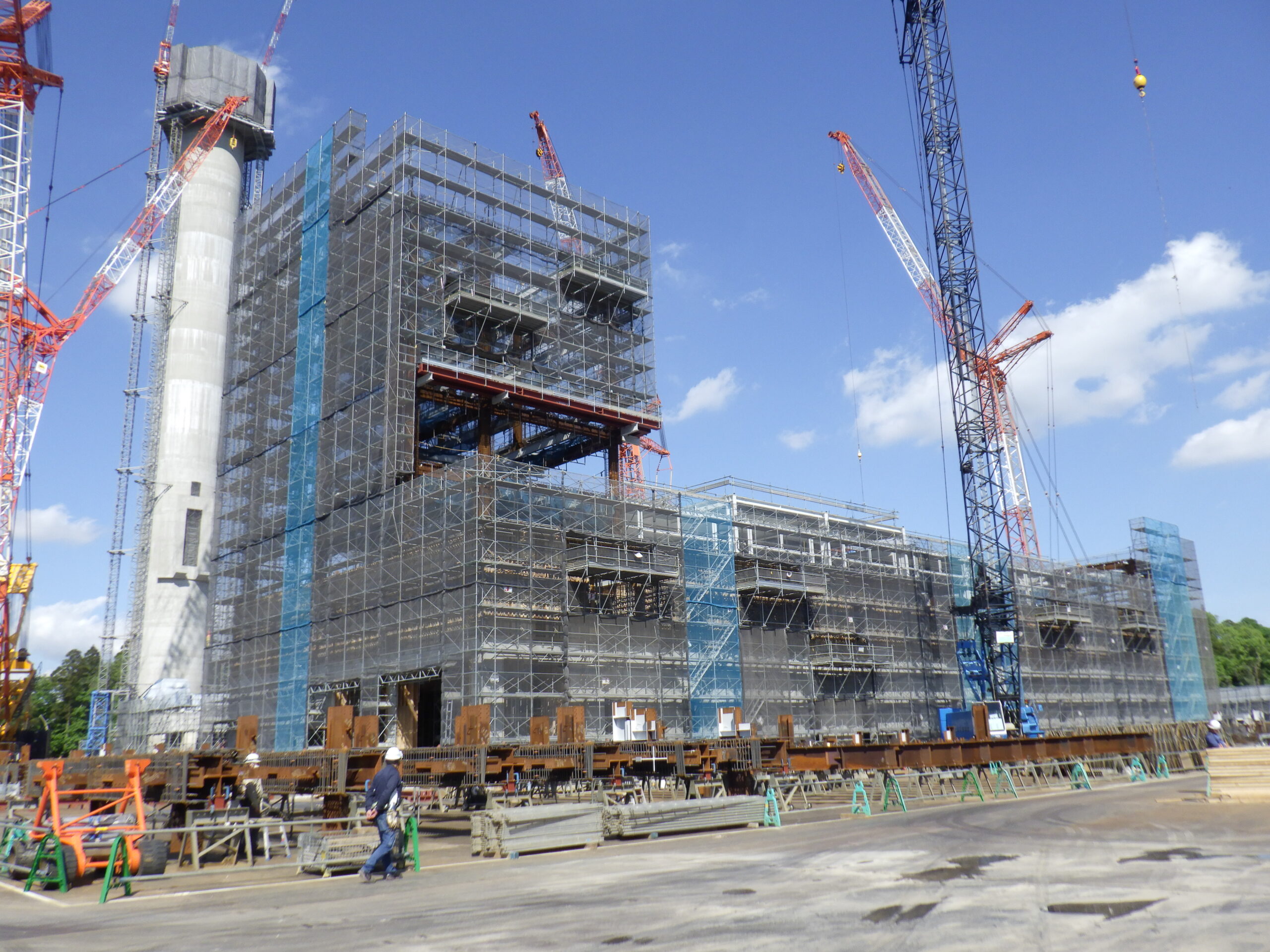

4月25日
Aゲートからの定点
撮影

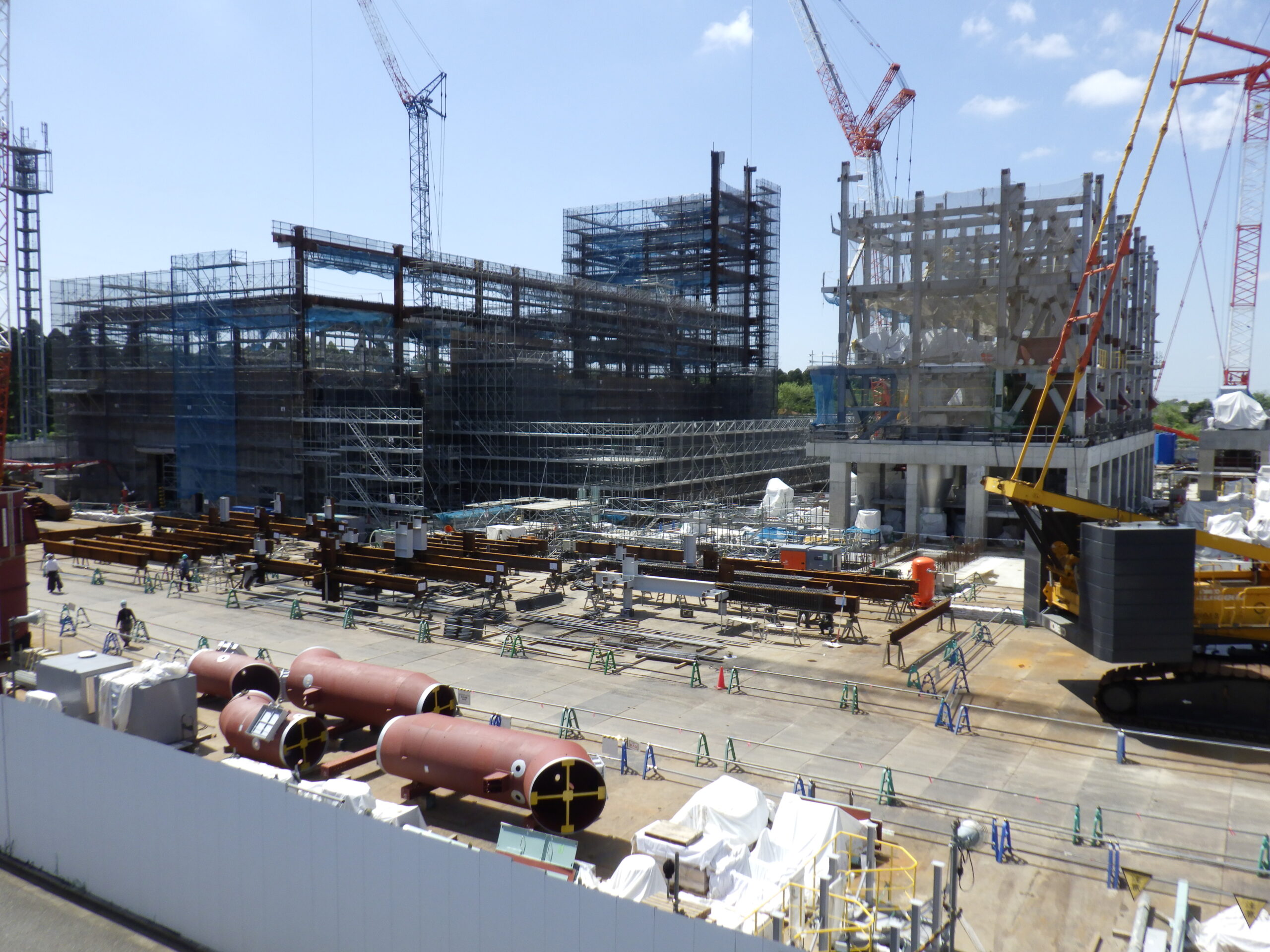

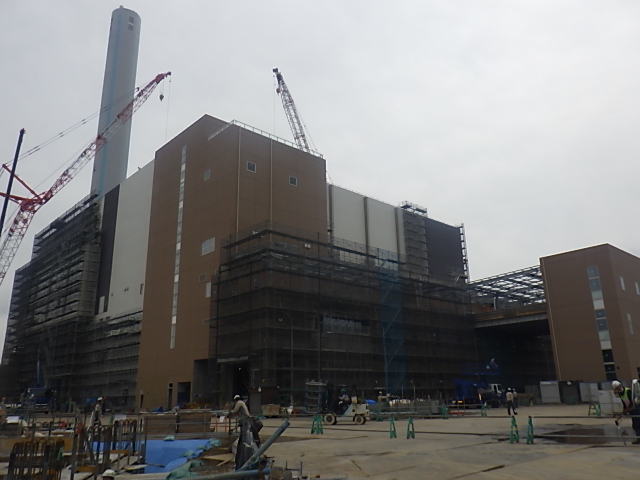

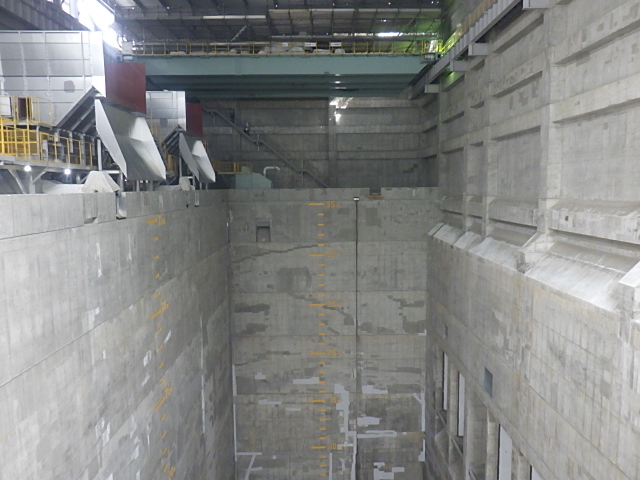

4月25日 工場棟B工区(西側~)ごみピット躯体進捗
状況
4月17日 通風設備煙道
据付状況
2024年3月28日

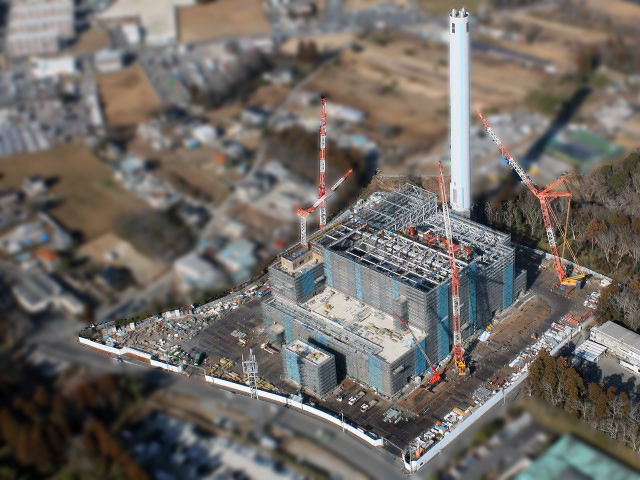

2025年3月末 建築工事状況
3月21日 敷地南側より航空写真
3月21日
敷地南東側より航空写真
3月22日
現場事務所からの定点
撮影
3月22日

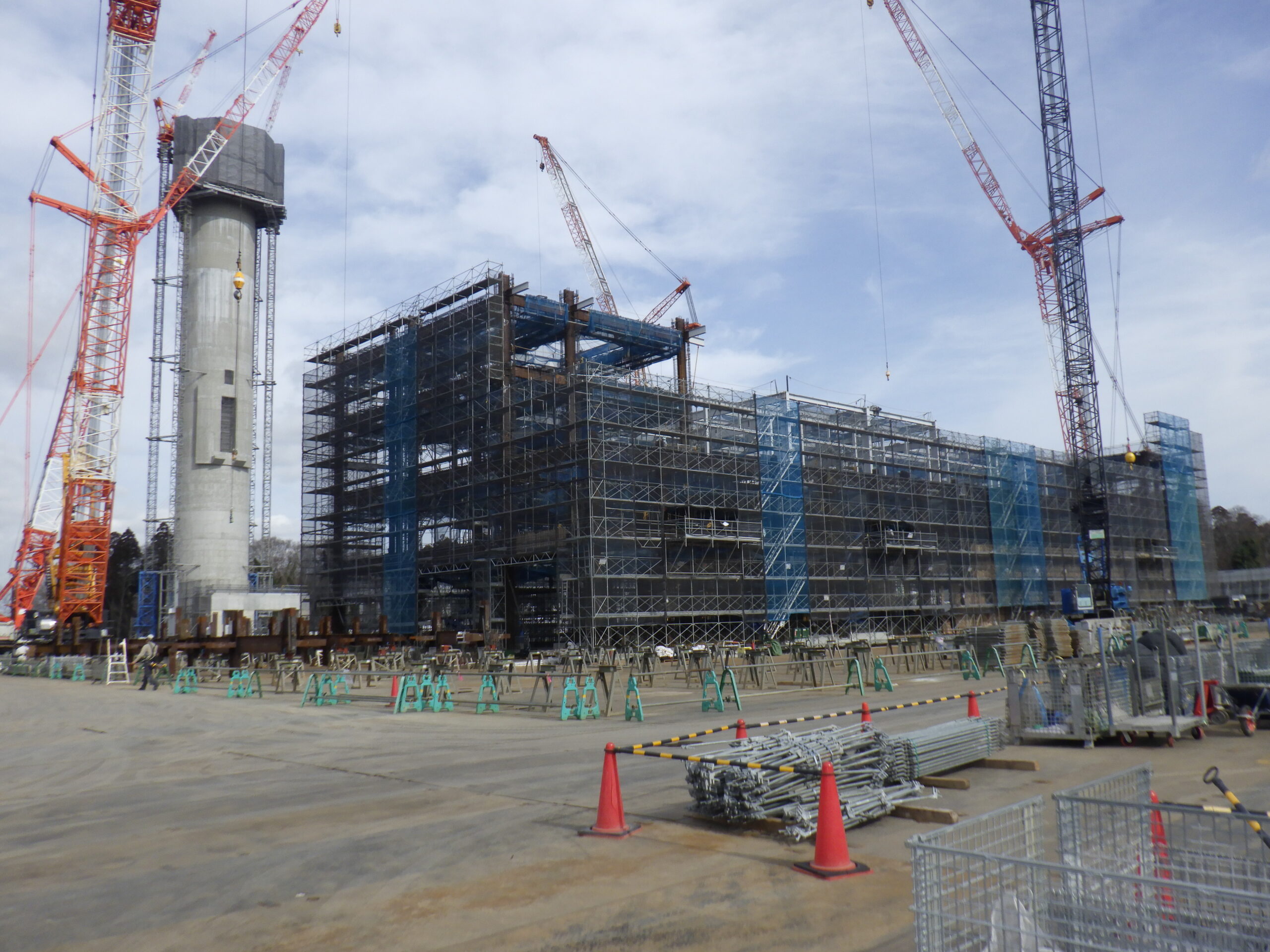

Aゲートからの定点
撮影
3月15日 触媒反応塔
据付状況
3月20日 ごみ投入コンベヤシュート
据付状況
2024年3月4日
2025年2月末 建築工事状況
2月20日 敷地南側より航空写真
2月20日
敷地南東側より航空写真

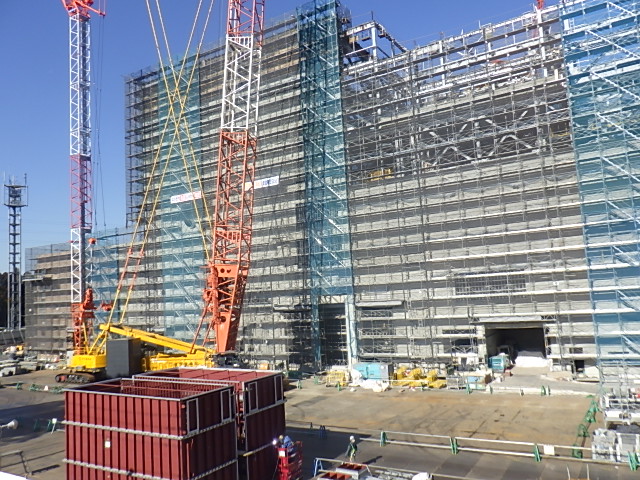

2月26日
現場事務所からの定点
撮影
2月26日
Aゲートからの定点
撮影

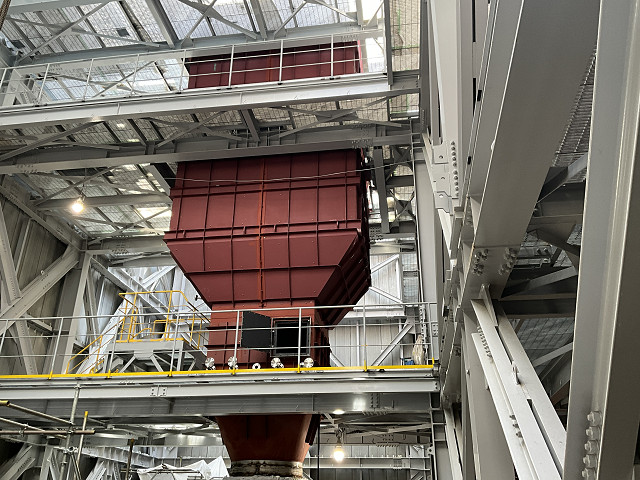

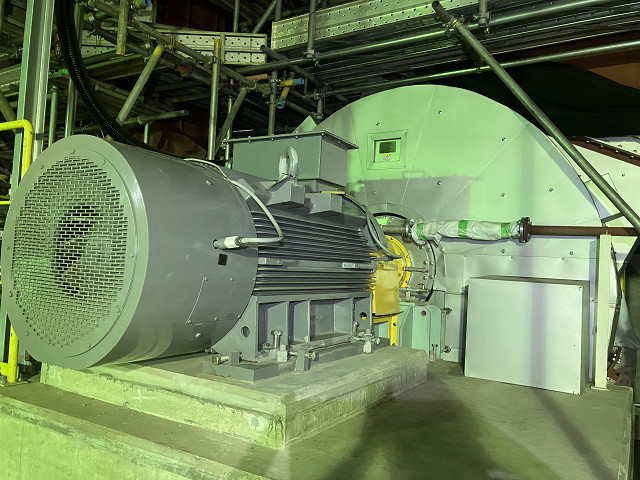

2月17日 煙道
据付状況
2月19日
溶融炉上部シール弁
据付状況
2月27日 ごみ投入コンベヤ・ホッパ
据付状況
2024年2月5日
2025年1月末 建築工事状況
1月20日 敷地南側より航空写真
1月20日
敷地南東側より航空写真
1月27日

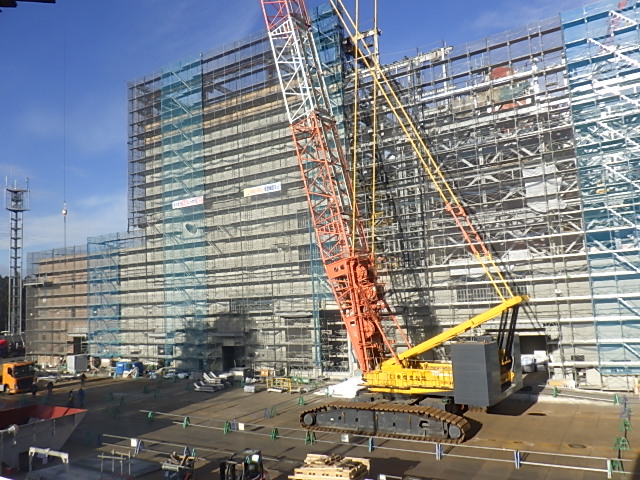

現場事務所からの定点
撮影
1月27日
Aゲートからの定点
撮影

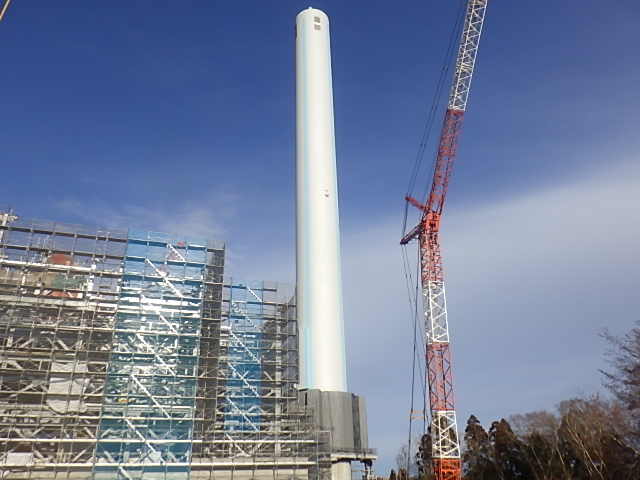

1月27日
煙突工事進捗状況
1月11日

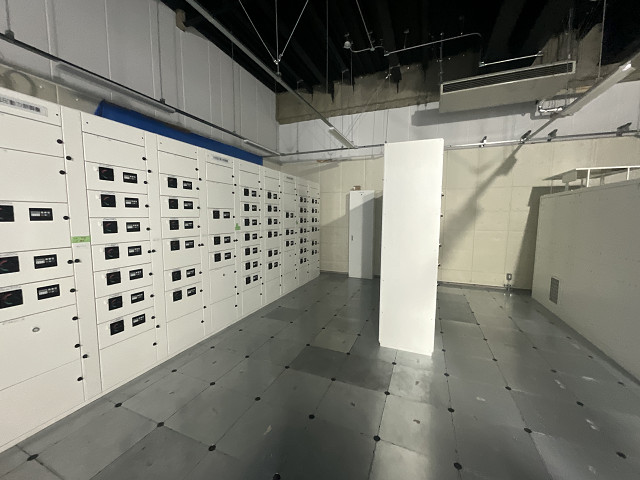

特高受電盤
据付状況

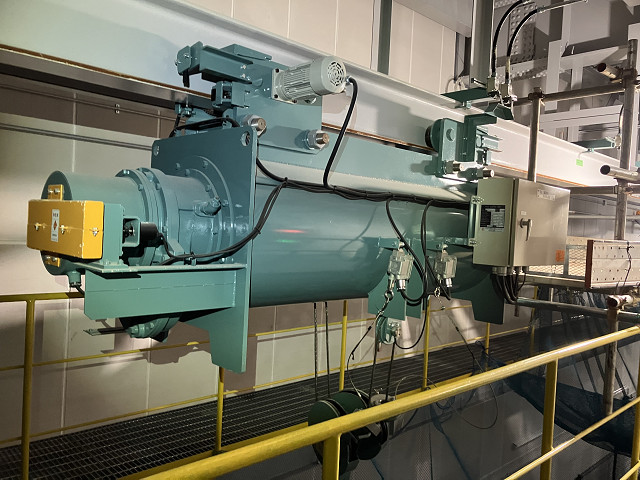

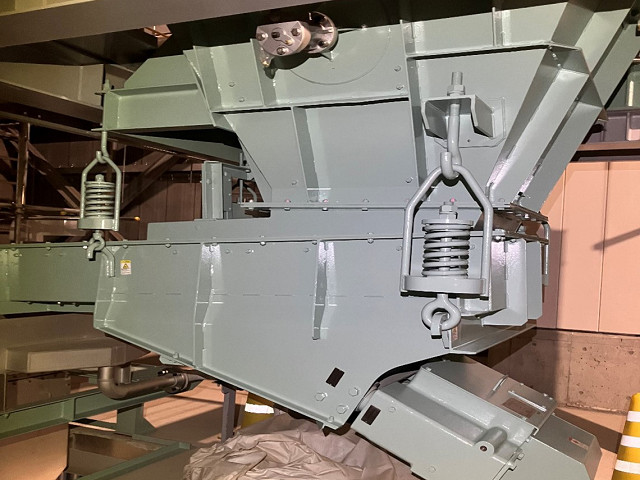

1月16日 ごみ投入扉
据付状況
2024年12月25日
2024年12月末 建築工事状況
12月20日 敷地南側より航空写真
12月20日
敷地南東側より航空写真
12月23日
現場事務所からの定点
撮影
12月23日

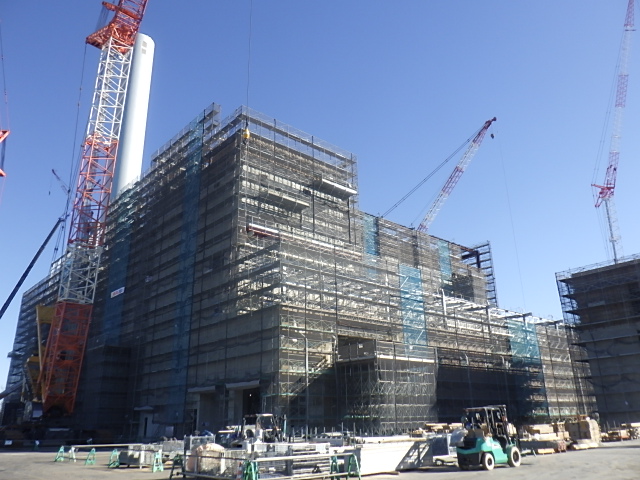

Aゲートからの定点
撮影

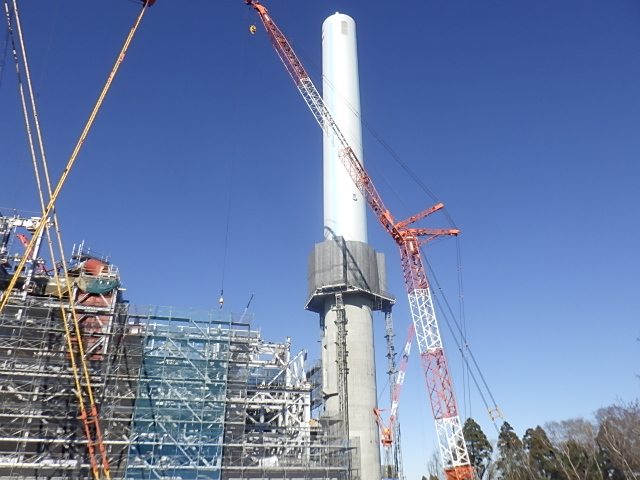

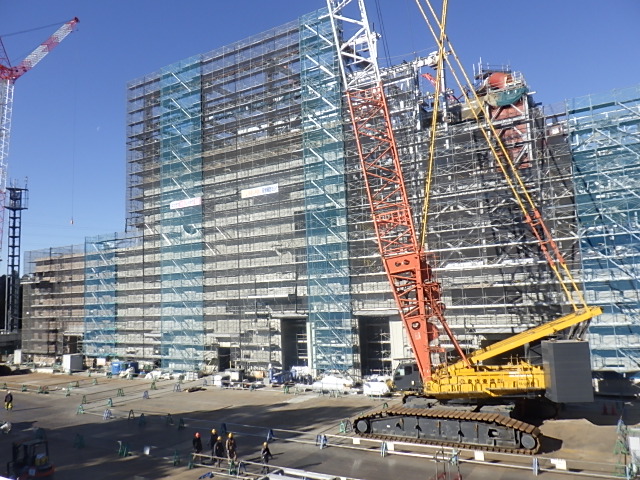

12月23日
煙突工事進捗状況

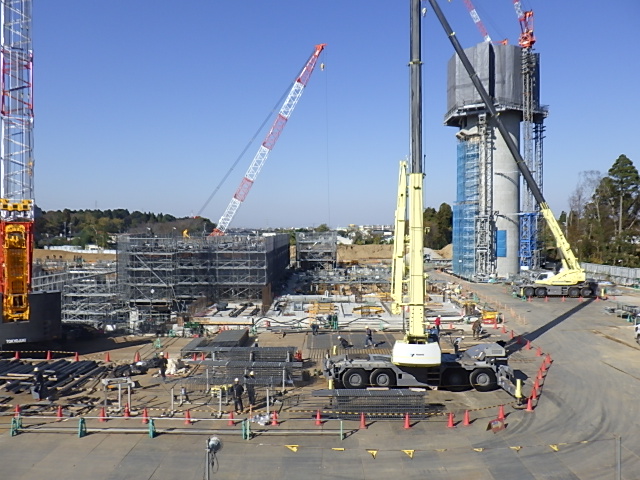

12月7日
スラグ・メタル磁選ホッパ 据付状況
12月14日
リターン灰貯留槽 据付状況
12月19日
大塊スキップコンベヤ 据付状況
2024年12月6日
2024年11月末 建築工事状況
11月22日 敷地南側より航空写真
11月22日
敷地南東側より航空写真
11月26日
現場事務所からの定点
撮影

11月26日

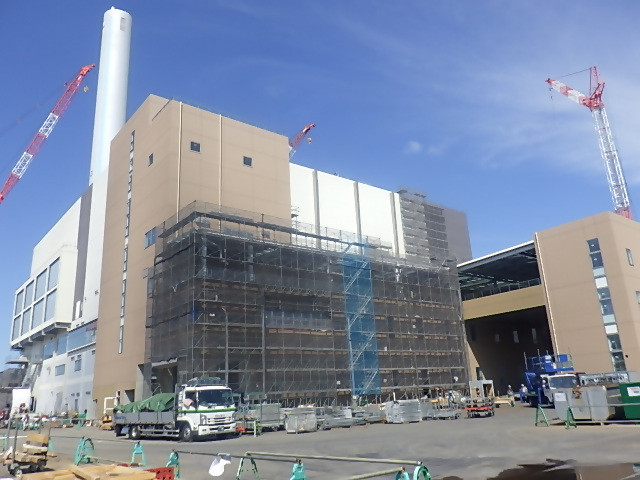

Aゲートからの定点
撮影
11月22日
No.2飛灰コンベヤ 据付状況
11月25日
脱気器 据付状況
2024年11月6日
2024年10月末 建築工事状況
10
月19日 敷地南側より航空写真
10
月19
日 敷地南東側より航空写真
10

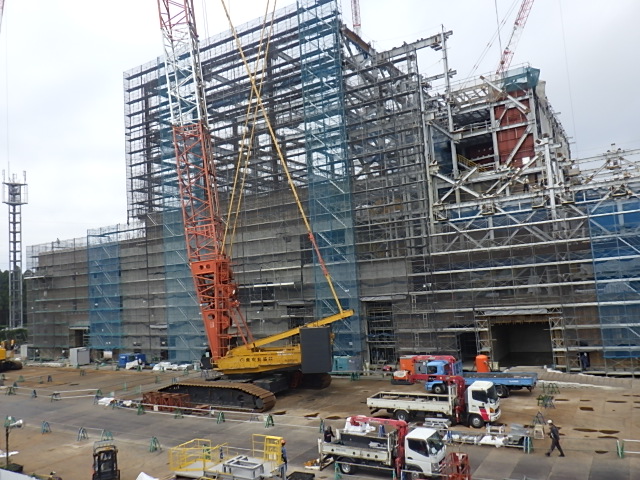

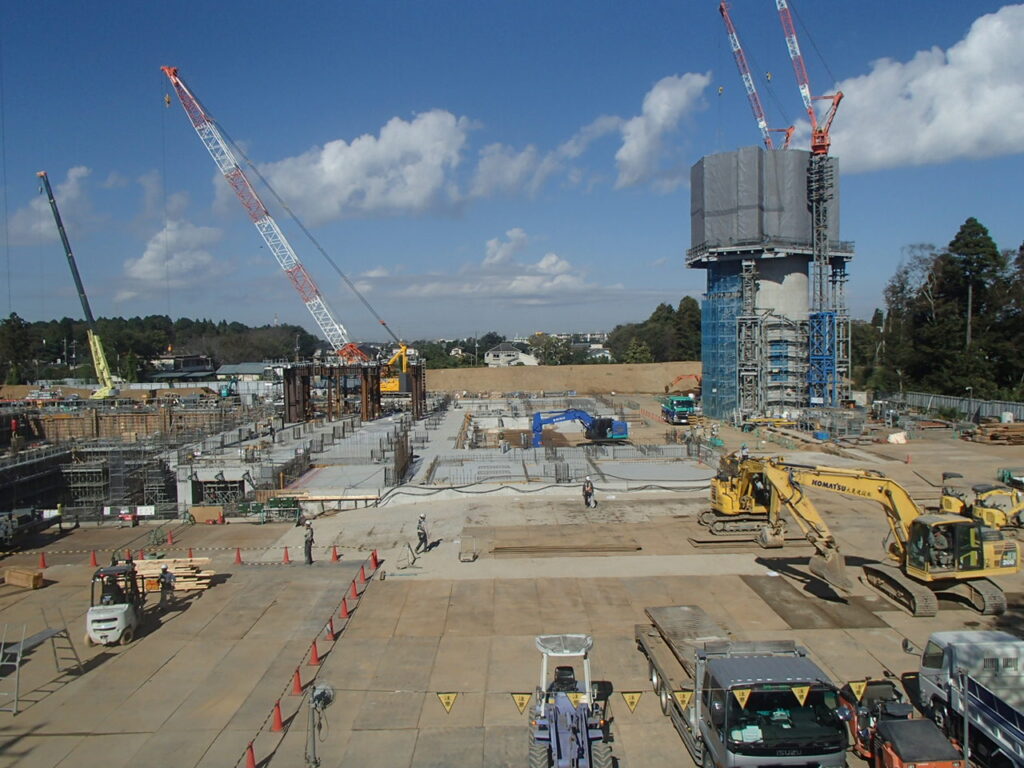

月24日 現場事務所からの定点
撮影
10
月
24日 Aゲートからの定点
撮影

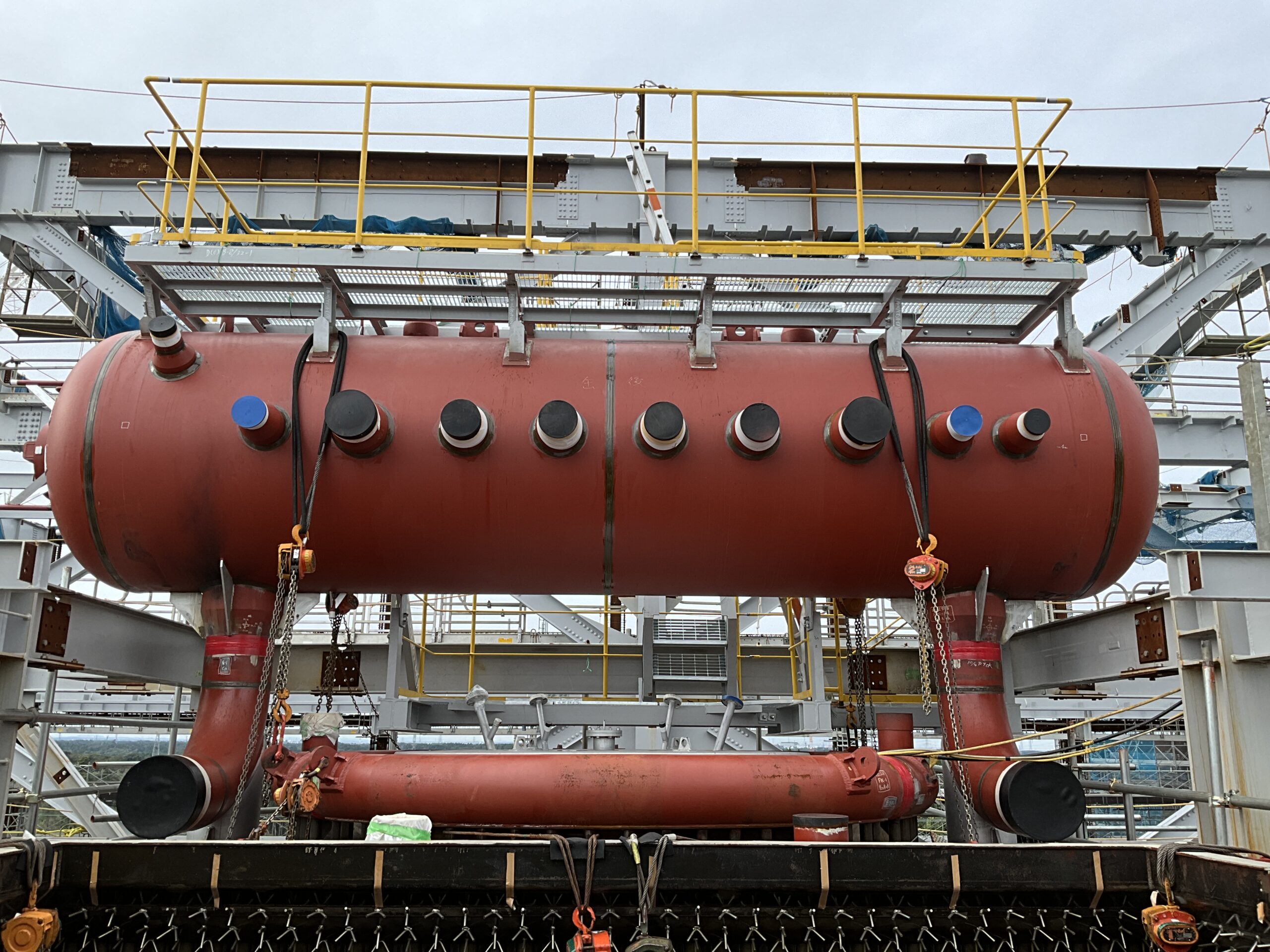

10月9日 ボイラ汽水胴 据付状況
10
月14
日 処理物バンカ 据付状況

10月16日 燃焼空気送風機 据付状況
2024年10月7日
2024年9月末 建築工事状況
9
月20日 敷地南側より航空写真
9
月
20
日 敷地南東側より航空写真
9

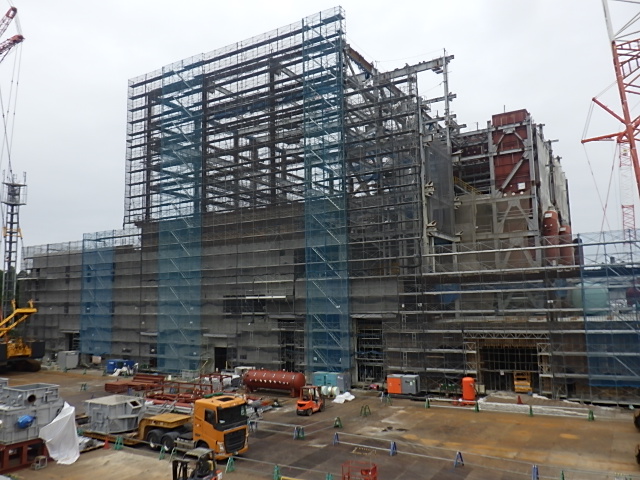

月25日 現場事務所からの定点
撮影
9
月
25日 Aゲートからの定点
撮影

9月4日 除じん器 据付状況
9
月6
日 煙道 据付状況
2024年9月5日
2024年8月末 建築工事状況
8
月19日 敷地南側より航空写真
8月
19
日 敷地南東側より航空写真
8

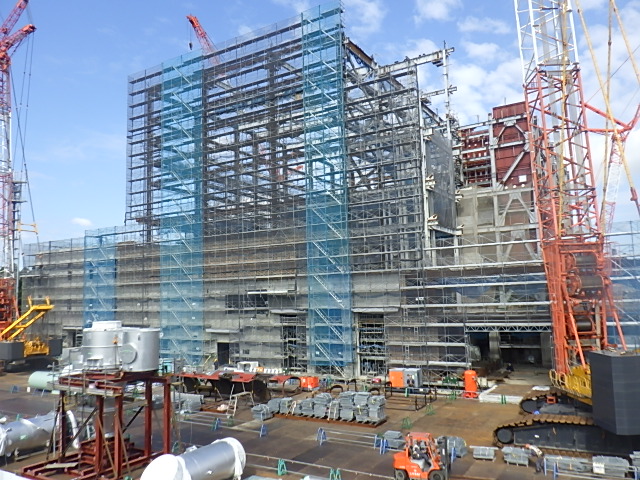

月24日 現場事務所からの定点
撮影
8
月
24日 Aゲートからの定点
撮影

8月26日 環境集じん装置 据付状況
8
月

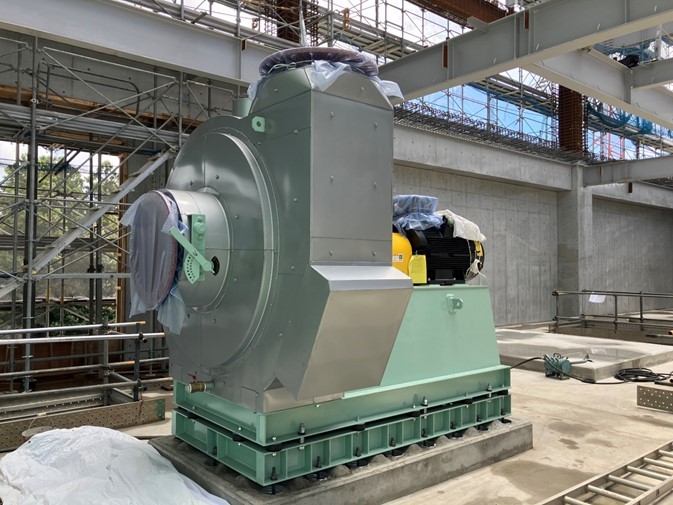

27日 環境集じんファン 据付状況
2024年8月8日
2024年7月末 建築工事状況
7
月20日 敷地南側より航空写真
7
月20日 敷地南東側より航空写真
7

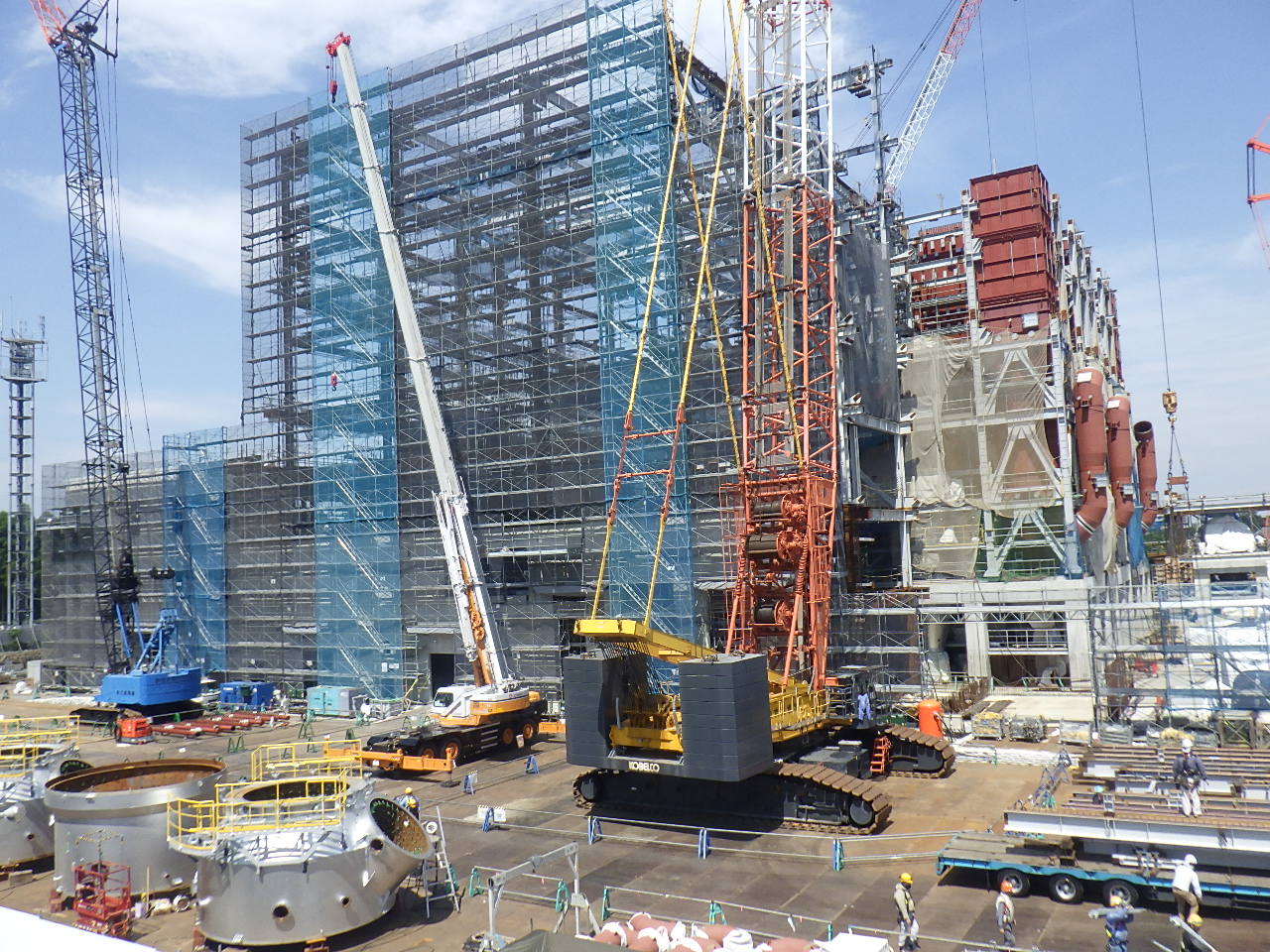

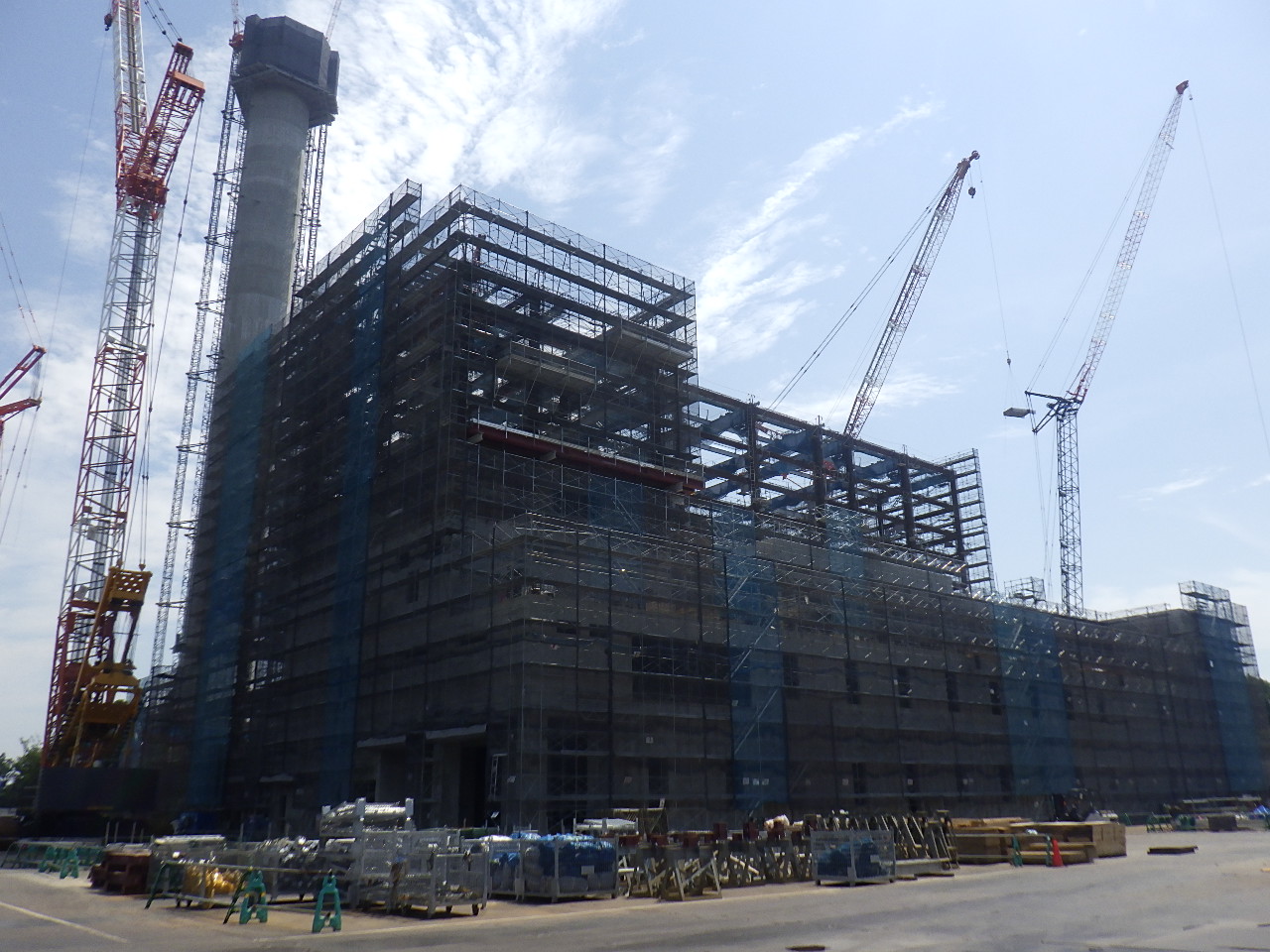

月24日 現場事務所からの定点
撮影
7
月
24日 Aゲートからの定点
撮影

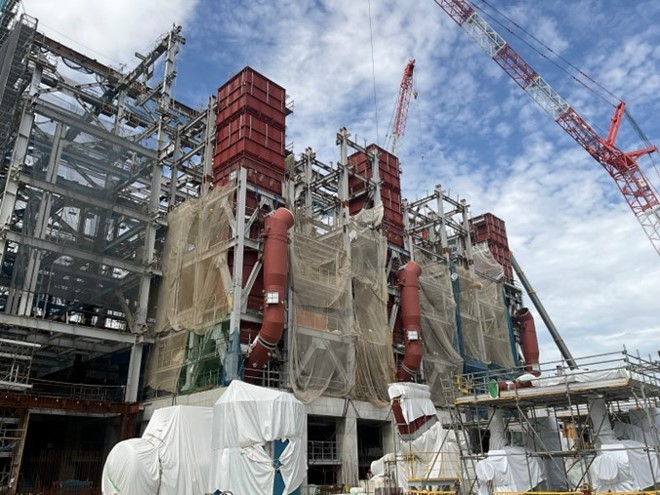

7月26日 エコノマイザ 据付状況
7
月
22日 ガス化溶融炉 据付状況
2024年7月5日
2024年6月末 建築工事状況
6月20日 敷地南側より航空写真
6
月20日 敷地南東側より航空写真
6月26日 現場事務所からの定点
撮影
6
月
26日 Aゲートからの定点
撮影

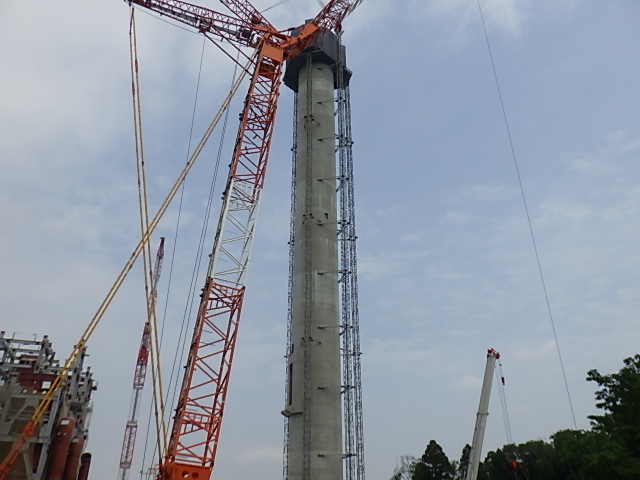

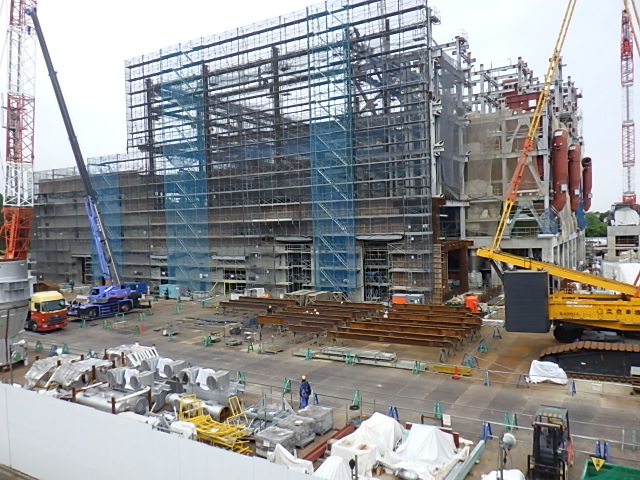

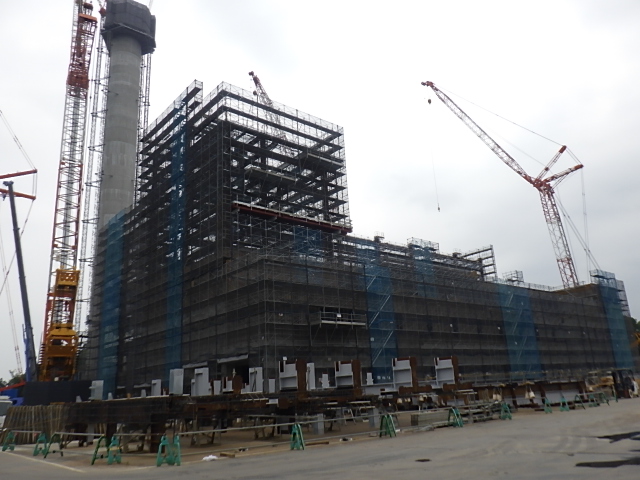

6月26日 煙突工事進捗状況

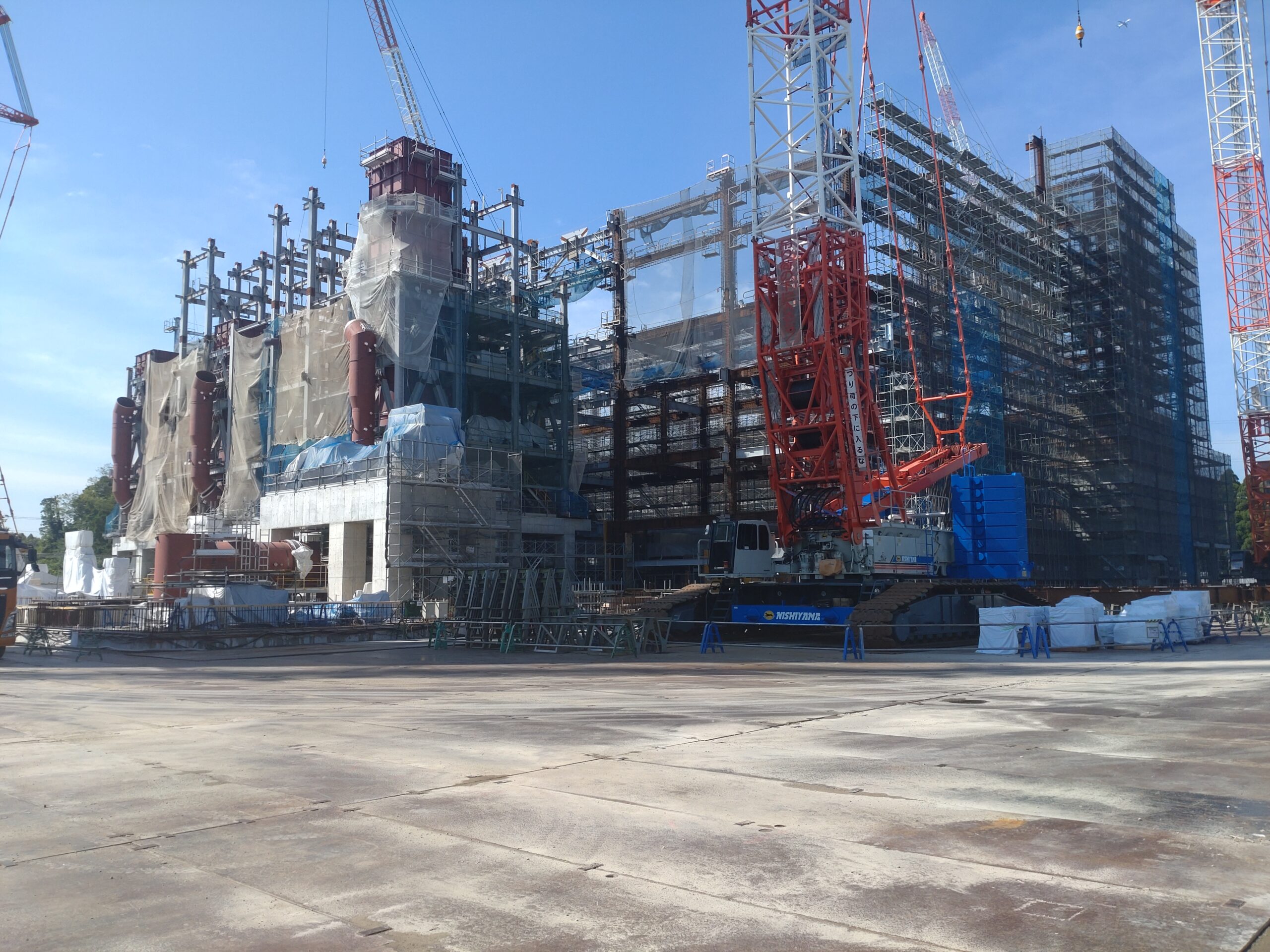

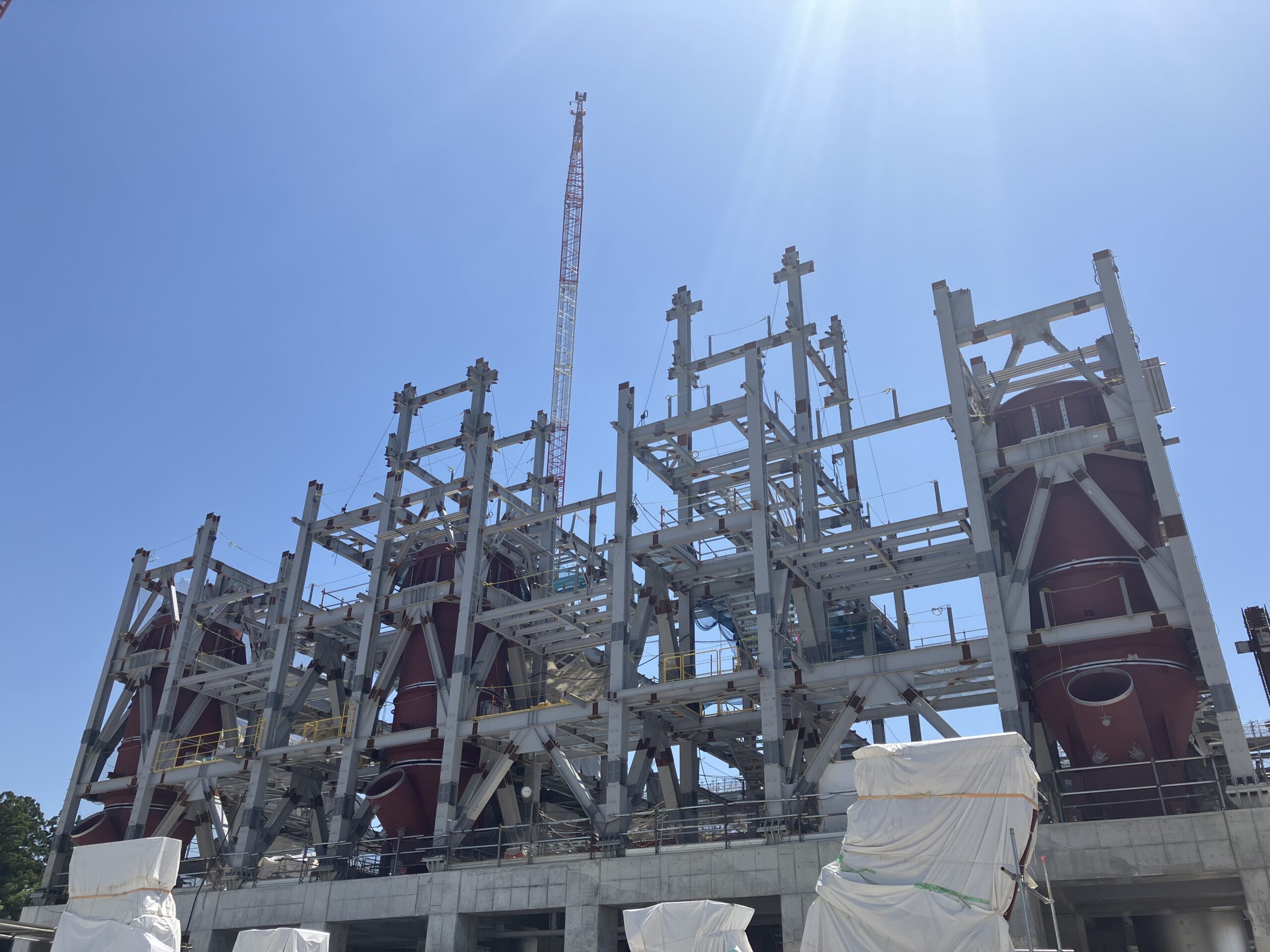

6月24日 プラント架構 外観
2024年6月6日
2024年5月末 建築工事状況
5月29日 敷地南側より航空写真
5
月29日 敷地南東側より航空写真

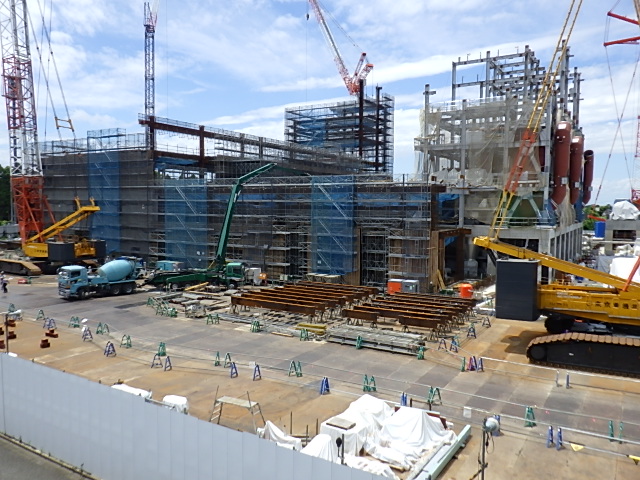

5月29日 現場事務所からの定点
撮影
5月

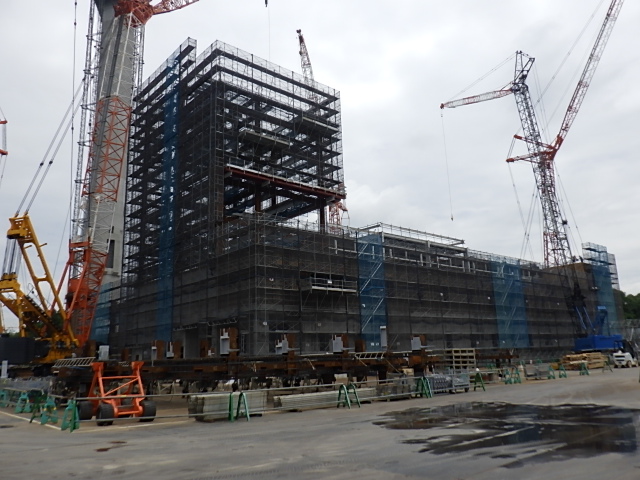

29日 Aゲートからの定点
撮影

5月29日 煙突工事進捗状況
5月11日 プラント架構4節 建方状況
2024年5月7日
2024年4月末 建築工事状況
4月20日 敷地南側より航空写真
4
月20日 敷地南東側より航空写真
4月25日 現場事務所からの定点
撮影
4
月
25日 Aゲートからの定点
撮影

4月25日 煙突工事進捗状況
4
月
19日
燃焼室・ボイラ下部ホッパ 据付状況
2024年3月27日
2024年3月末 建築工事状況
3月19日 敷地南側より航空写真
3
月19日 敷地南東側より航空写真
3月21日 現場事務所からの定点
撮影
3
月

21日 Aゲート付近からの定点
撮影
3月21日 現場事務所から煙突定点撮影

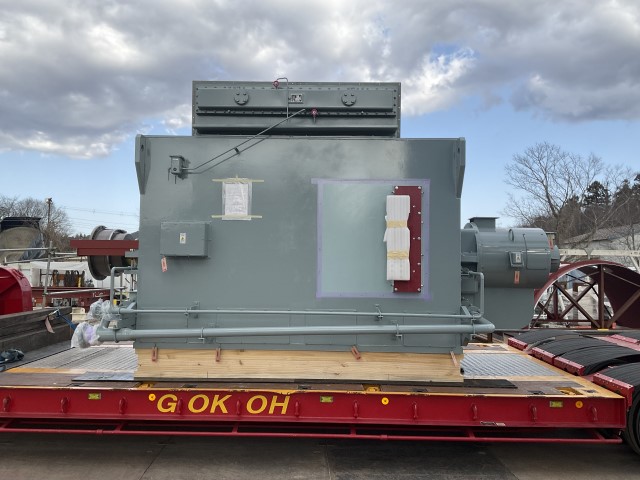

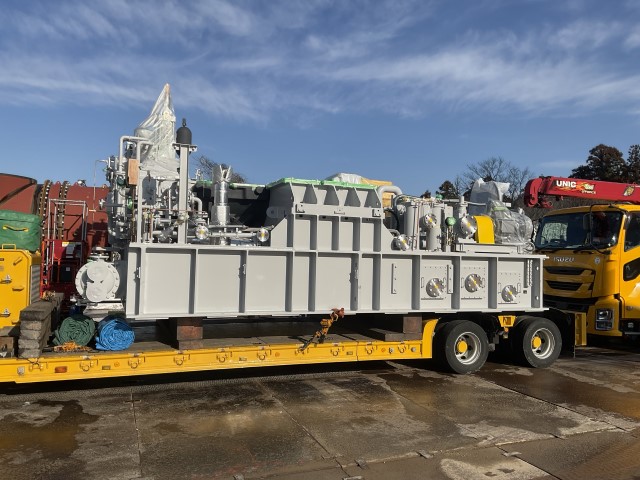

蒸気タービン搬入状況
蒸気タービン発電機搬入状況
2024年3月6日
2024年2月末 建築工事状況
2月20日 敷地南側より航空写真
2
月20日 敷地南東側より航空写真

2月20日 現場事務所からの定点
撮影
2
月20日 Aゲートからの定点
撮影

2月20日 煙突工事進捗状況

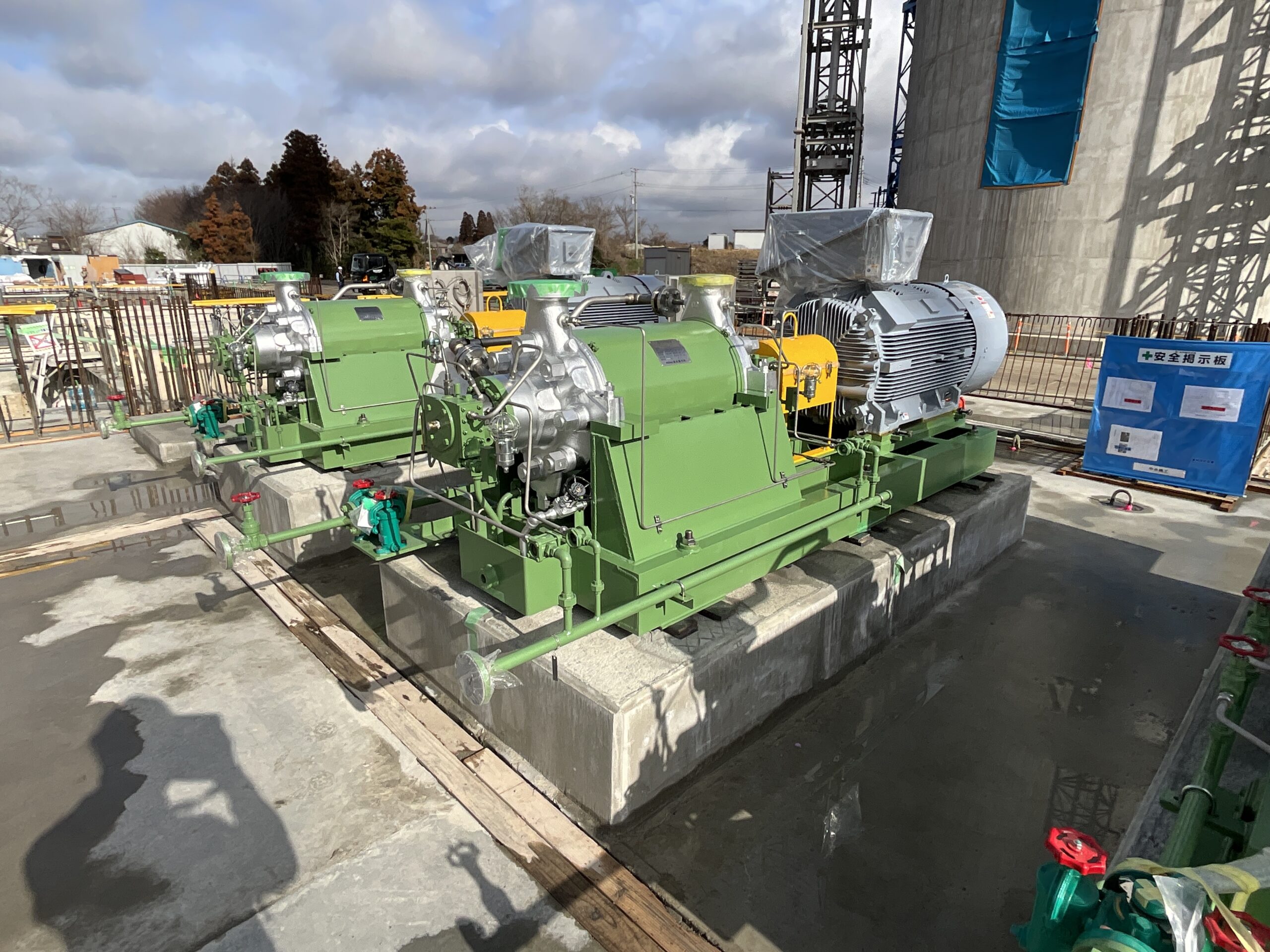

2月20日 ボイラ給水ポンプ
据付
2024年2月6日
2024年1月末 建築工事状況
1月22日 敷地南側より航空写真
1月22日 敷地南東側より航空写真
1月23日 煙突工事進捗状況

1月23日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況

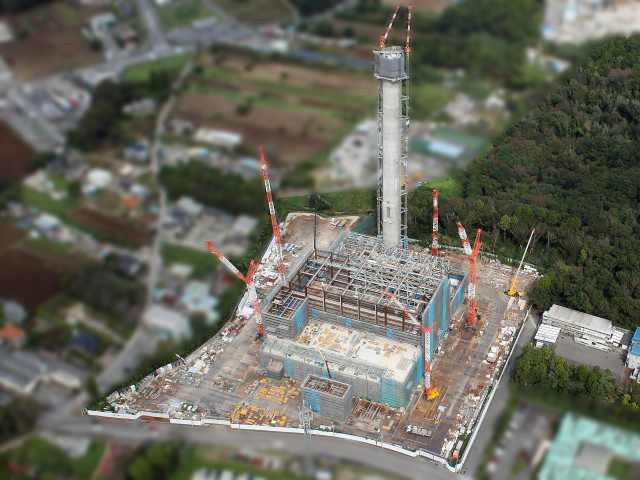

1月23日 工場棟内プラント架構躯体出来形全景

1月12日 クローラクレーン 組立

1月30日 スラグ・メタル冷却装置 組立
2023年12月25日
2023年12月末 建築工事状況
12月20日 敷地南側より航空写真
12月20日 敷地南東側より航空写真

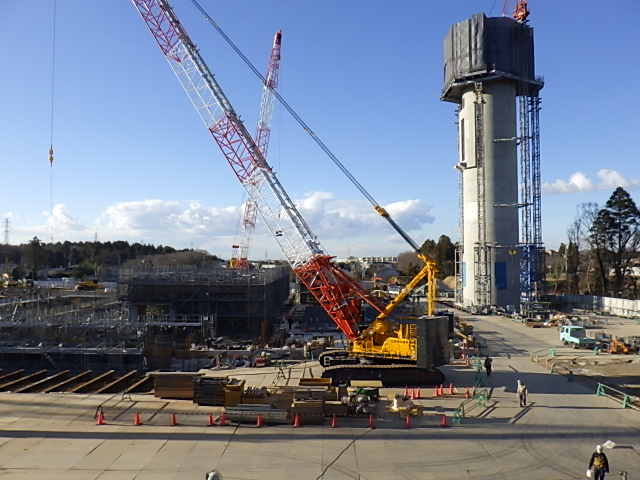

12月22日 現場事務所からの煙突定点撮影

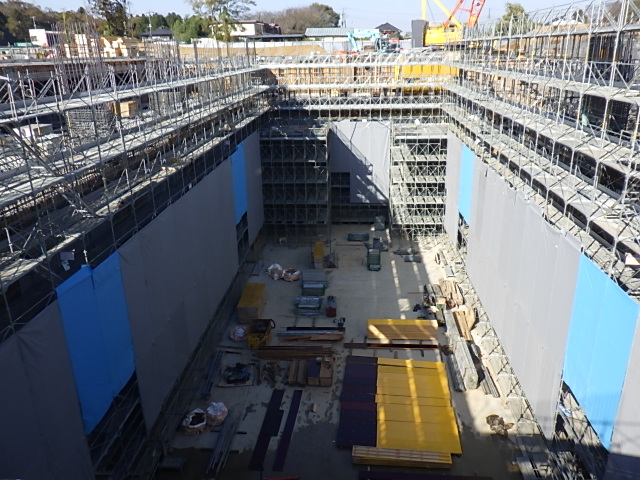

12月22日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況

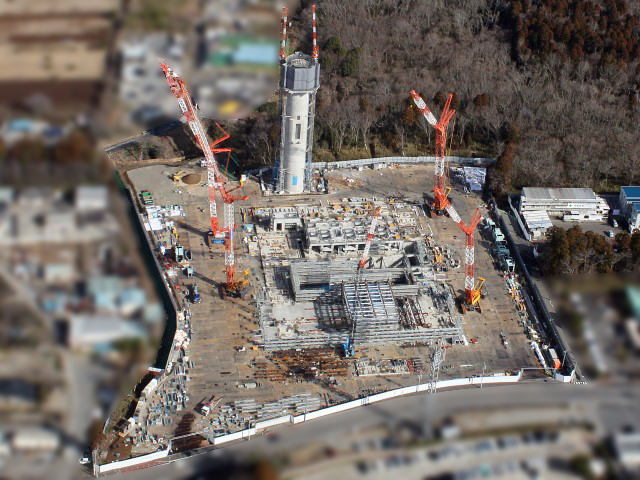

2023年12月7日
2023年11月末 建築工事状況
11月20日 敷地南側より航空写真
11月20日 敷地南東側より航空写真
11月24日 煙突工事進捗状況

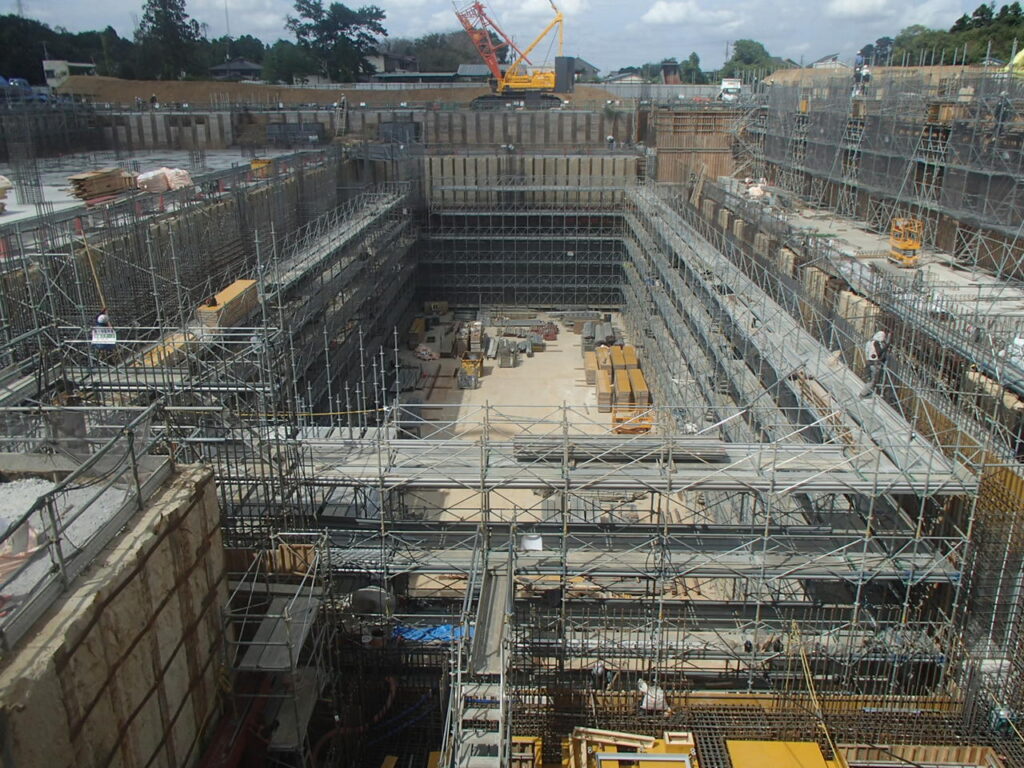

11月24日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況
2023年11月6日

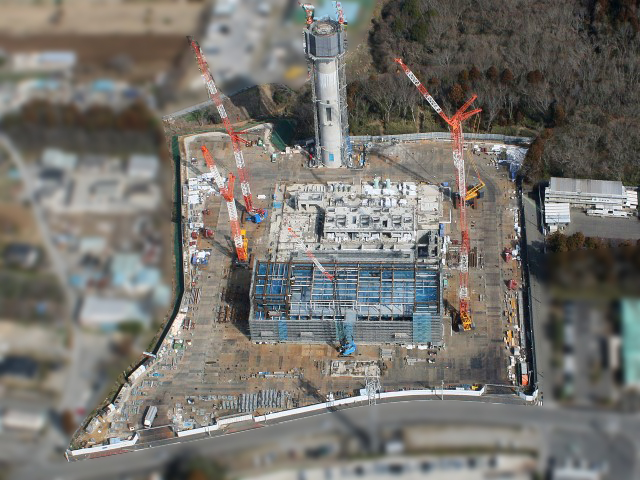

2023年10月末 建築工事状況
10
月20日 敷地南側より航空写真
10月20日 敷地南東側より航空写真
10月24日 煙突工事進捗状況

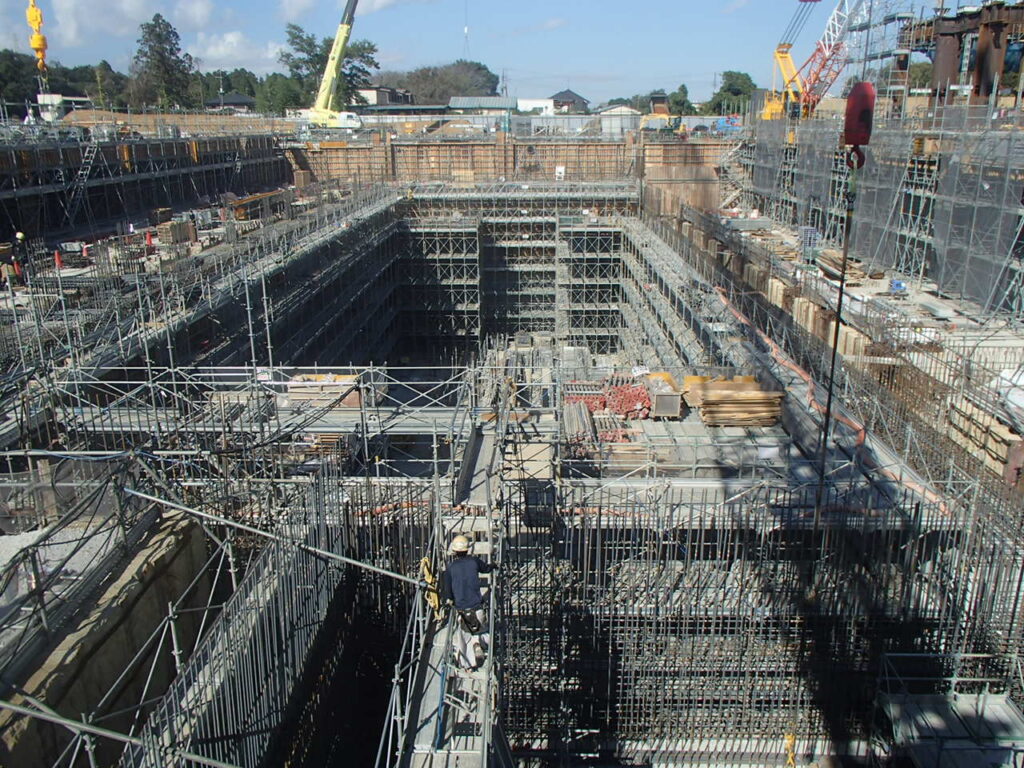

10月24日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況
2023年10月5日
2023年9月末 建築工事状況
9月20日 敷地南側より航空写真
9月20日 敷地南東側より航空写真

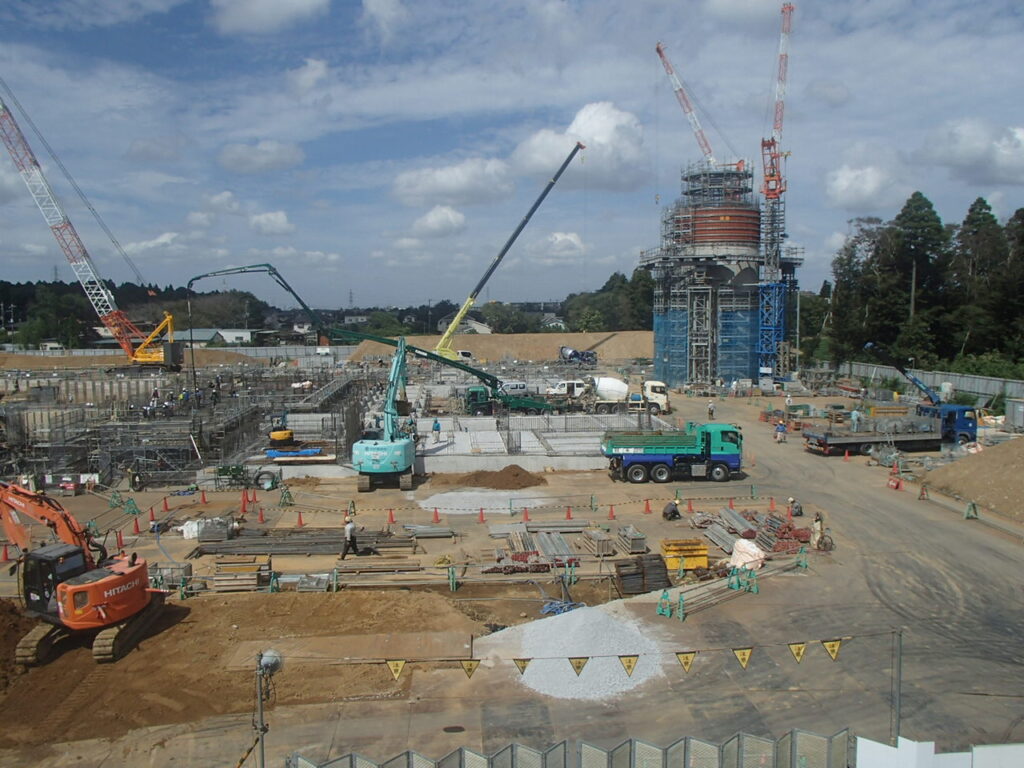

9月26日 煙突工事進捗状況
9月26日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況

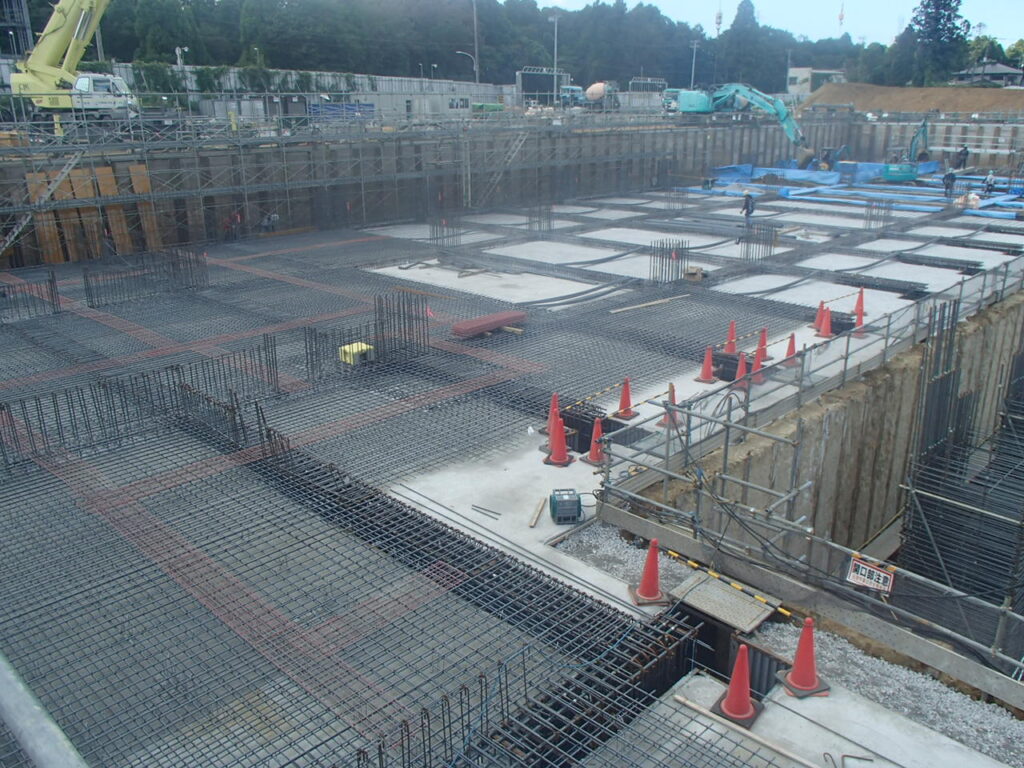

9月5日 工場棟A-1工区耐圧版配筋作業状況
2023年9月5日
2023年8月末 建築工事状況
8月19日 敷地南側より航空写真
8月19日 敷地南東側より航空写真
8月25日 煙突工事進捗状況

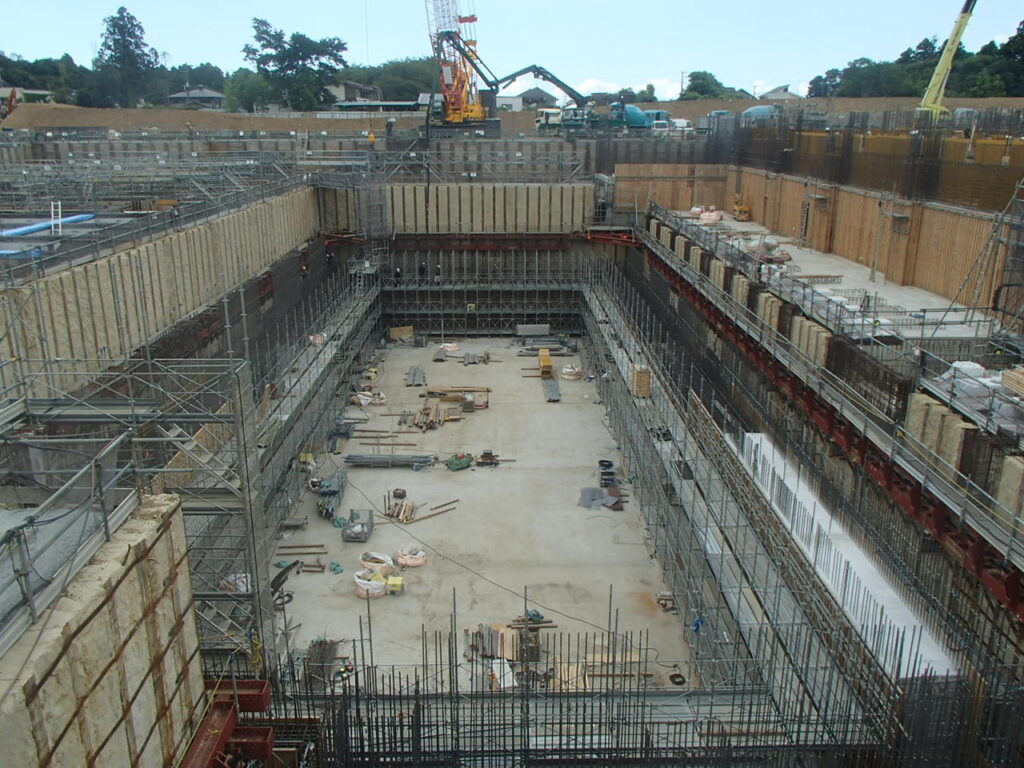

8月25日 工場棟B工区(東側~)ごみピット壁配筋型枠組立状況

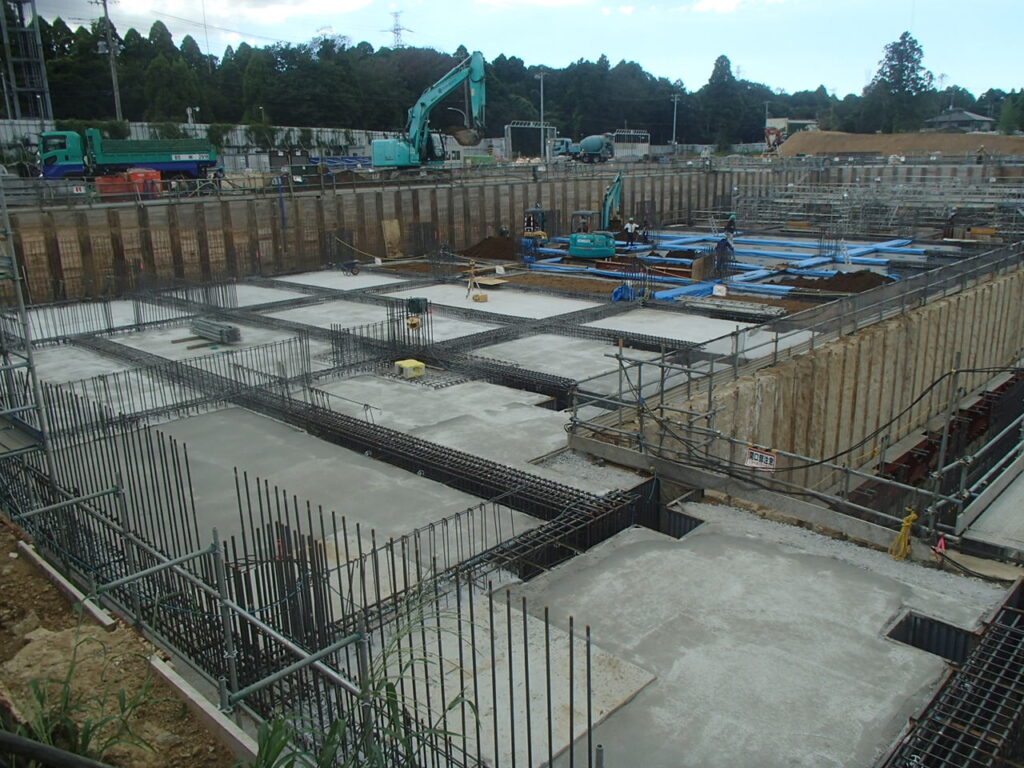

8月25日 工場棟A-1工区捨てコン打設完了、A-2工区埋戻し作業状況
2023年8月3日
2023年7月末 建築工事状況
7月20日 敷地南側より航空写真
7月20日 敷地南東側より航空写真
7月24日 煙突工事進捗状況

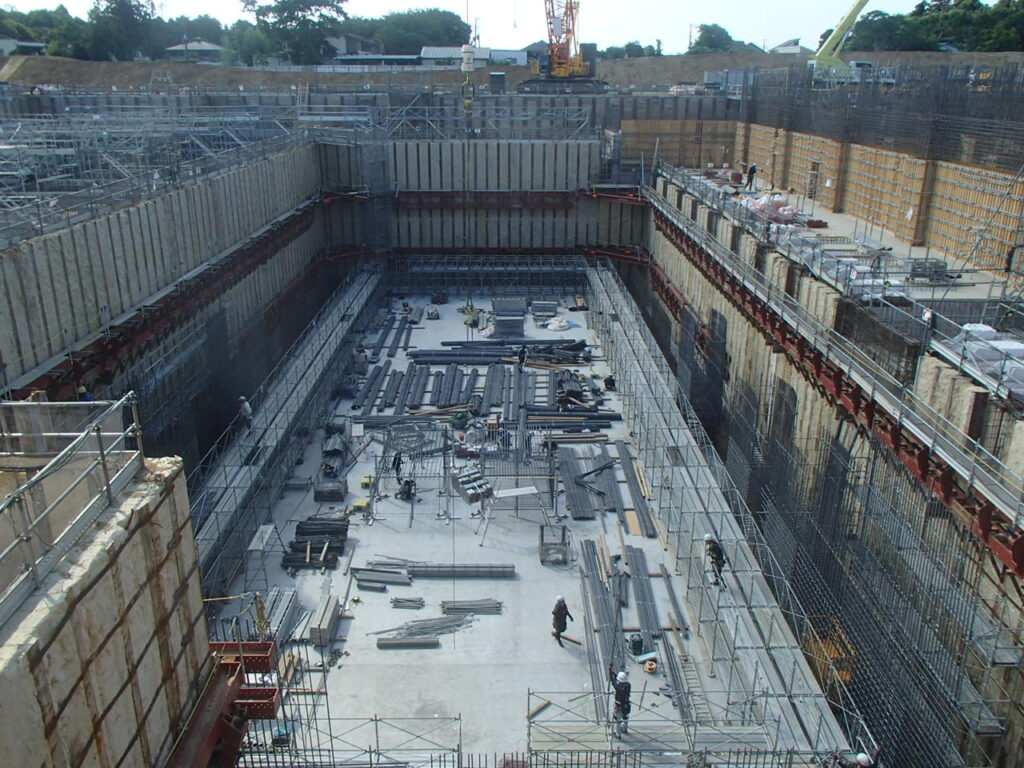

7月24日 工場棟B工区ごみピット壁配筋状況

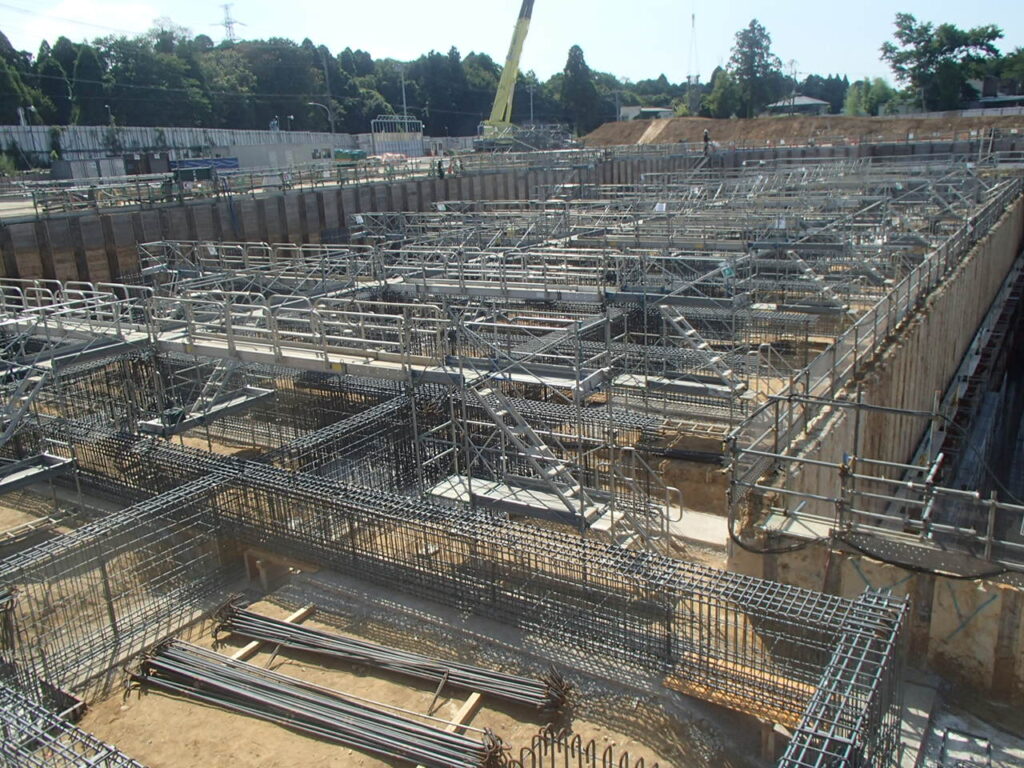

7月24日 工場棟A工区基礎地中梁配筋状況
2023年7月5日
2023年6月末 建築工事状況
6月20日 敷地南側より航空写真
6月20日 敷地南東側より航空写真

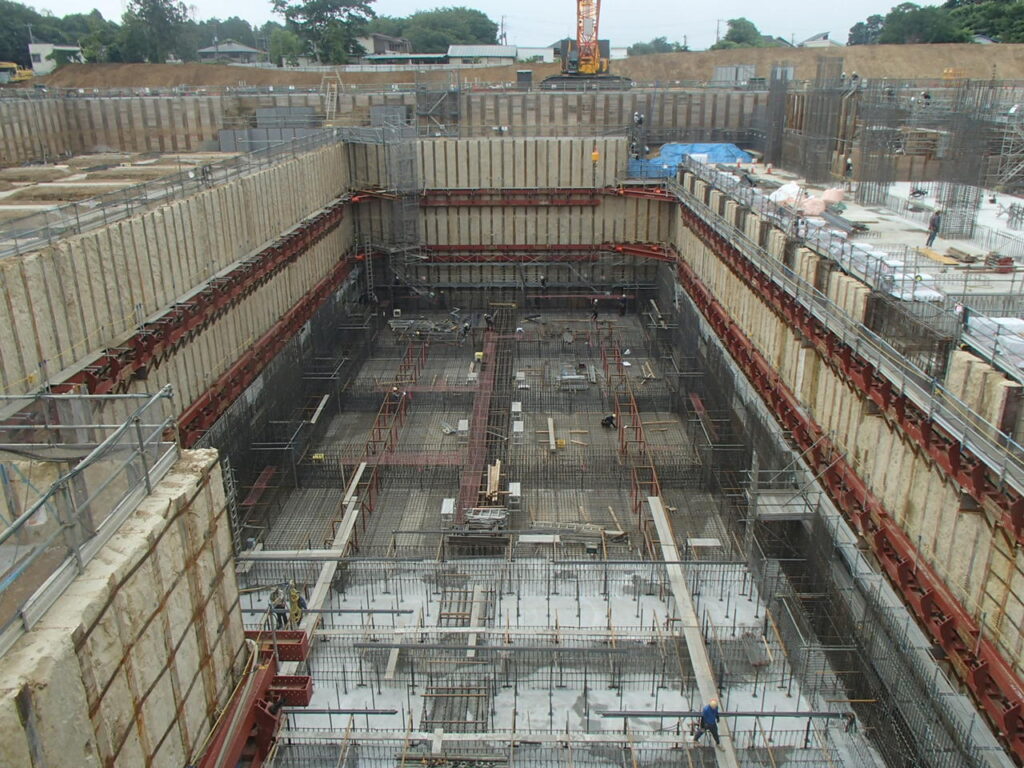

6月24日 工場棟B工区ごみピット基礎地中梁耐圧版配筋状況

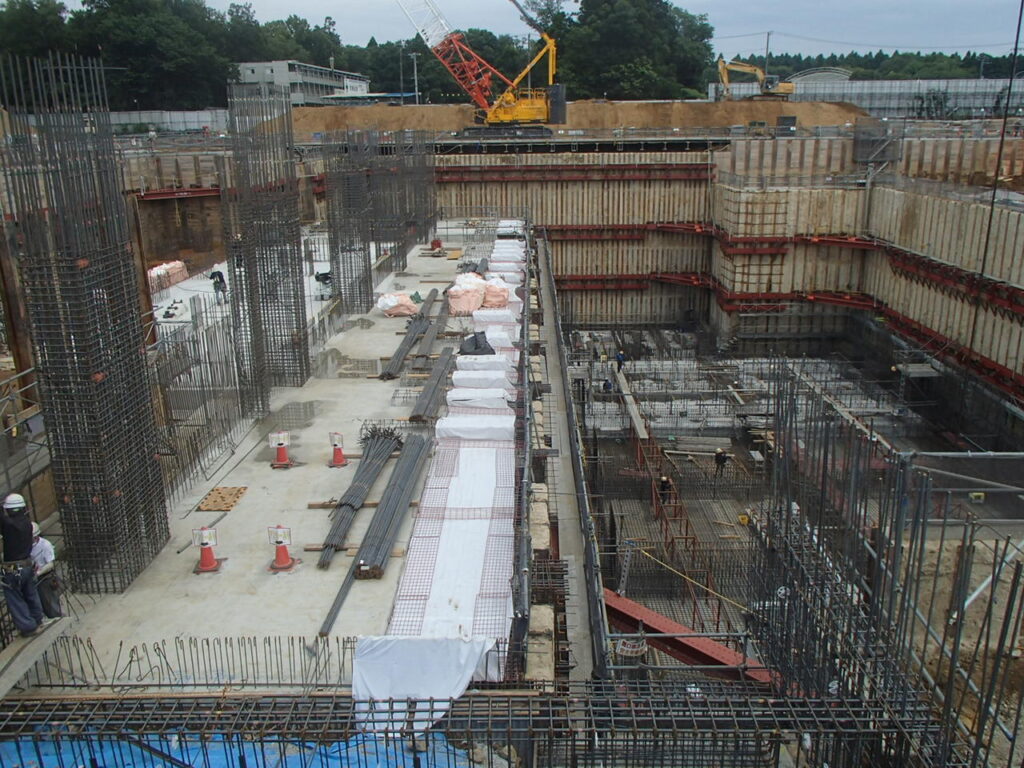

6月10日 工場棟D工区柱壁配筋状況

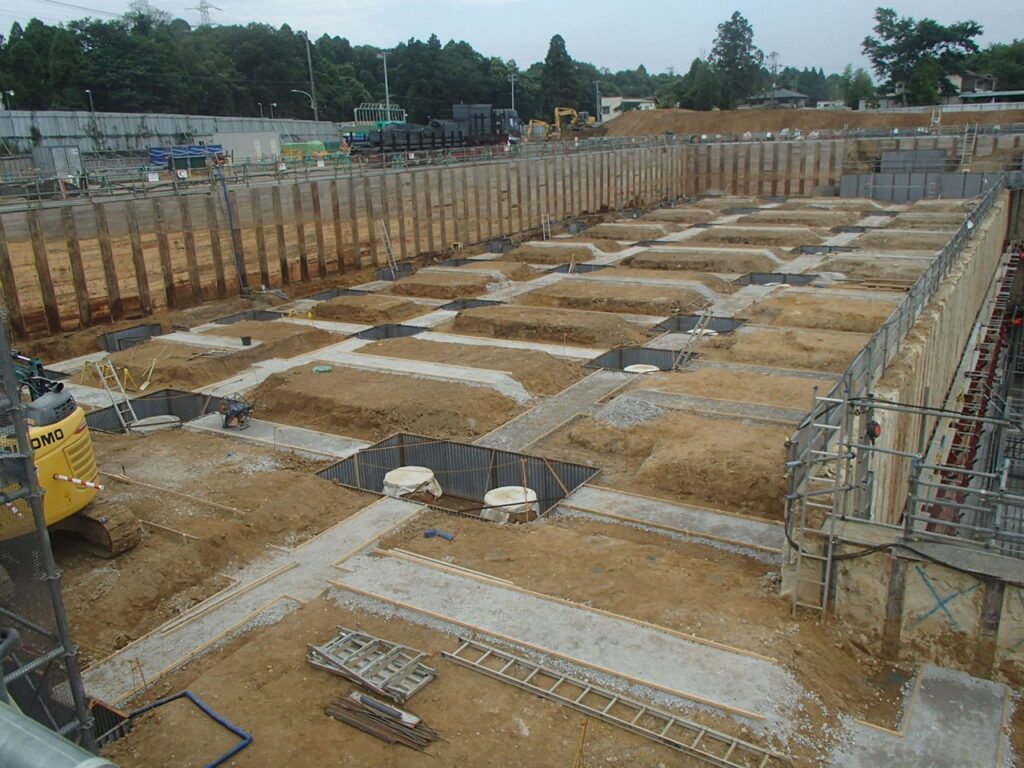

6月29日 A工区基礎掘削床付け砕石転圧完了状況
2023年6月5日
2023年5月末 建築工事状況
5月22日 敷地南側より航空写真
5月22日 敷地南東側より航空写真

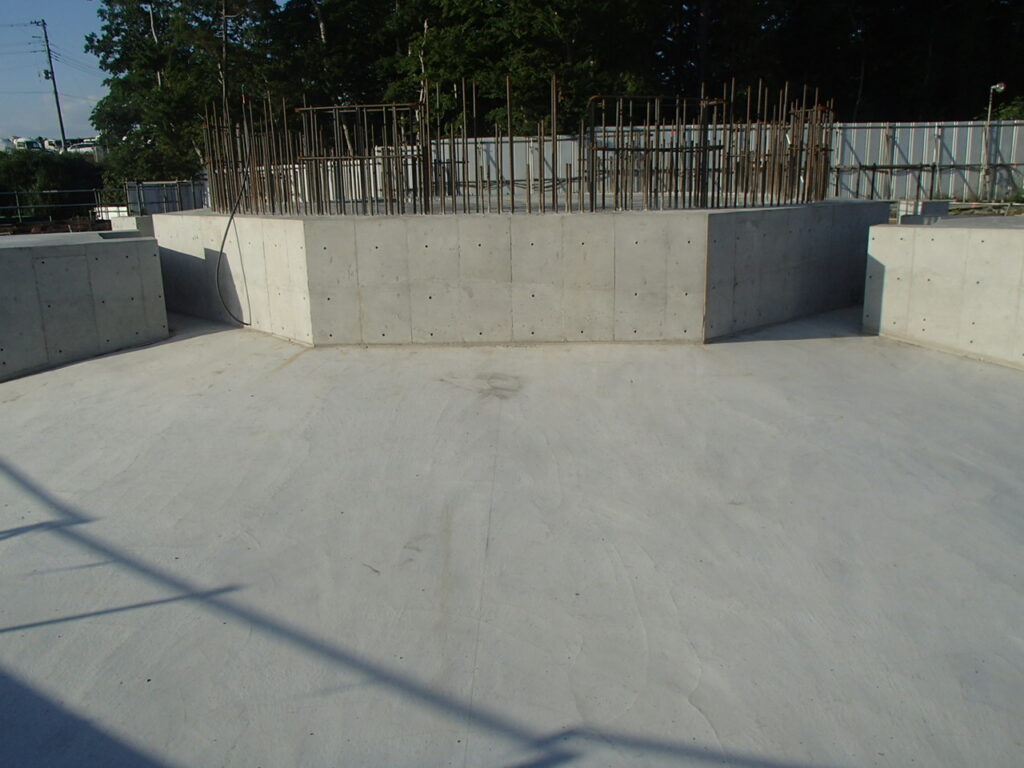

5月24日 煙突基礎(リフト⑦)コンクリート打設完了状況

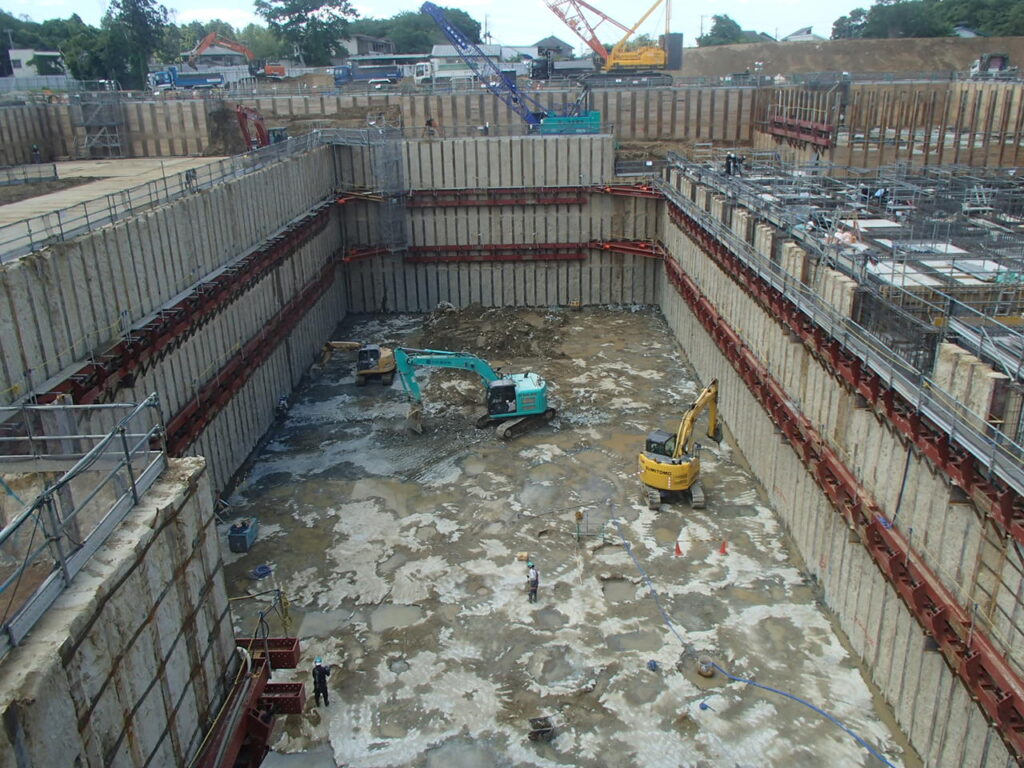

5月24日 工場棟B工区ごみピット四次掘削、床付け状況

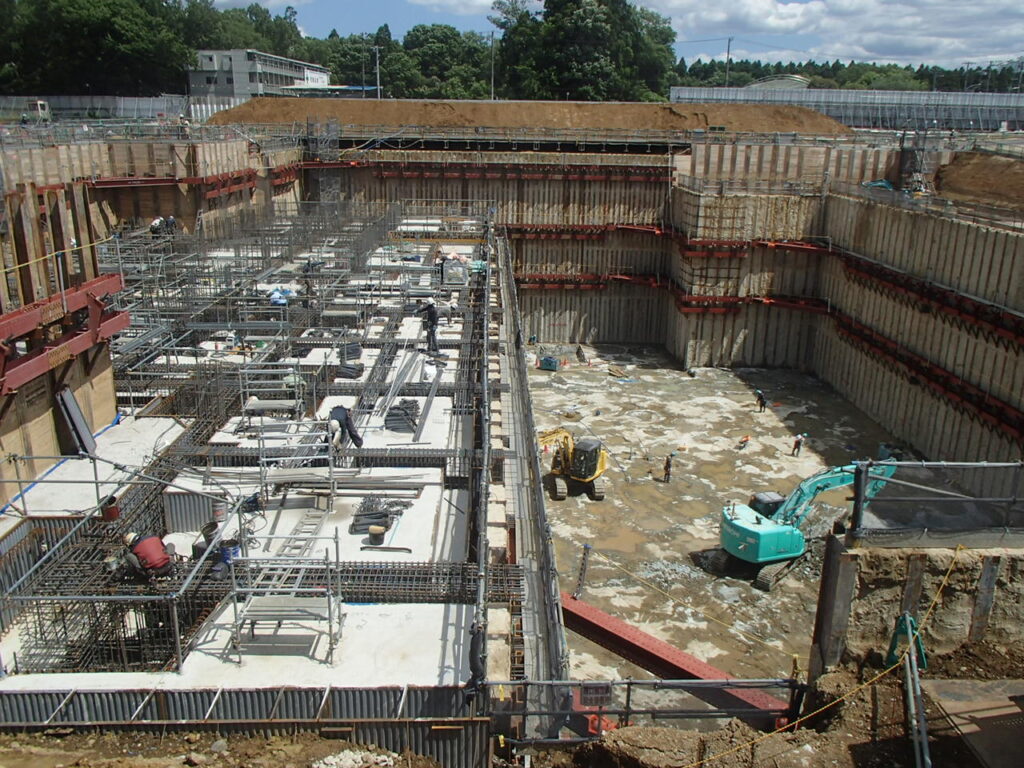

5月24日 工場棟D-2棟工区基礎地中梁配筋落とし込み状況
2023年5月8日
2023年4月末 建築工事状況
4月20日 敷地南側より航空写真
4月20日 敷地南東側より航空写真

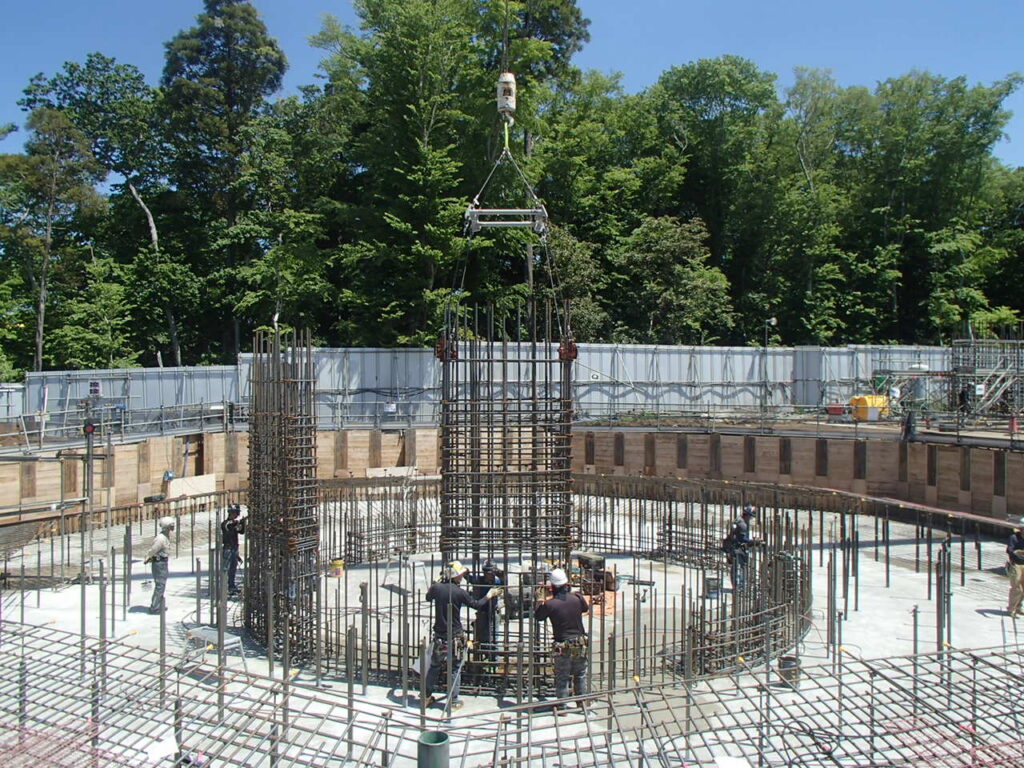

4月27日 煙突筒身柱配筋状況

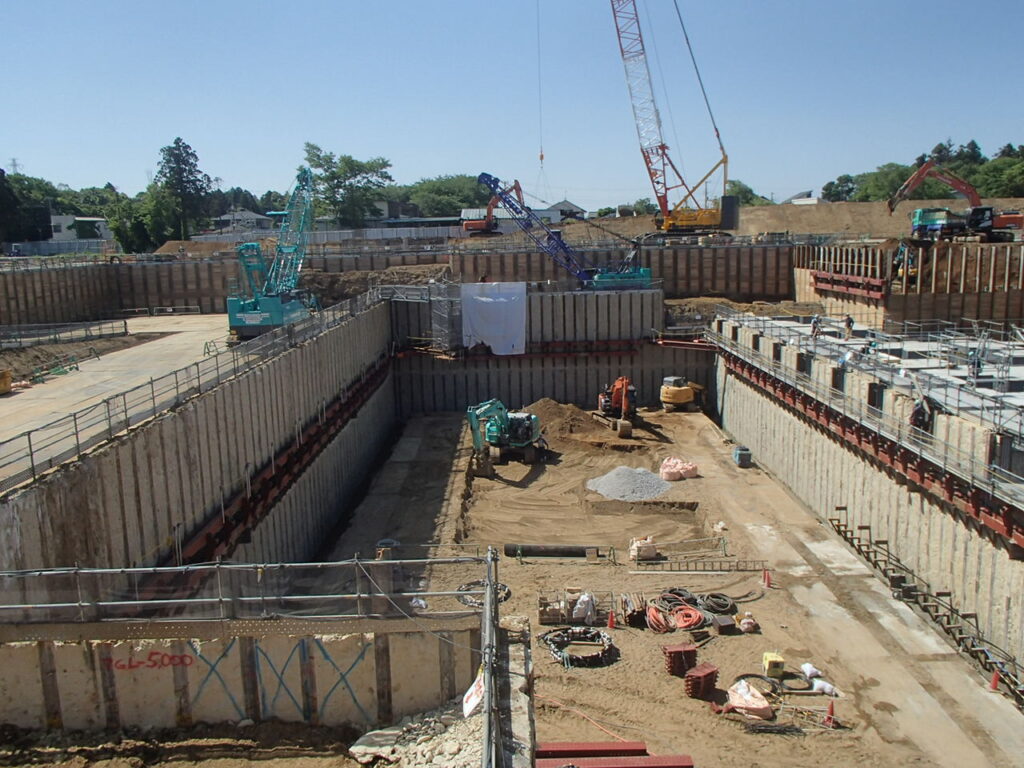

4月27日 工場棟B工区ごみピット三段目アースアンカー、三次掘削完了状況

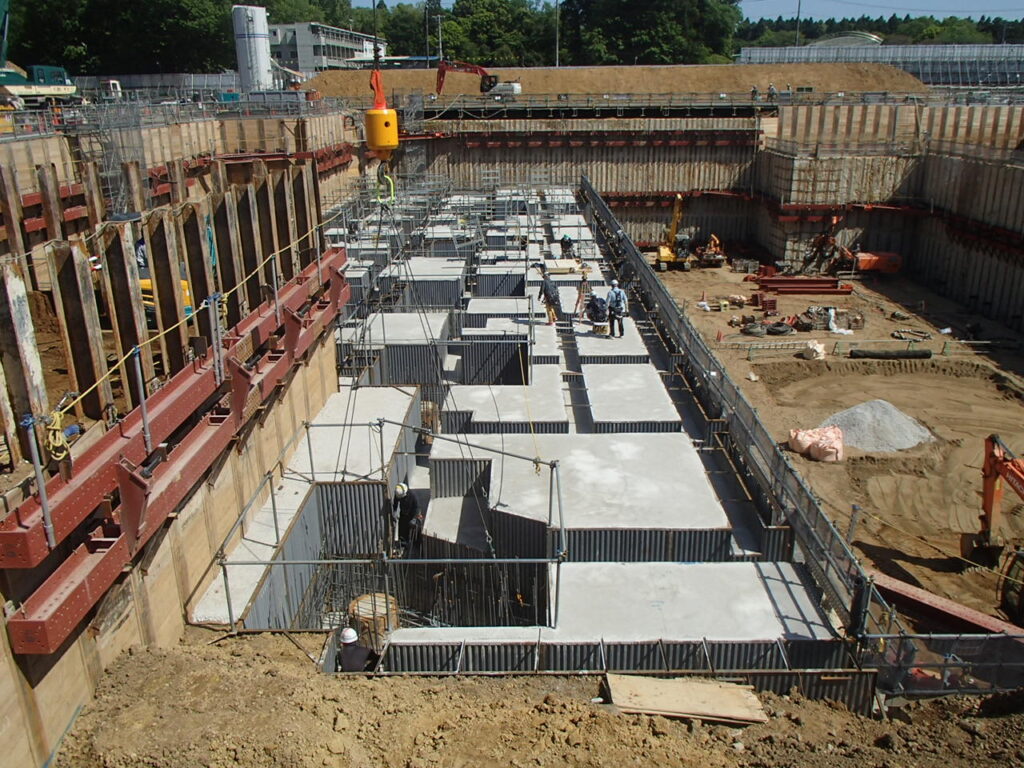

4月27日 工場棟D工区捨てコン打設完了・副基礎配筋状況
2023年4月3日
2023年3月末 建築工事状況
3月20日 敷地南側より航空写真
3月20日 敷地南東側より航空写真

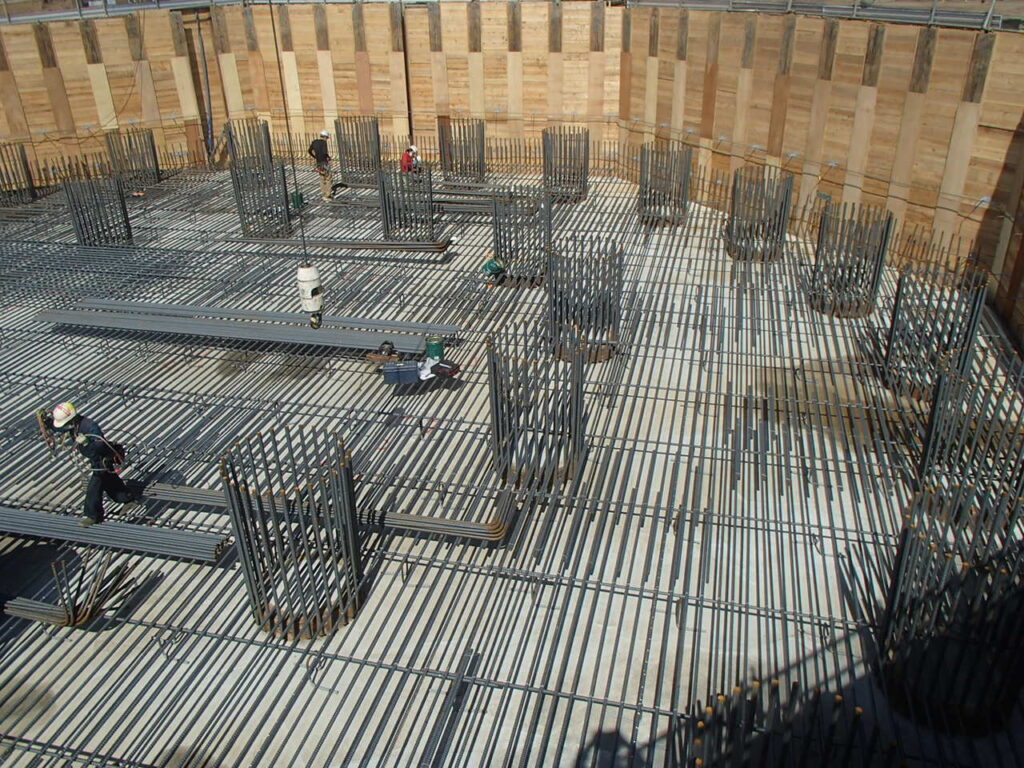

3月20日 煙突配筋作業状況

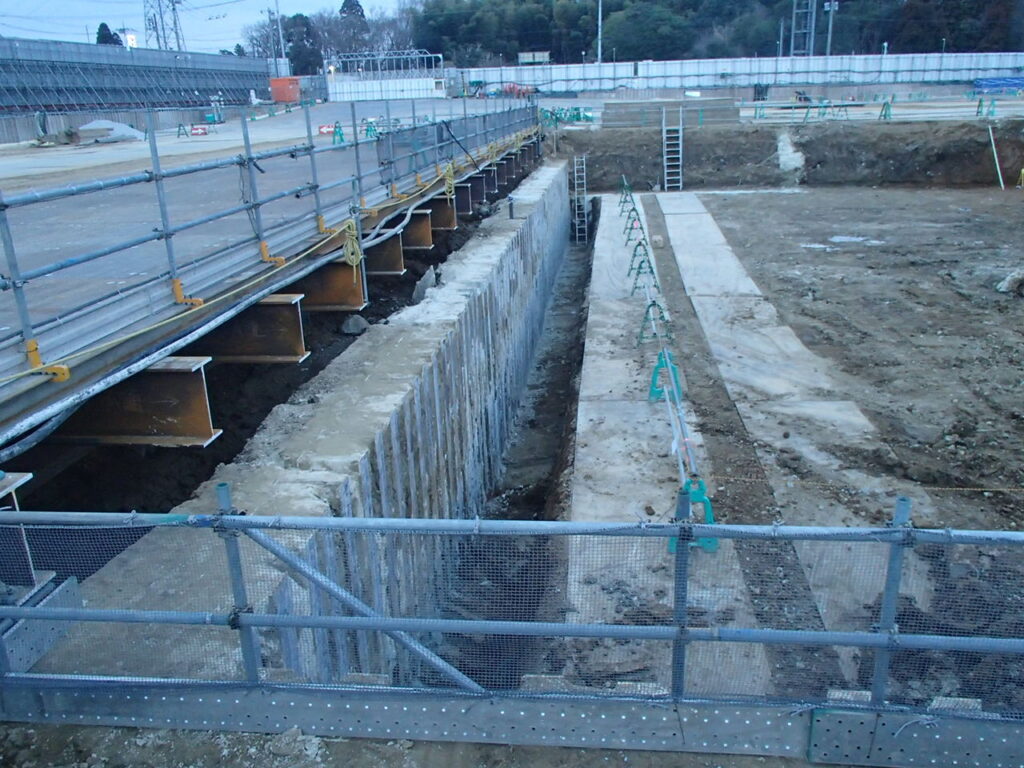

3月1日 工場棟ごみピット一次掘削完了状況

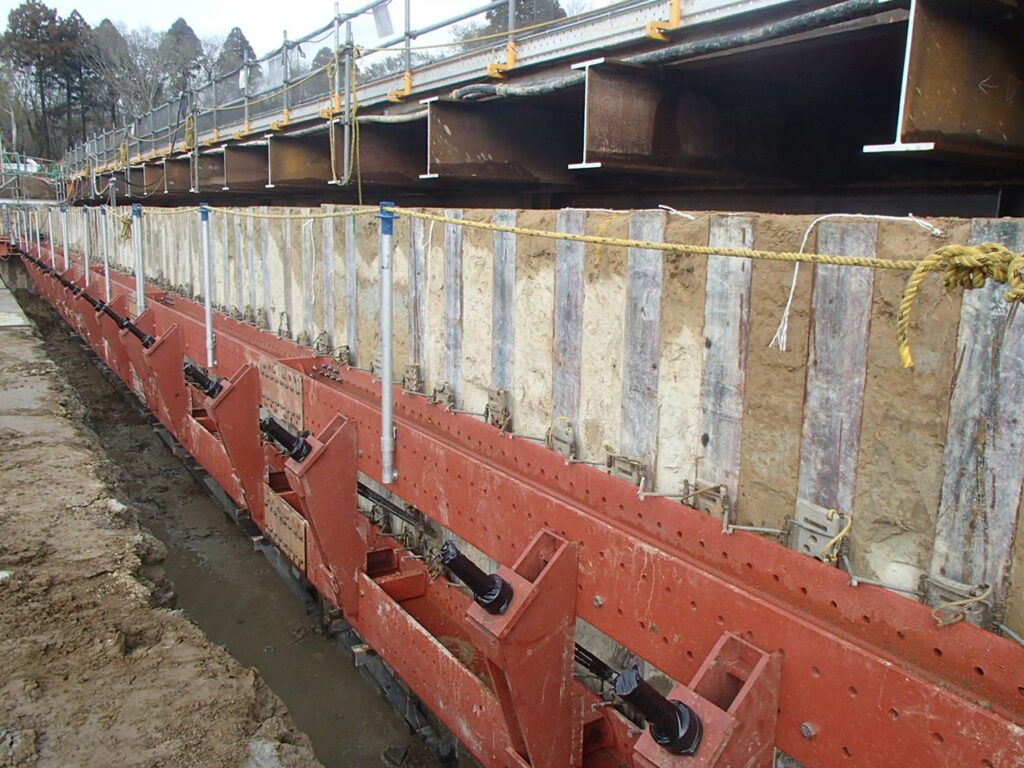

3月13日 工場棟ごみピットアースアンカー打設・緊張完了状況

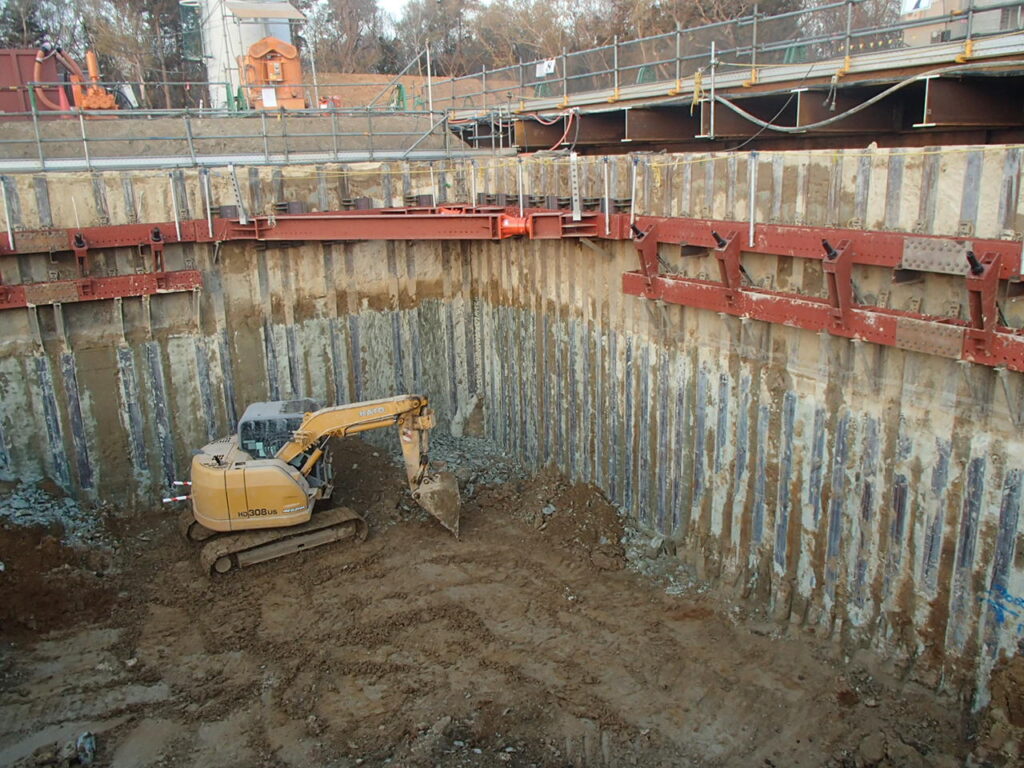

3月15日 工場棟ごみピット二次掘削状況
2023年3月3日
2023年2月末 建築工事状況
2月17日 敷地南側より航空写真
2月17日 敷地南東側より航空写真
2月4日 煙突PC杭(中堀工法)打設状況
2月15日 工場棟ごみピット地盤改良杭打設状況

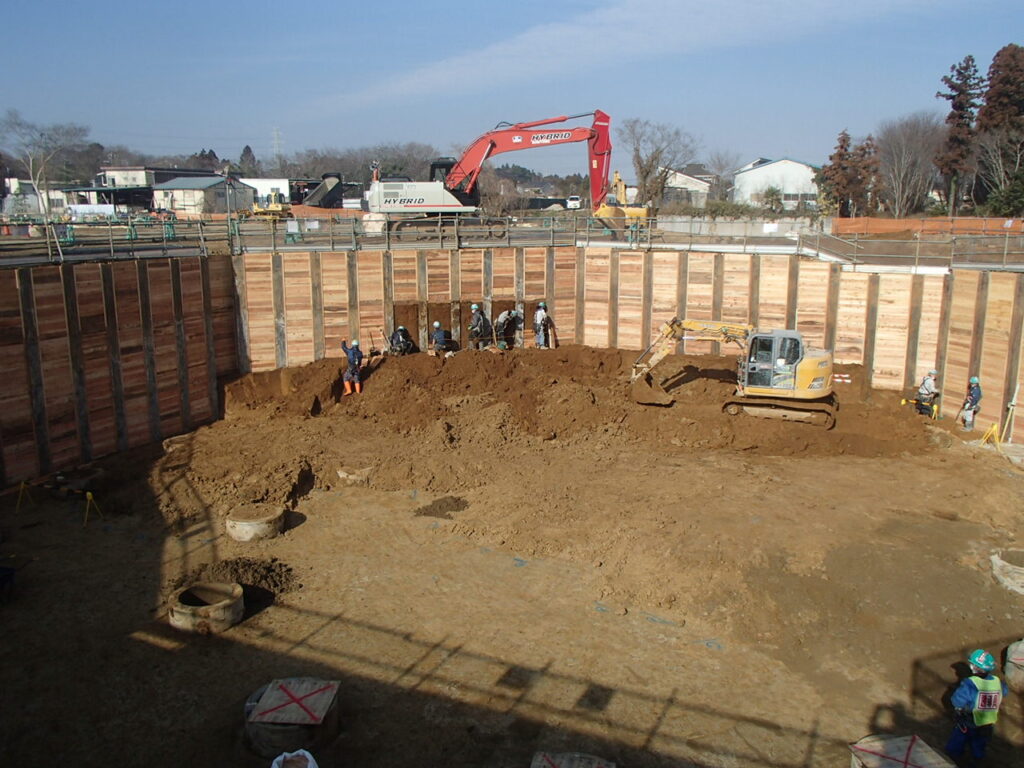

2月25日 煙突基礎掘削床付け・矢板入れ状況
2023年2月1日
2023年1月末 建築工事状況
1月20日 敷地南側より航空写真

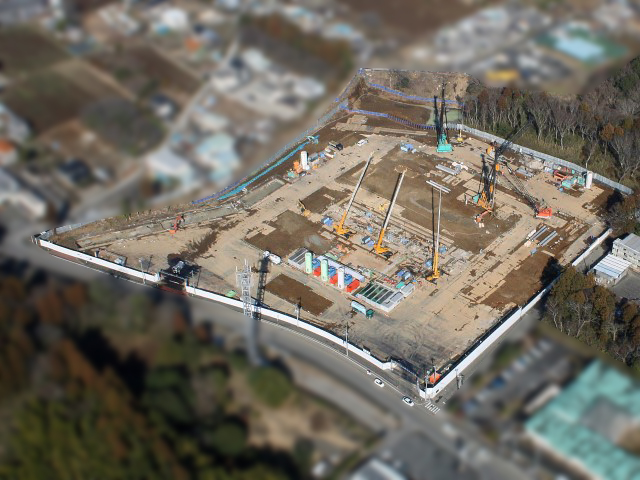

1月20日 敷地南東側より航空写真

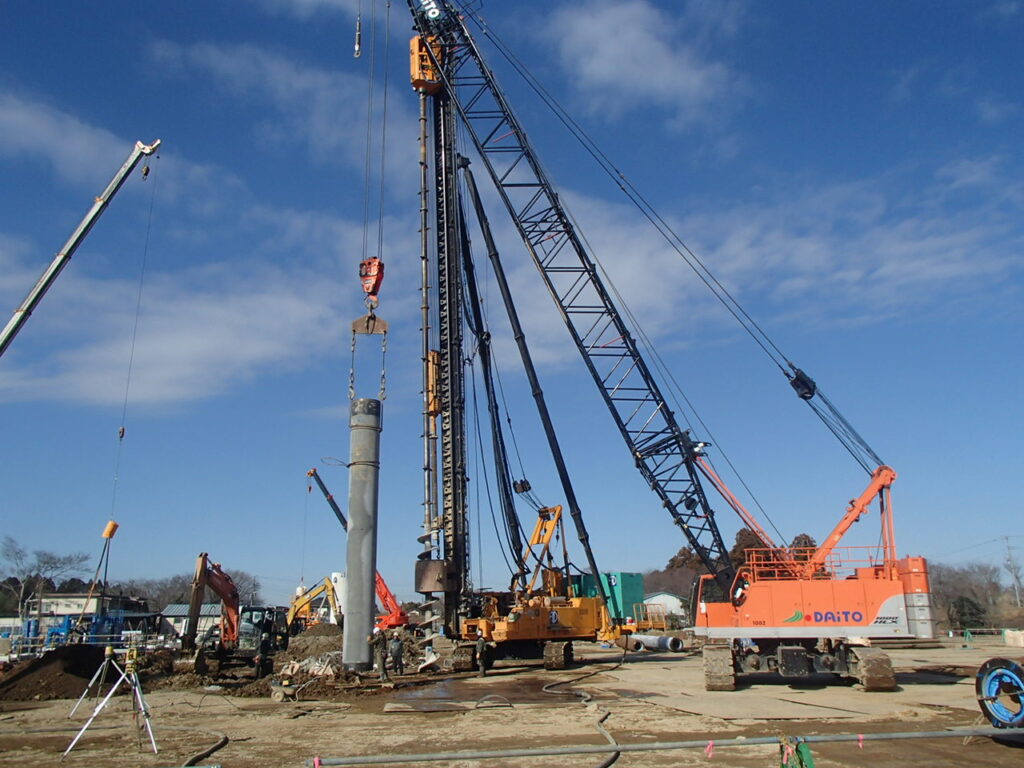

1月10日 工場棟PC杭打設状況

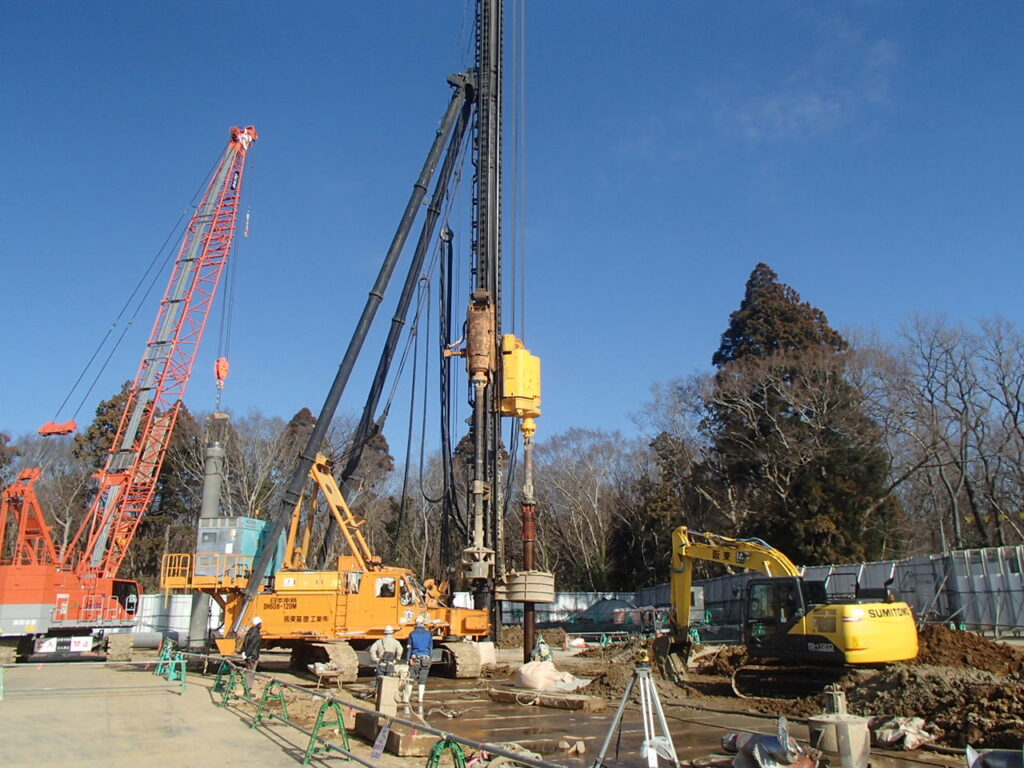

1月10日 スラグストックヤード棟PC杭打設状況

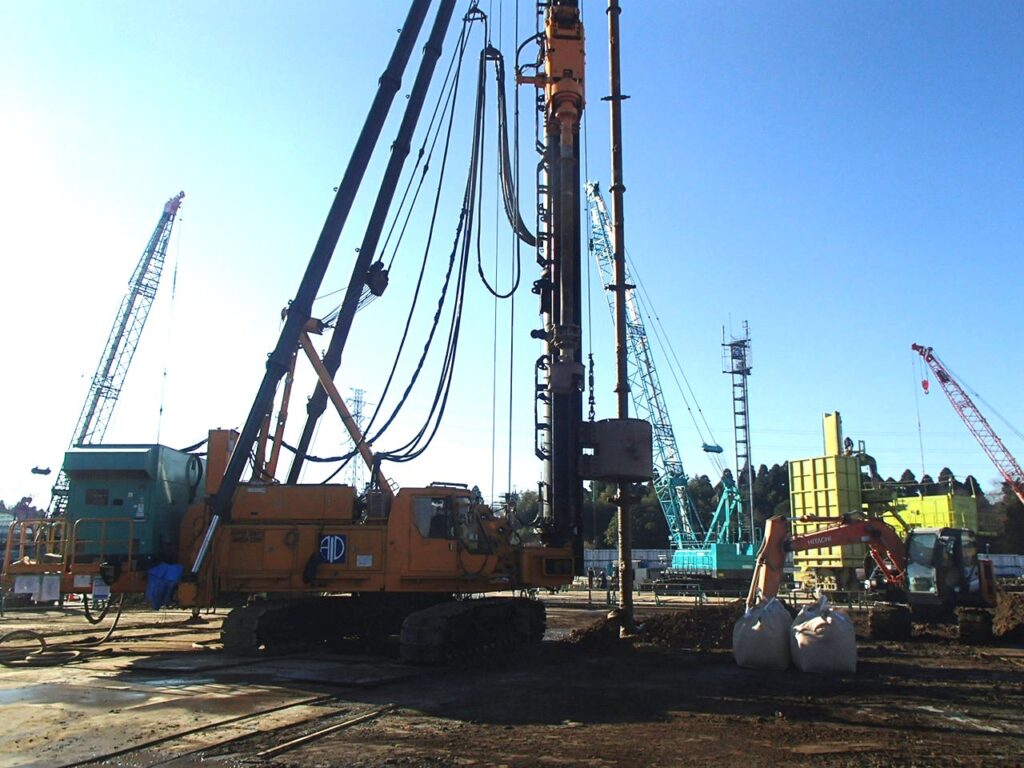

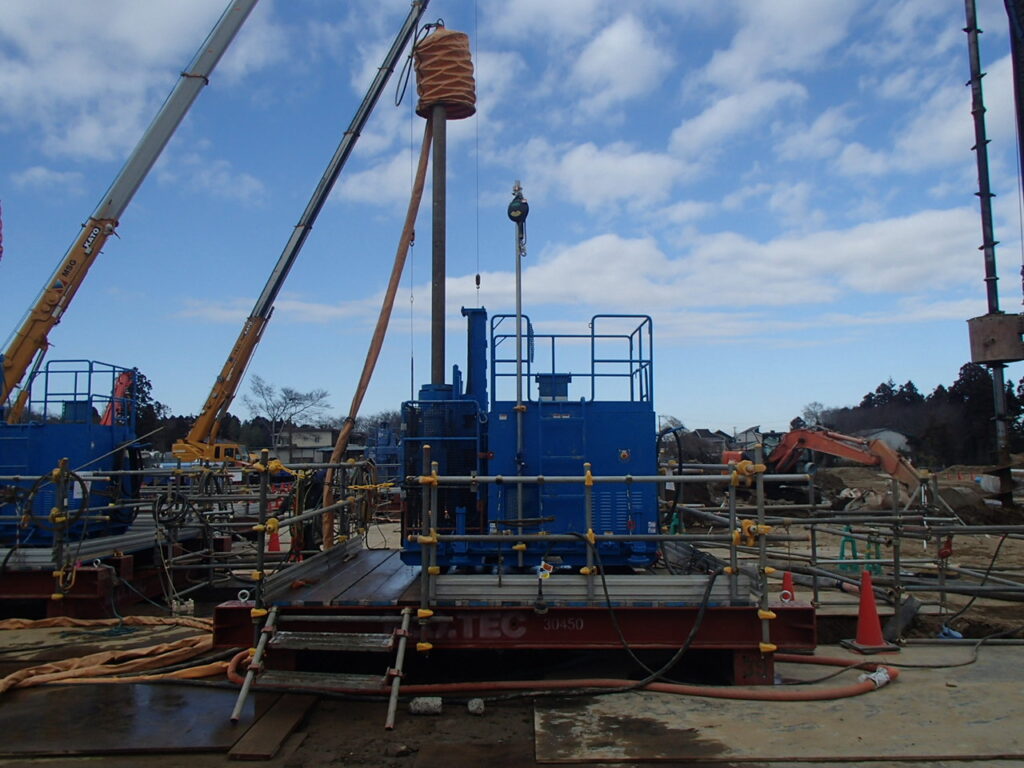

1月10日 工場棟ごみピット地盤改良杭打設状況

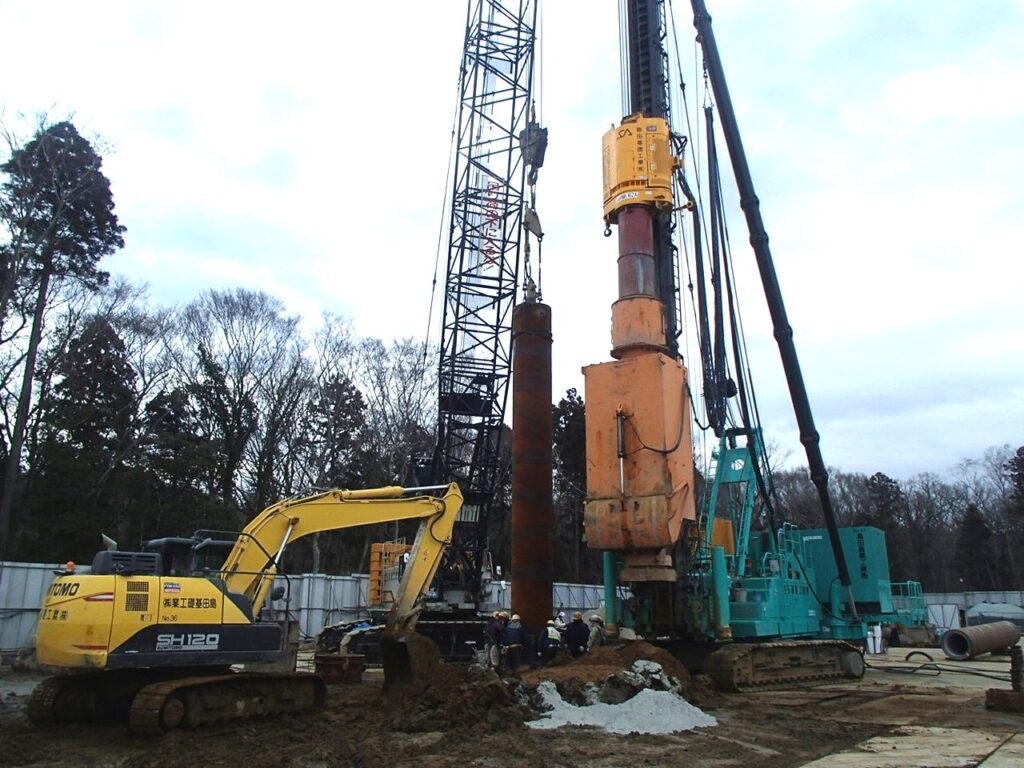

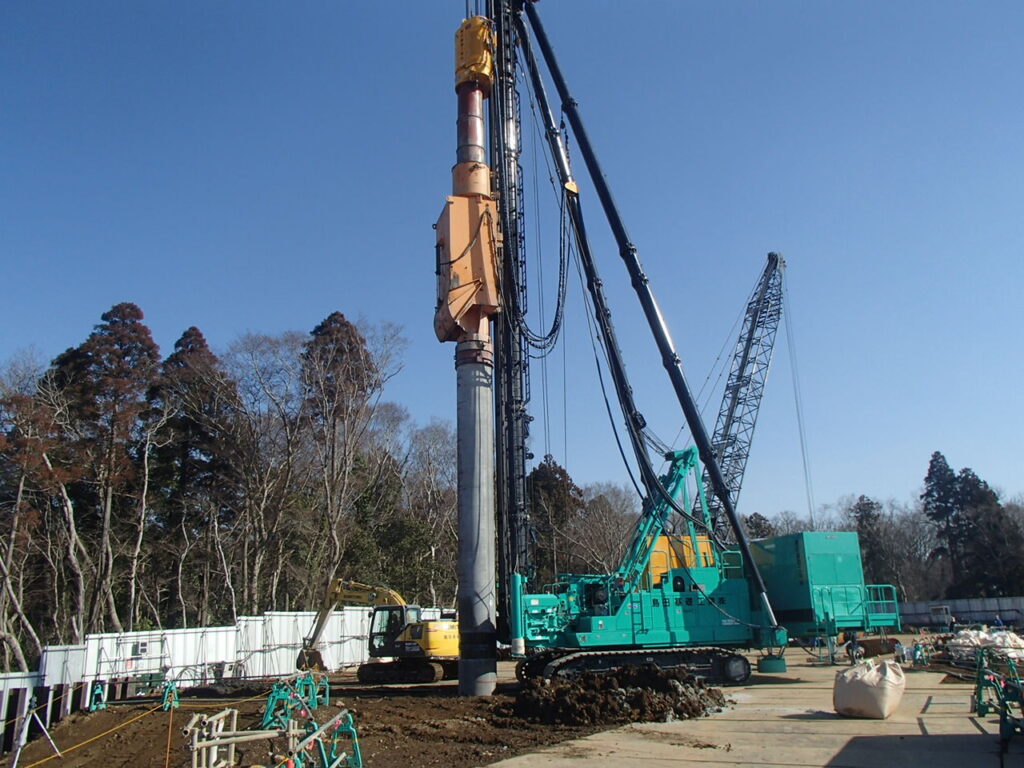

1月20日 煙突PC杭(中堀工法)打設状況
2023年1月10日
2022年12月末 建築工事状況
12月20日 敷地南側より航空写真
12月20日 敷地南東側より航空写真

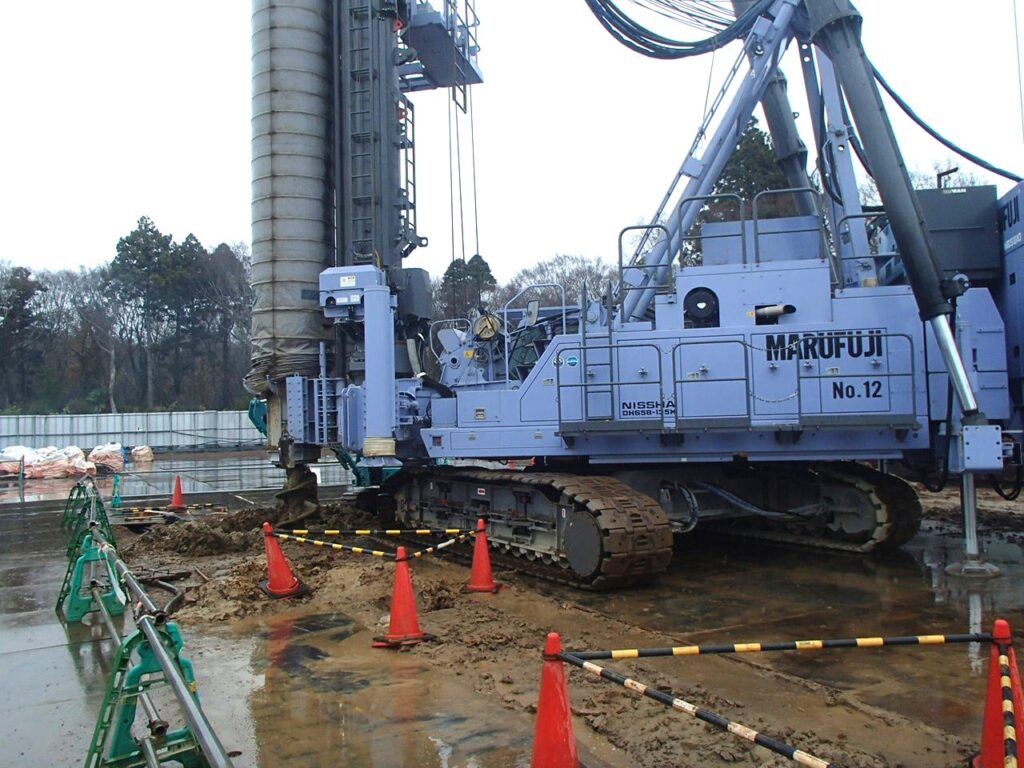

12月13日 工場棟SMW棚杭施工状況

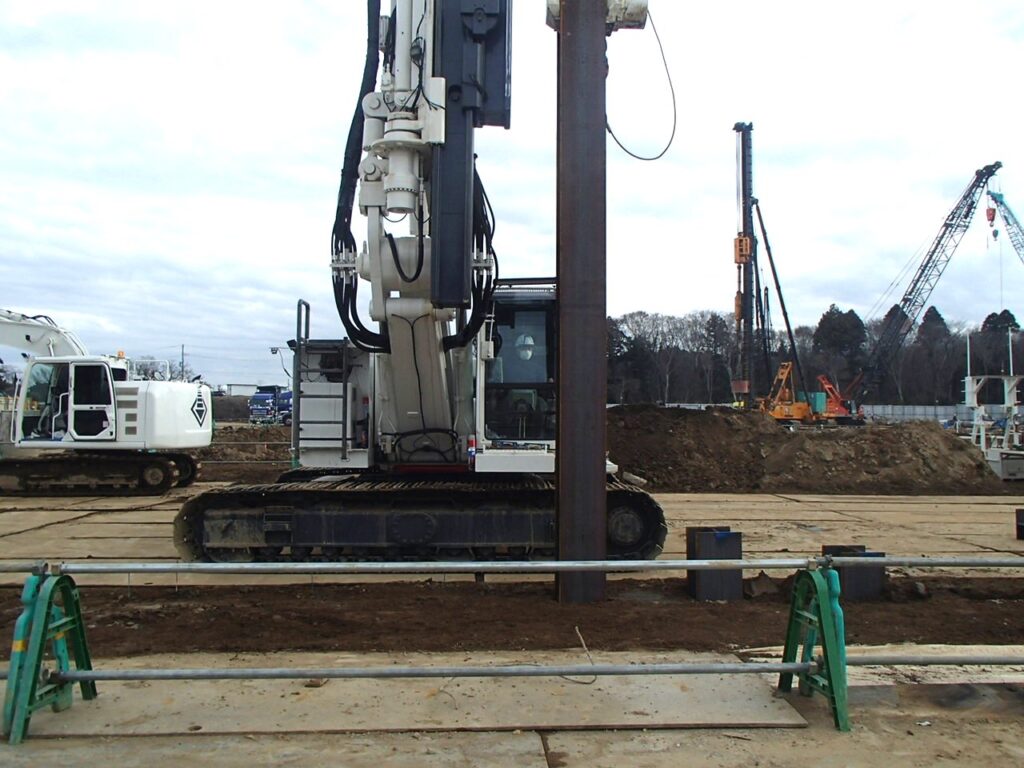

12月21日 工場棟RG山留親杭施工状況
12月16日 工場棟PC杭打設状況

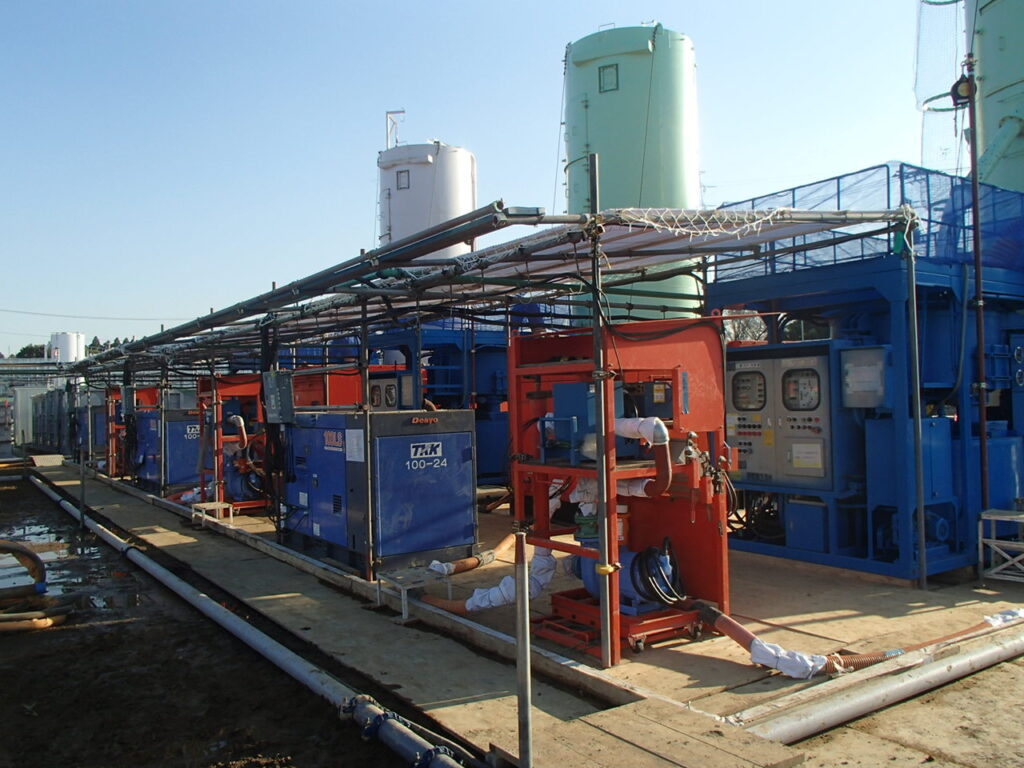

12月28日 地盤改良工事プラント設置完了状況
2022年12月9日
2022年11月末 建築工事状況
11月22日 敷地南側より航空写真
11月22日 敷地南東側より航空写真

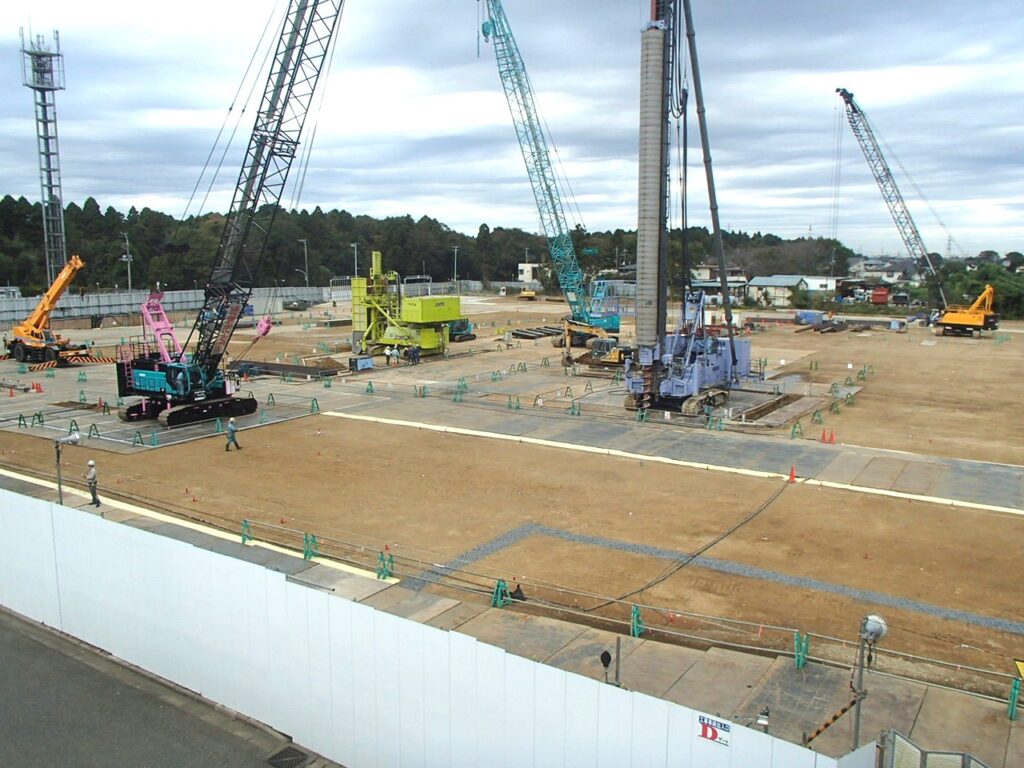

11月5日 工場棟山留工事施工状況

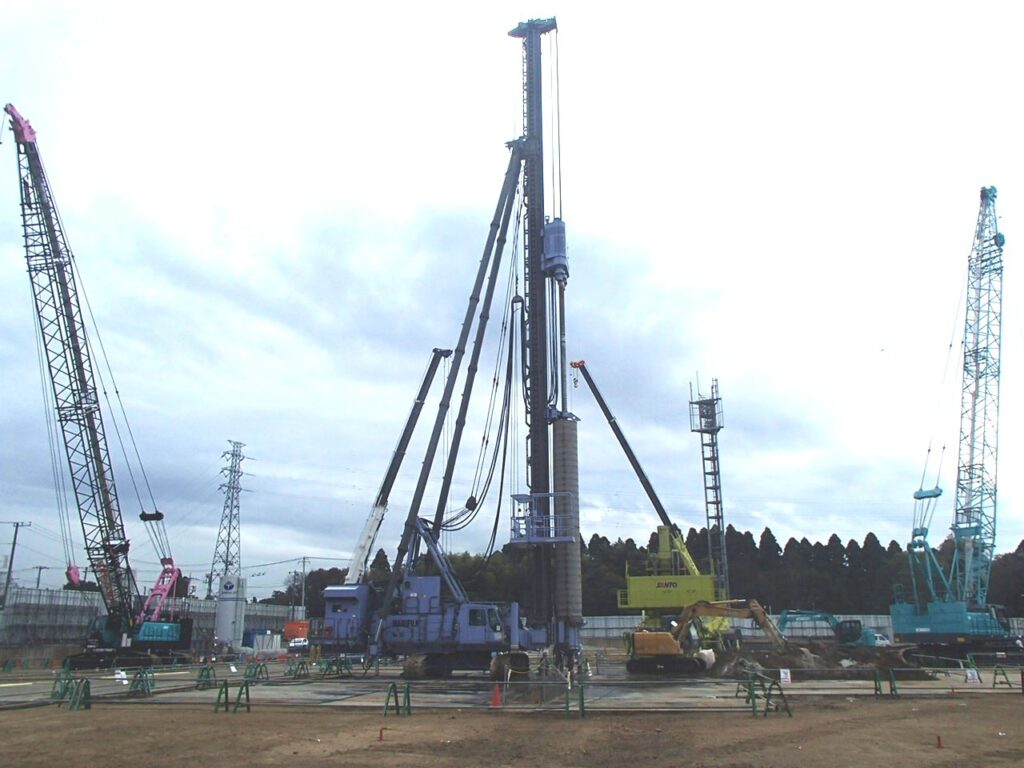

11月7日 工場棟SMW山留施工状況

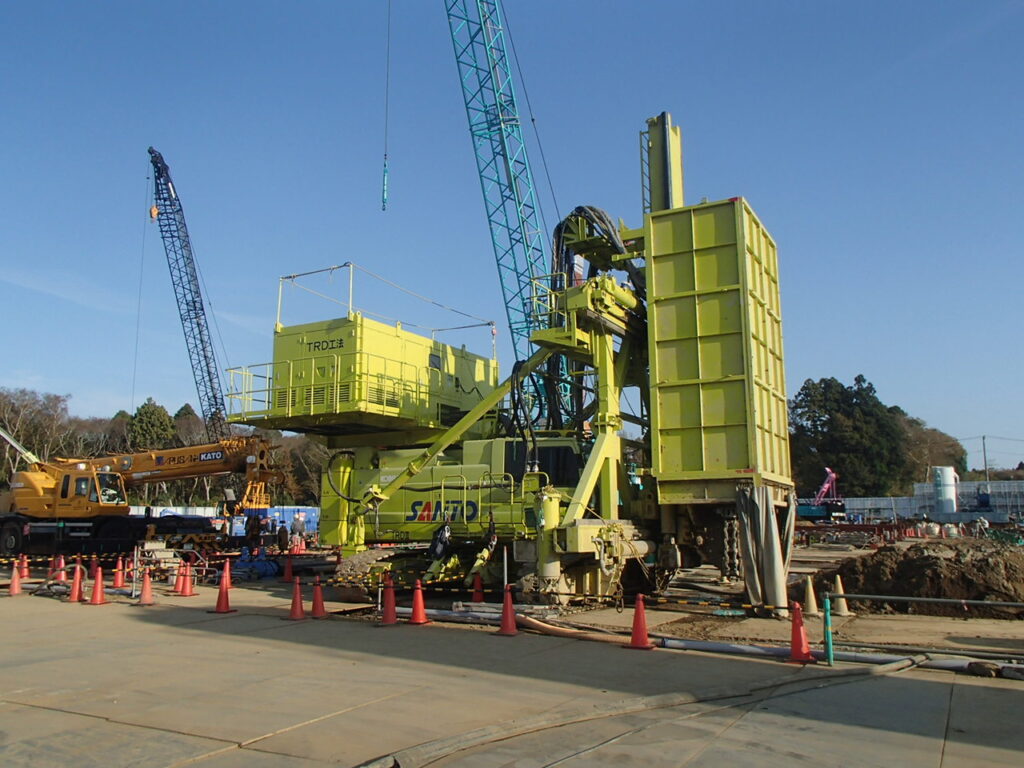

11月19日 工場棟TRD山留施工状況
2022年11月8日

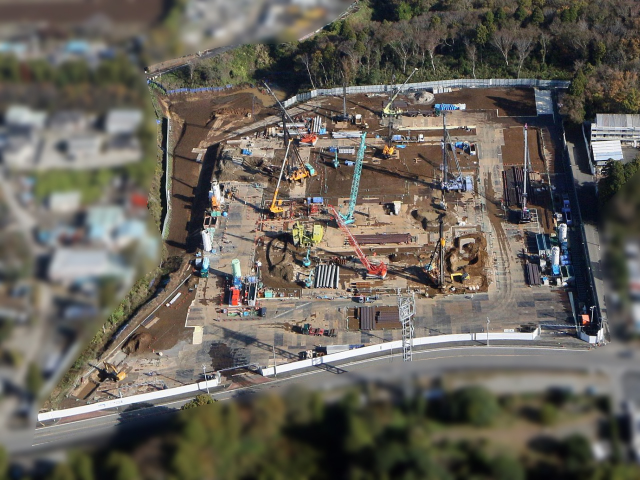

2022年10月末 解体工事状況

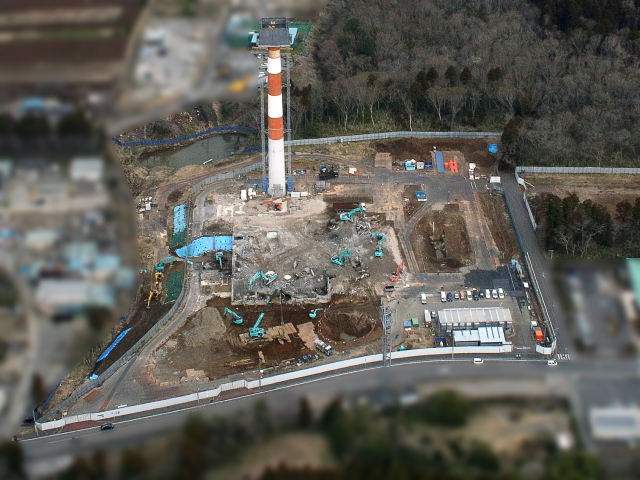

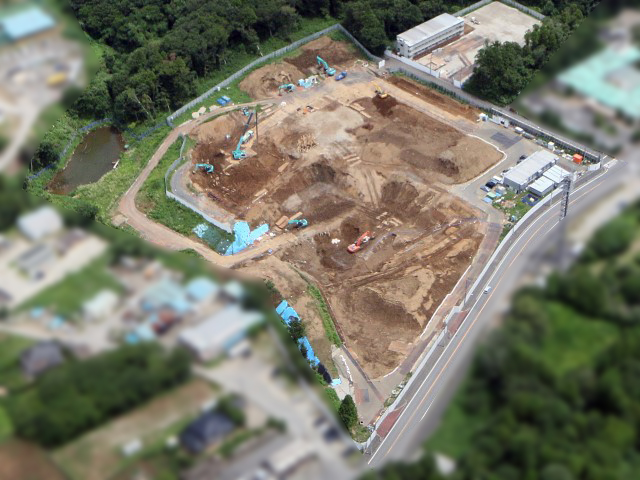

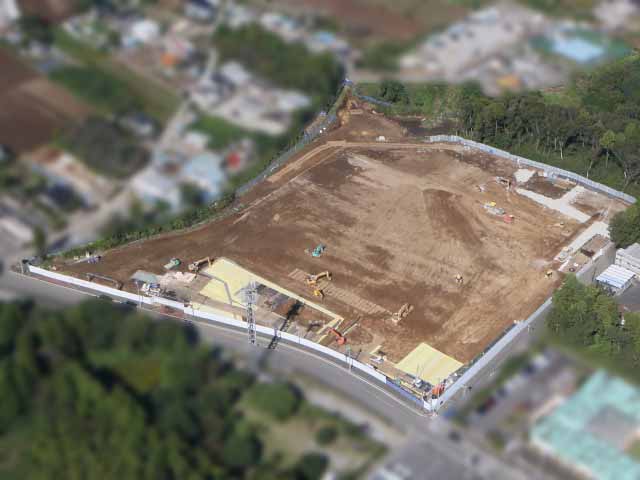

10月20日 敷地南側より航空写真
10月20日 敷地南東側より航空写真

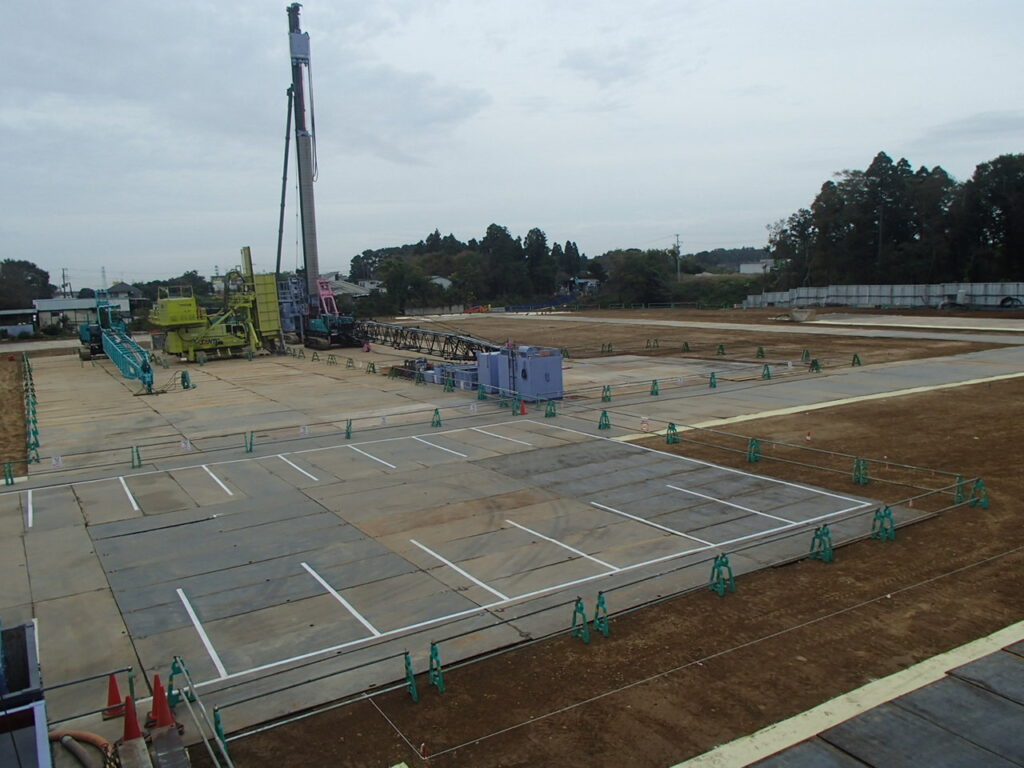

10月31日 起工式前状況

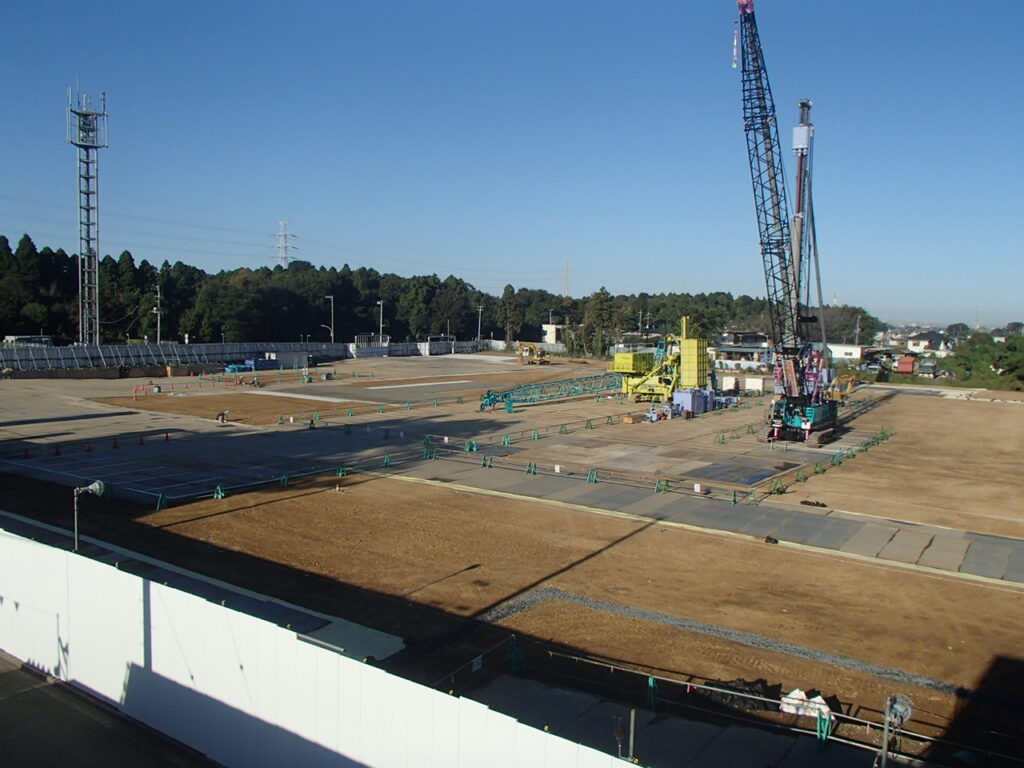

10月31日 場内表層仮説地盤改良作業状況

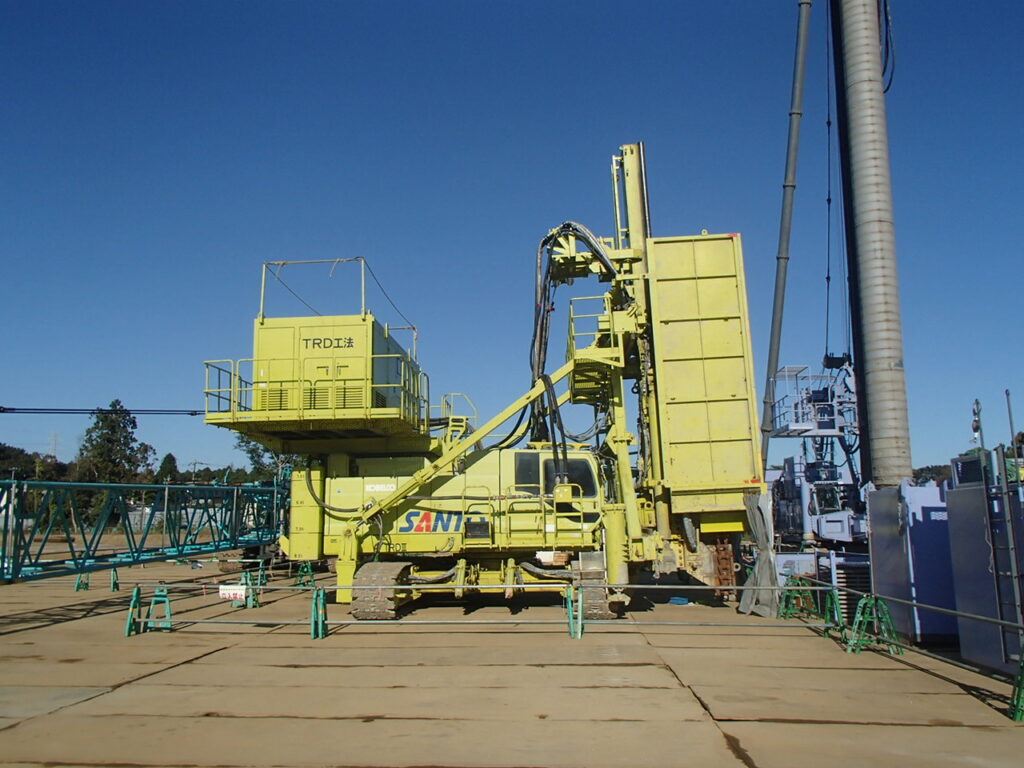

10月31日 山留TRD機搬入完了状況

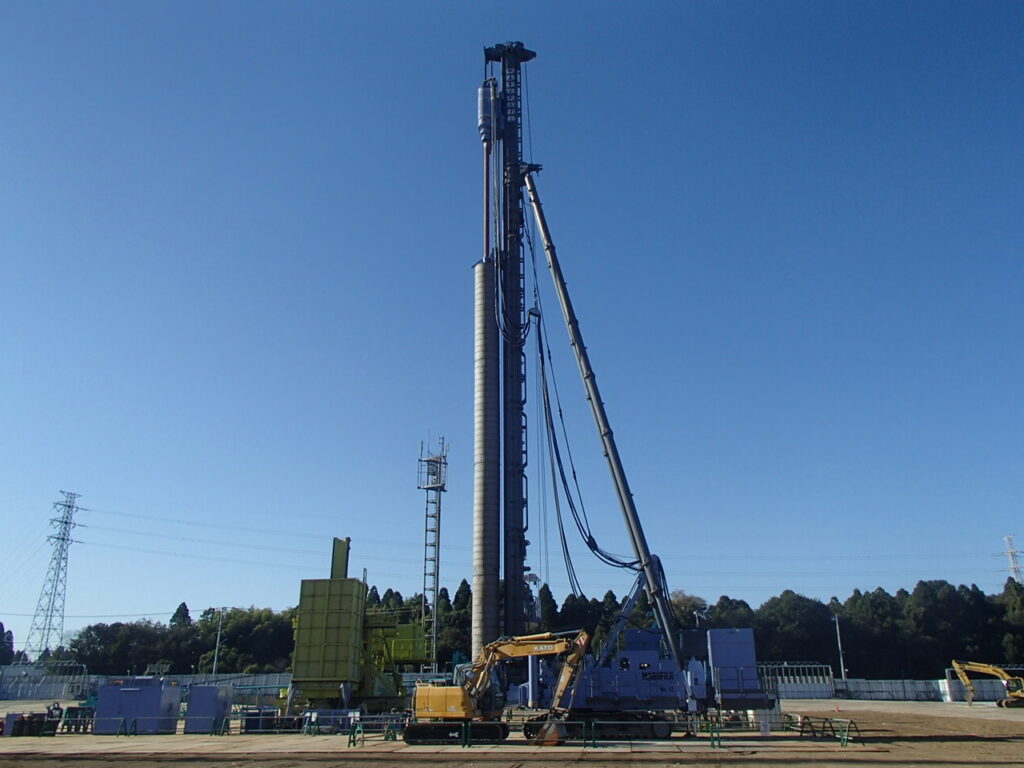

10月31日 山留SMW機搬入完了状況
2022年10月3日
2022年9月末 解体工事状況
9月21日 敷地南東側より航空写真
9月21日 敷地南西側より航空写真

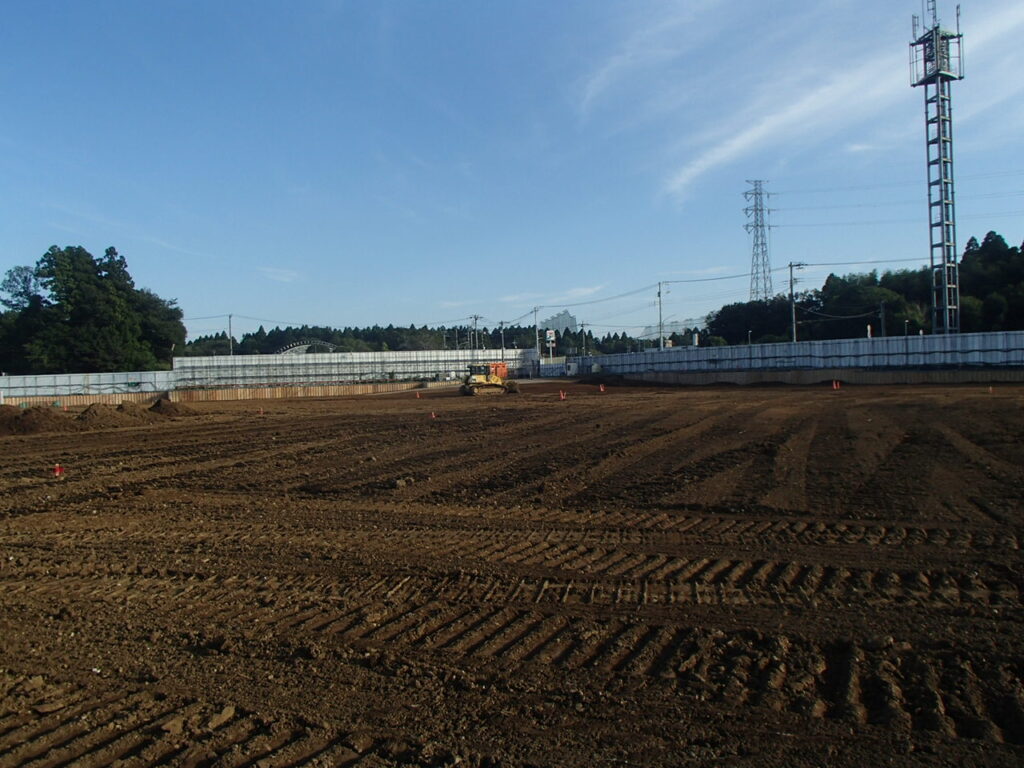

9月28日 工場棟埋戻し造成状況

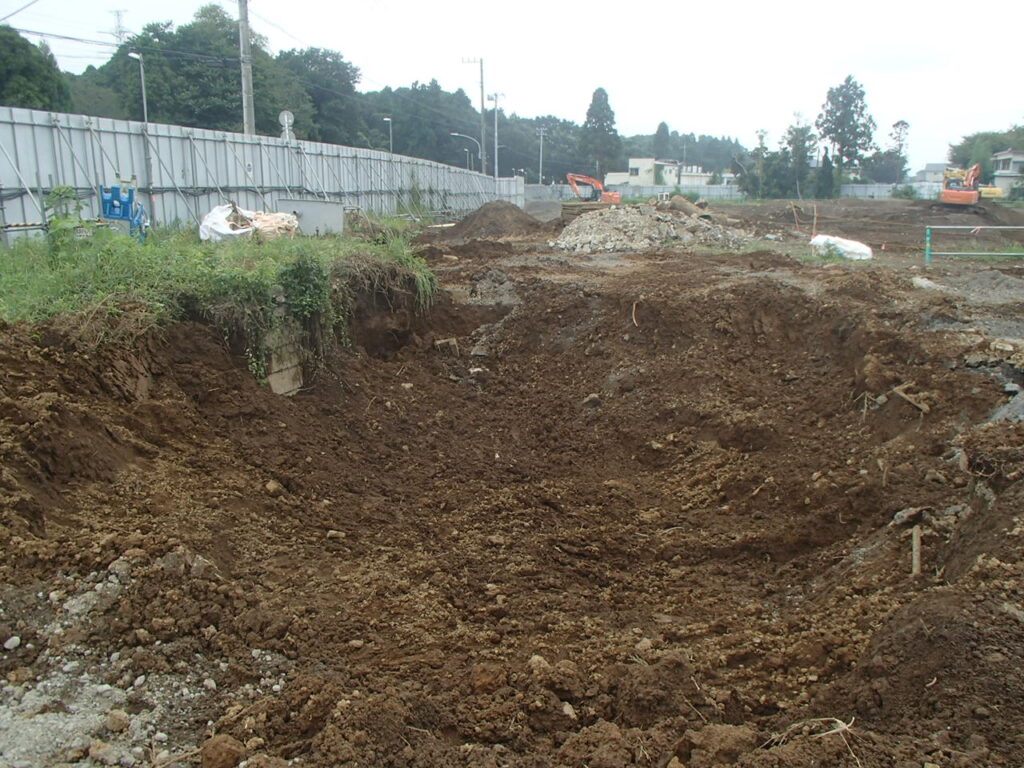

9月5日 雨水排水槽解体完了状況

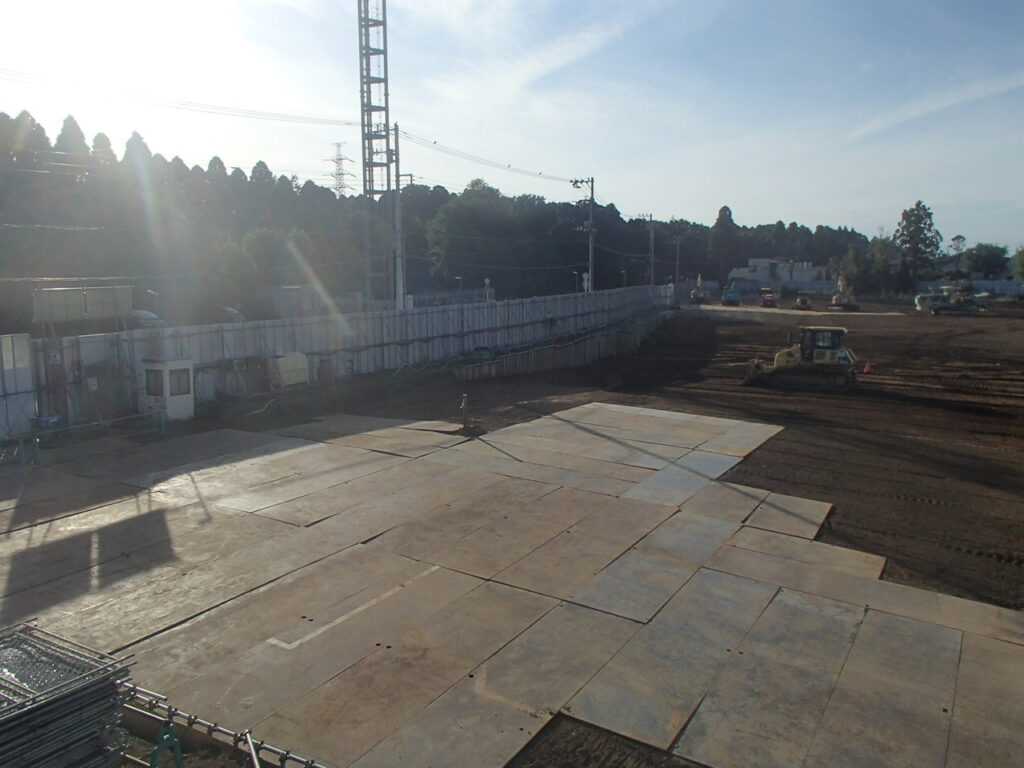

9月28日 南側外構アスファルト解体完了状況
2022年10月3日
2022年9月末 解体工事状況
9月21日 敷地南東側より航空写真
9月21日 敷地南西側より航空写真
9月28日 工場棟埋戻し造成状況
9月5日 雨水排水槽解体完了状況
9月28日 南側外構アスファルト解体完了状況
2022年9月2日
2022年8月末 解体工事状況
8月20日 敷地南側より航空写真
8月20日 敷地南西側より航空写真

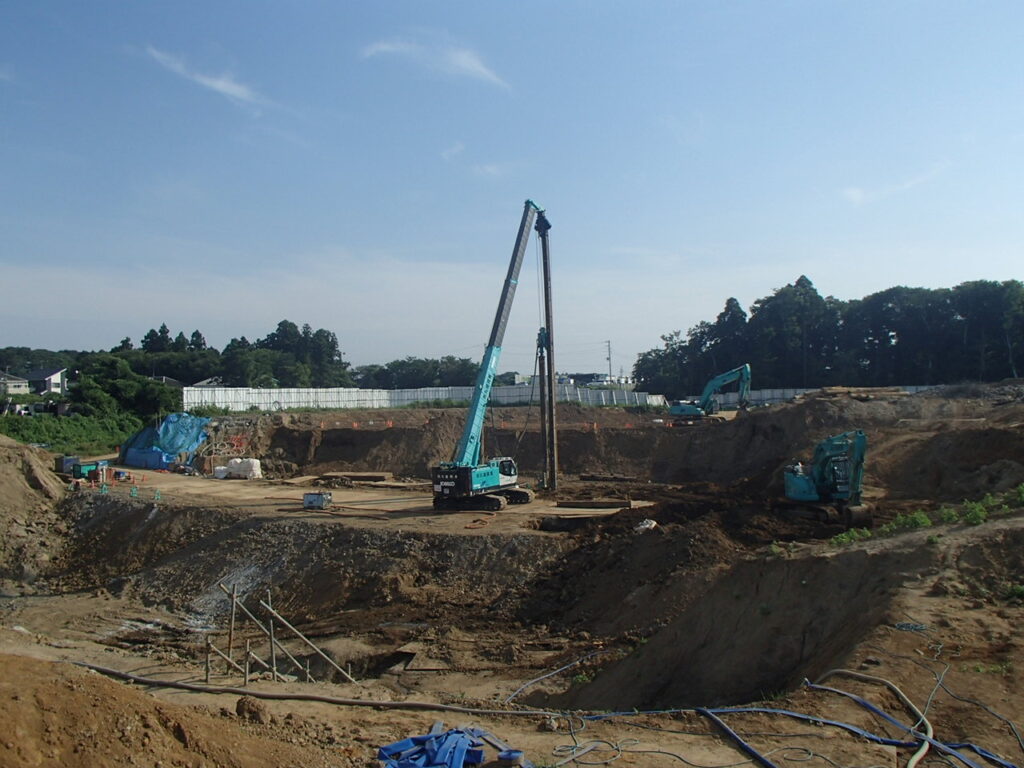

8月3日 工場棟地下杭引抜状況

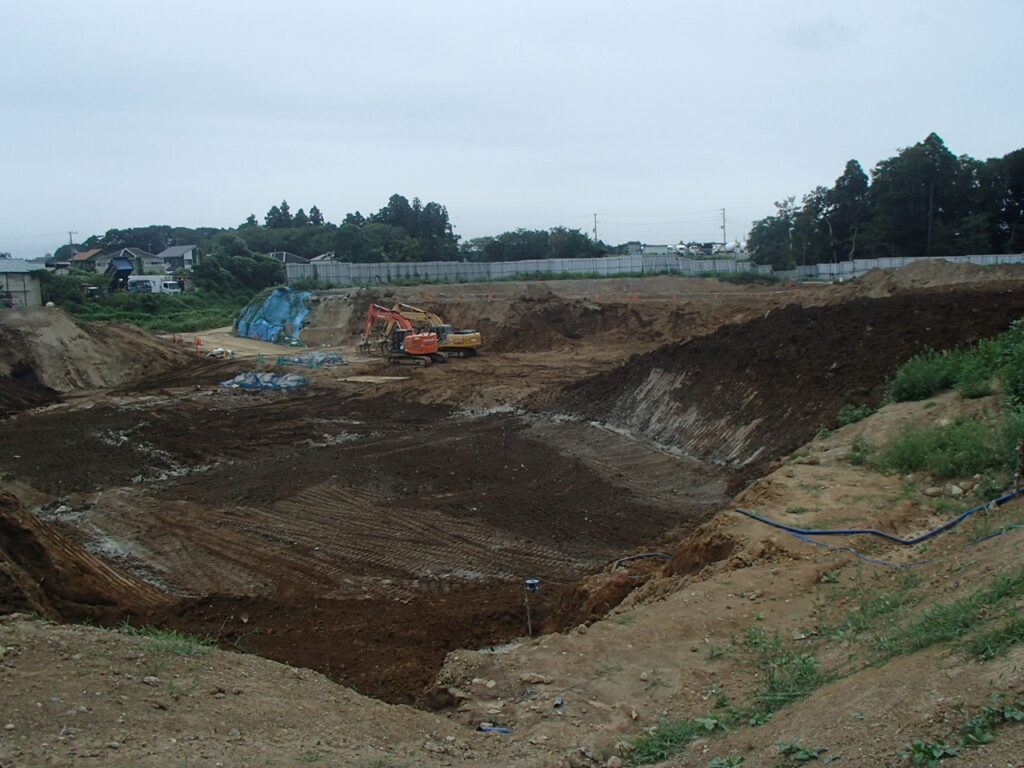

8月25日 工場棟地下杭引抜完了状況
2022年8月2日
2022年7月末 解体工事状況
7月20日 敷地南側より航空写真
7月20日 敷地南西側より航空写真

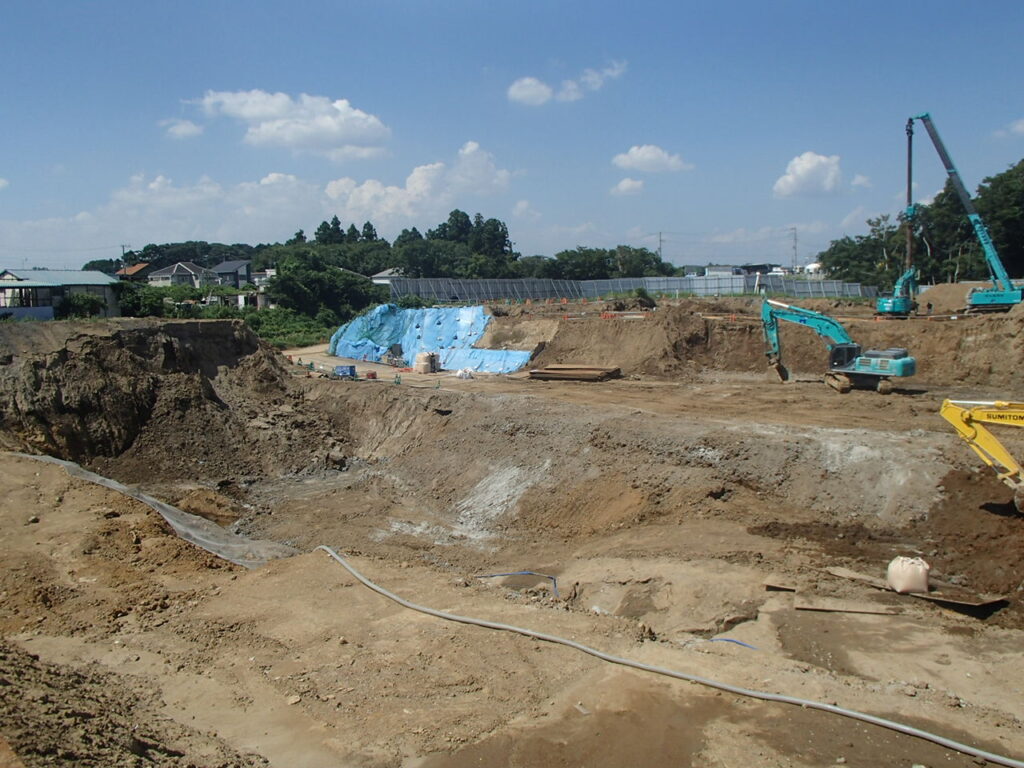

7月23日 工場棟地下ごみピット他躯体解体完了状況

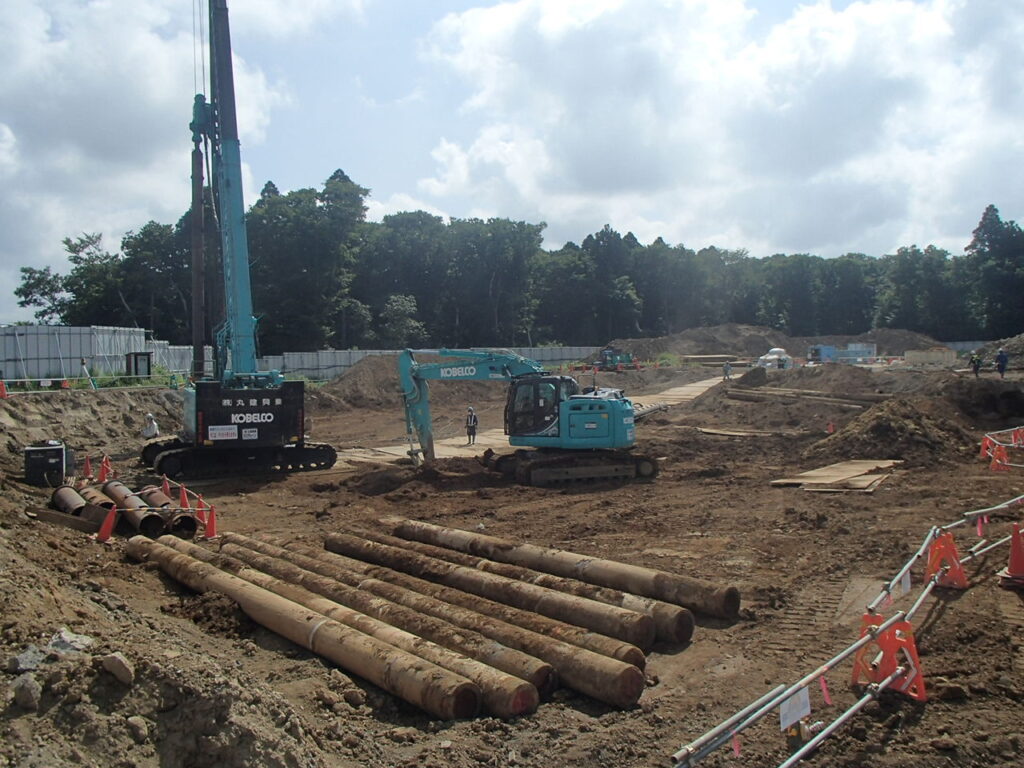

7月11日 飛灰処理棟周辺杭抜き作業状況

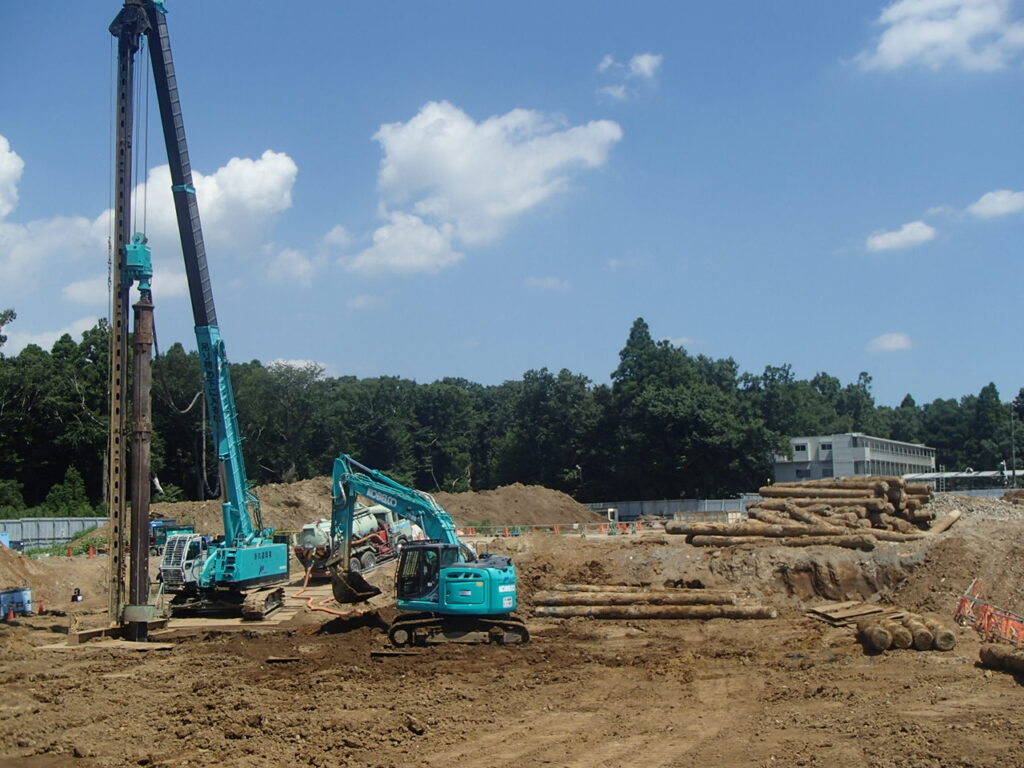

7月23日 煙突杭抜き作業状況
2022年7月5日
2022年6月末 解体工事状況
6月20日 敷地南側より航空写真
6月20日 敷地南西側より航空写真

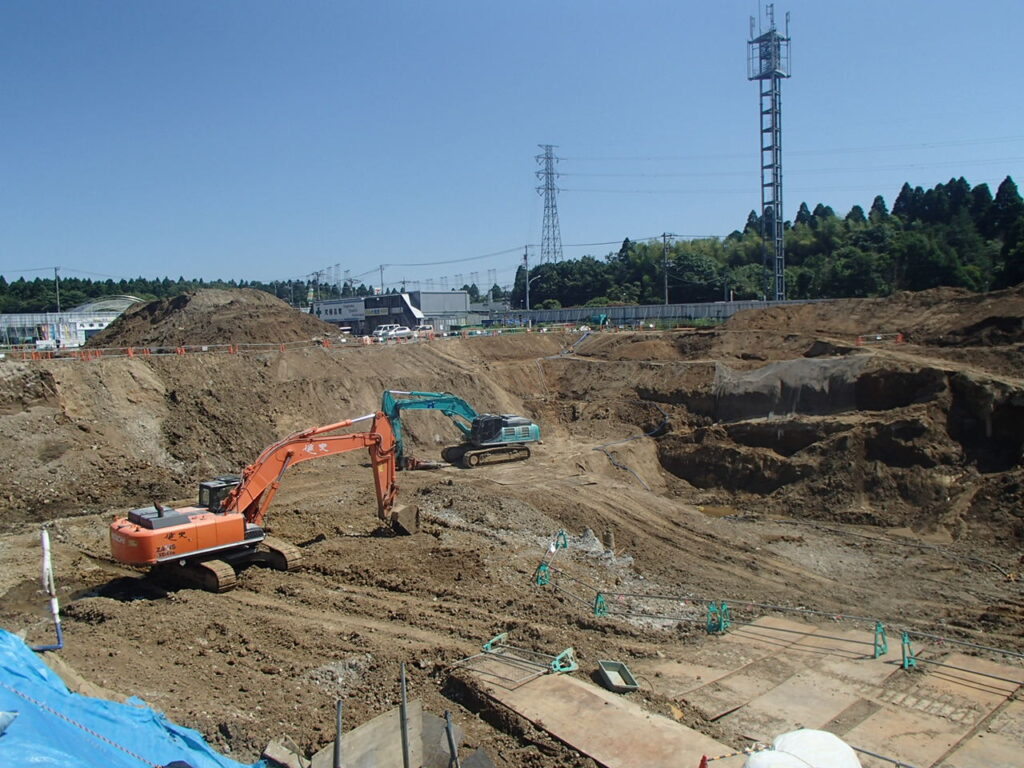

6月25日 工場棟地下ごみピット他躯体解体完了状況

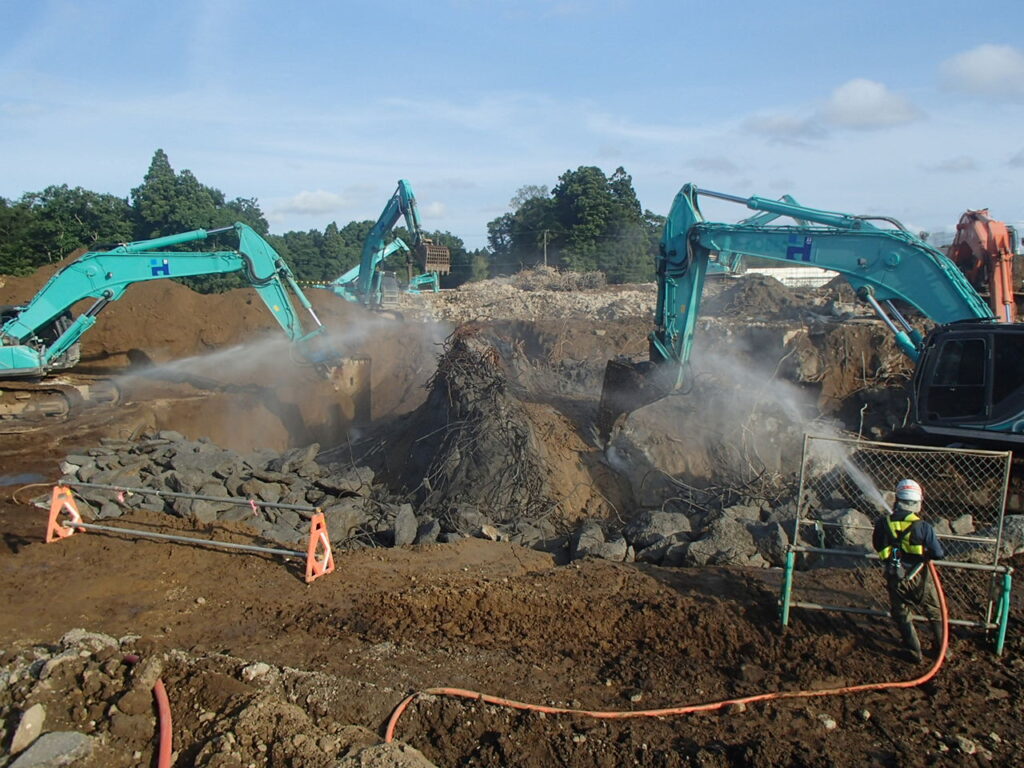

6月9日 煙突基礎解体状況

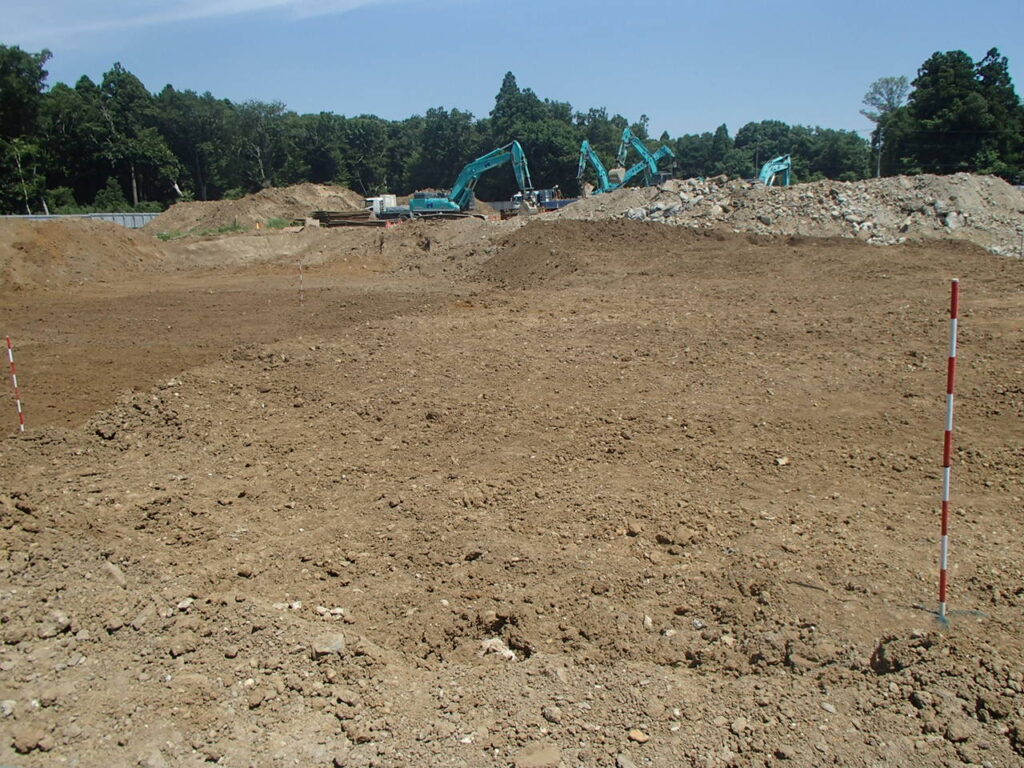

6月27日 飛灰処理棟基礎躯体解体完了状況
2022年6月6日
2022年5月末 解体工事状況
5月20日 敷地南側より航空写真
5月20日 敷地南西側より航空写

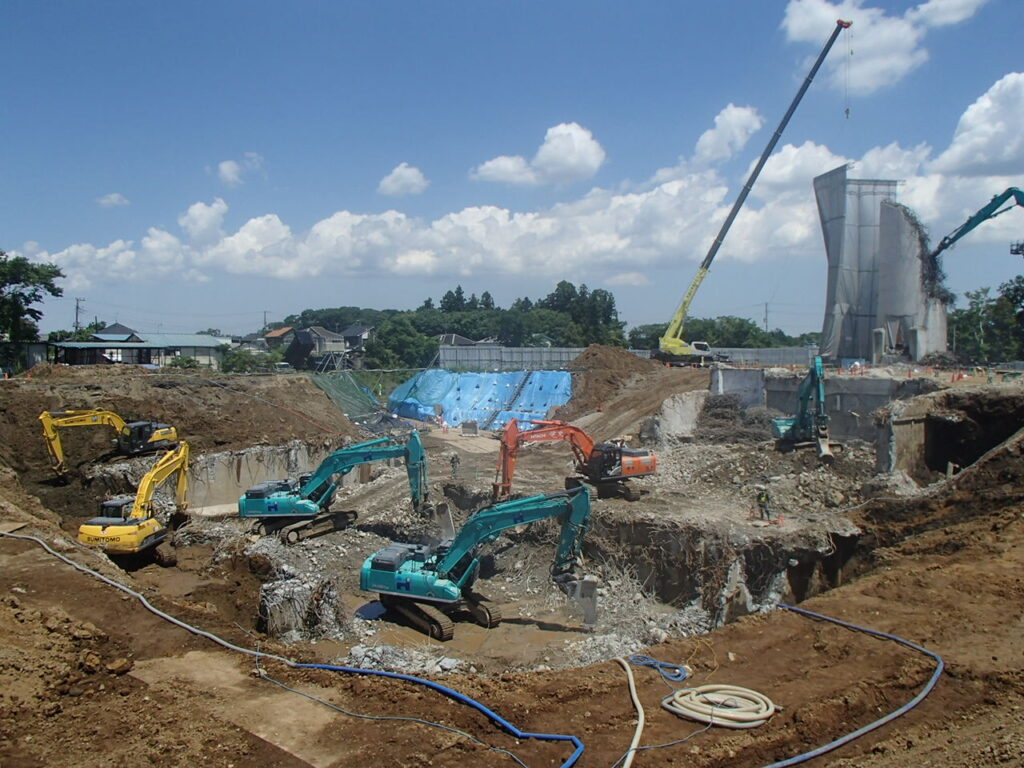

5月28日 工場棟地下躯体解体状況

5月31日 煙突筒身重機解体完了状況(全景)

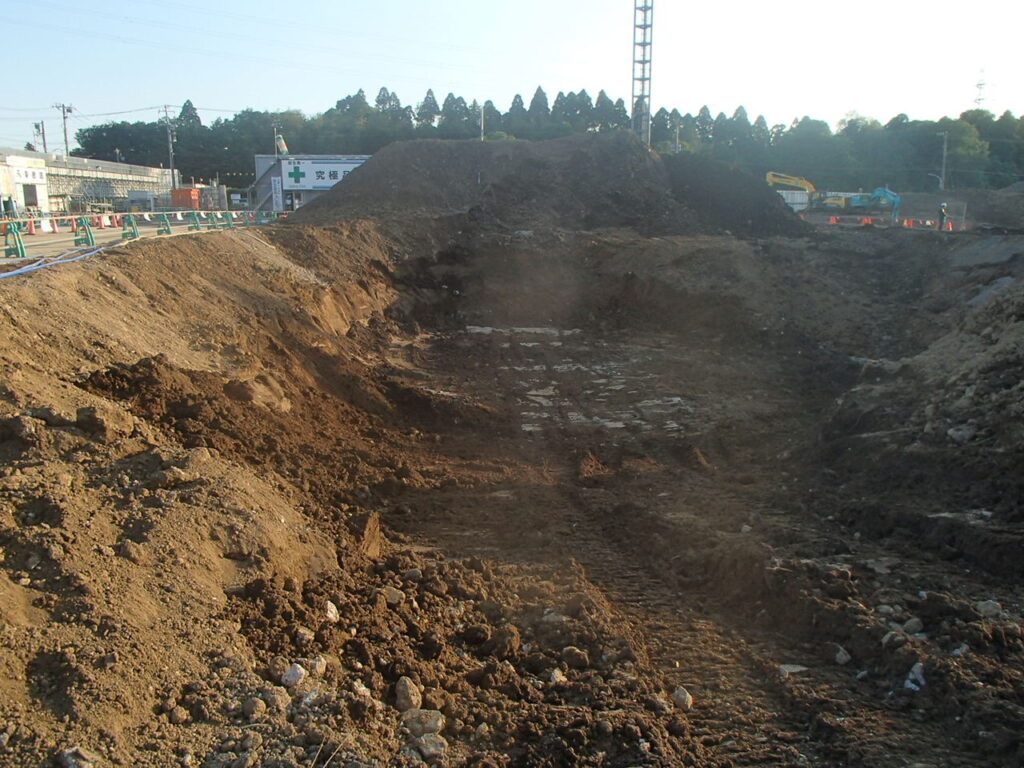

5月24日 旧工場棟ごみピット躯体解体完了状況

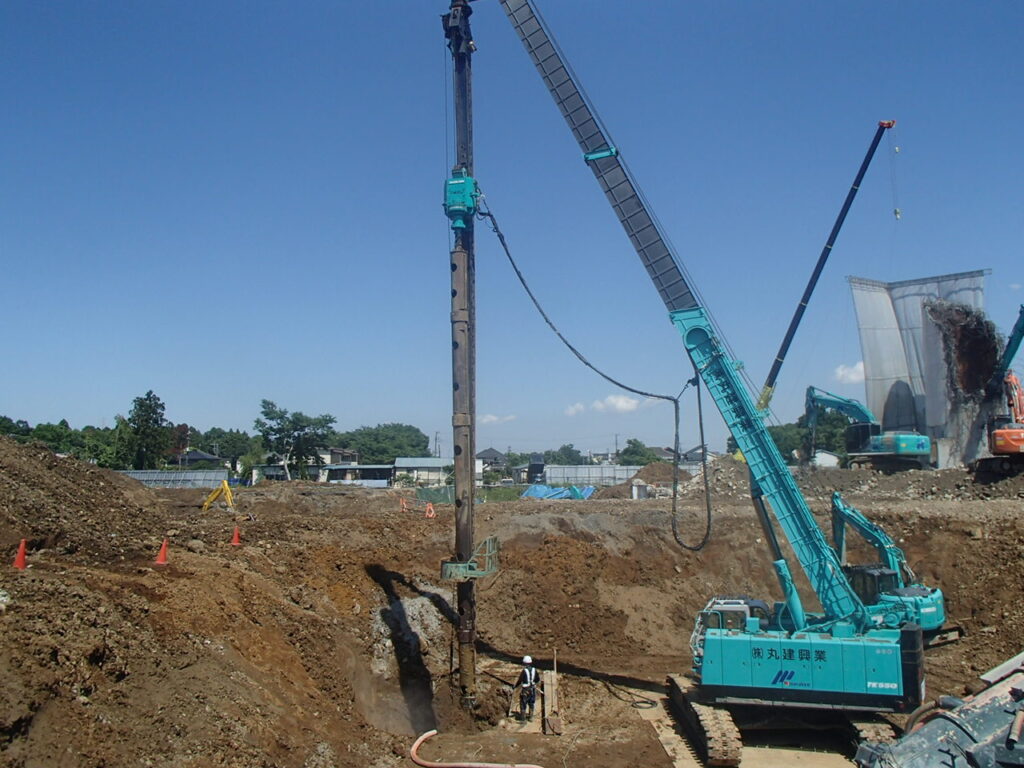

5月28日 旧工場棟ごみピット杭抜き作業状況
2022年5月12日
2022年4月末 解体工事状況
3月19日 敷地南側より航空写真
3月19日 敷地南西側より航空写真

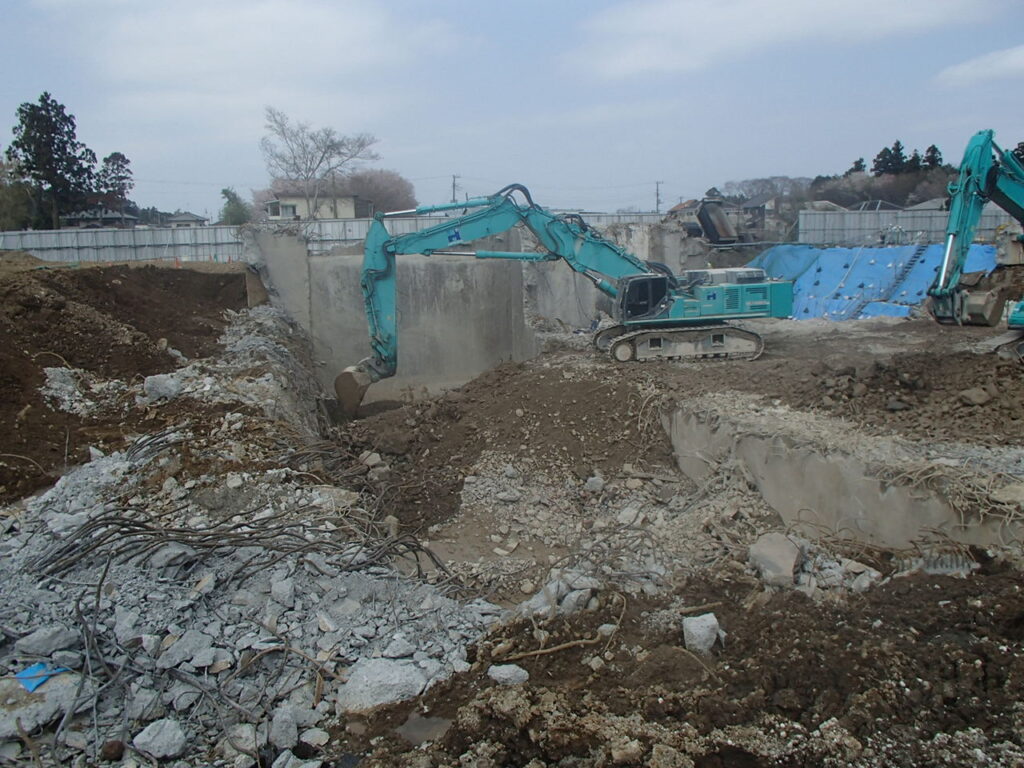

4月7日 工場棟地下躯体解体状況

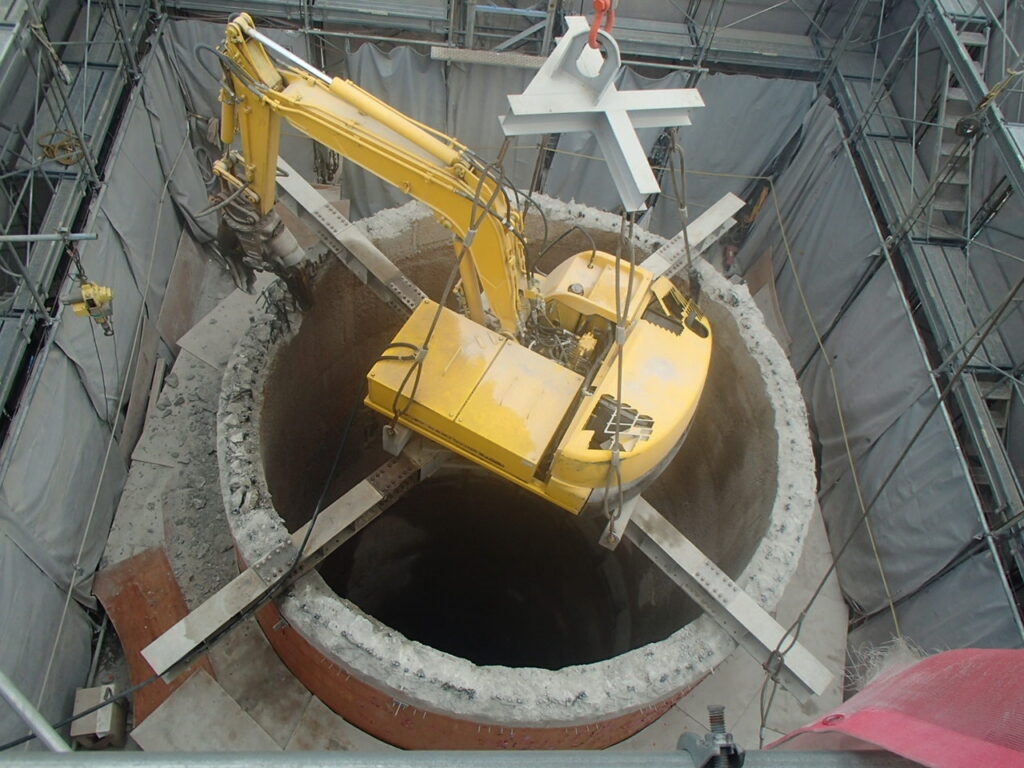

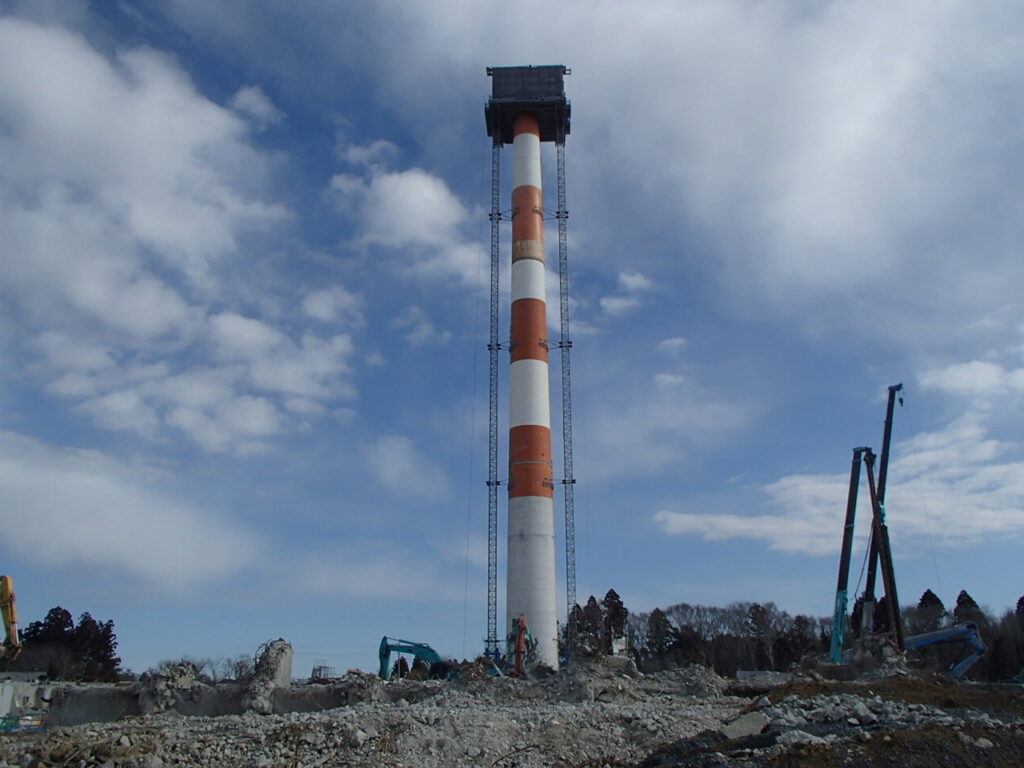

4月21日 煙突筒身解体施工状況

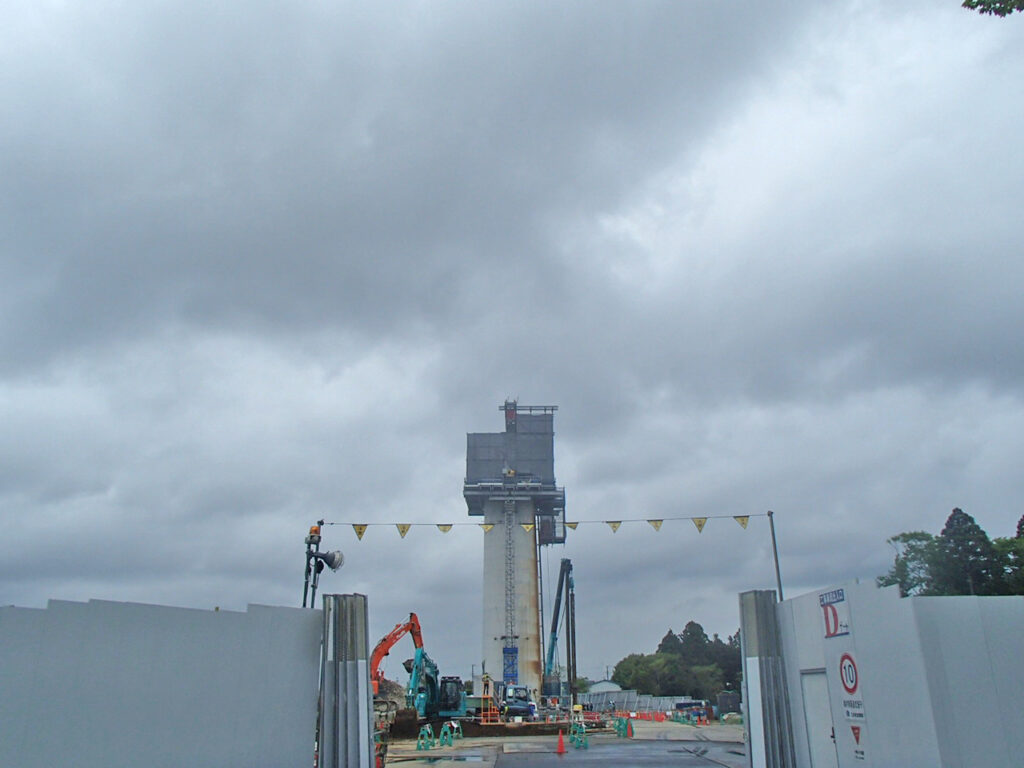

4月26日 煙突筒身解体進捗状況(全体)

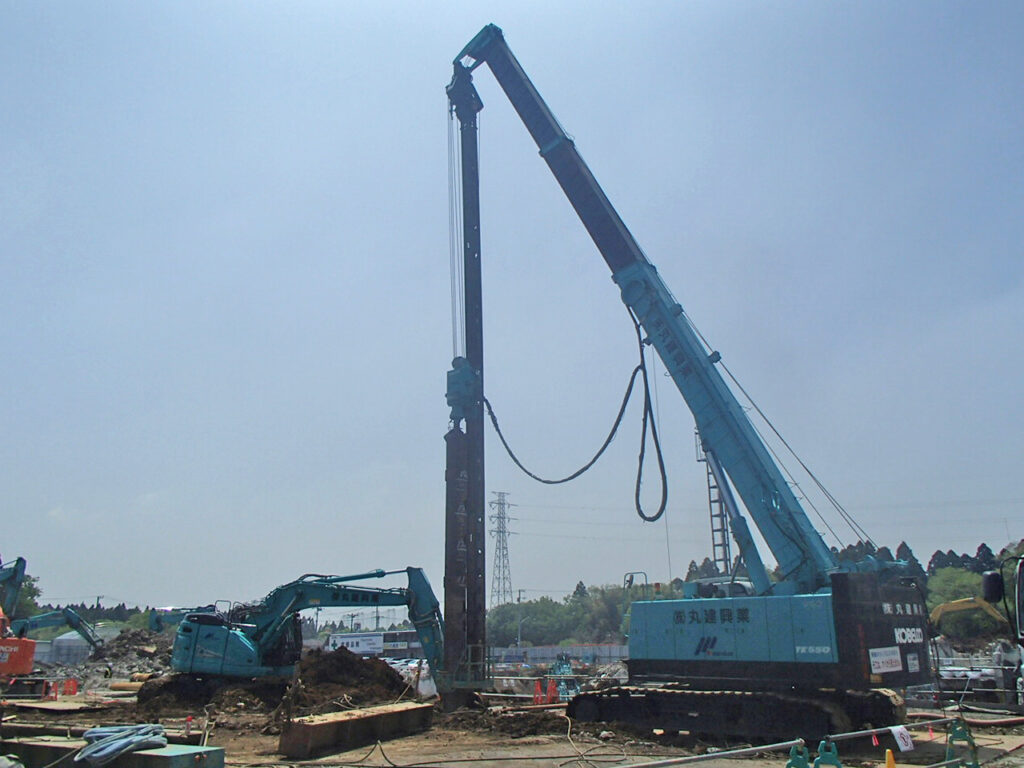

4月25日 工場棟北側杭引抜状況
2022年4月12日
2022年3月末 解体工事状況
3月19日 敷地南側より航空写真
3月19日 敷地南西側より航空写真

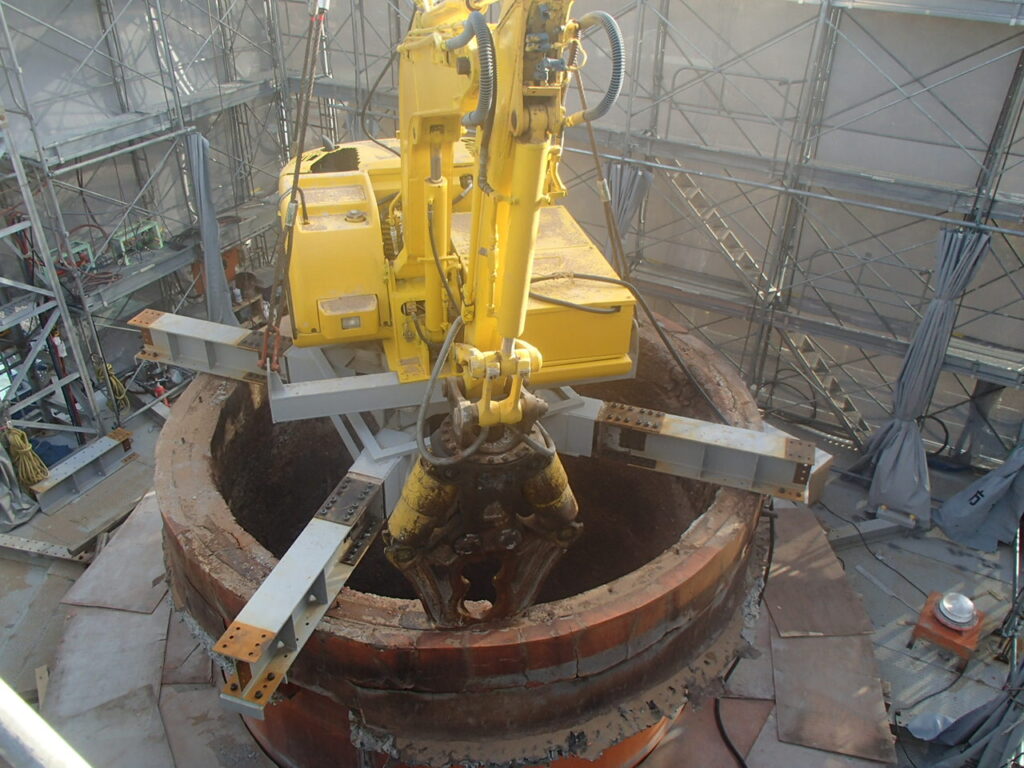

3月5日 筒身解体ロボット据付完了状況

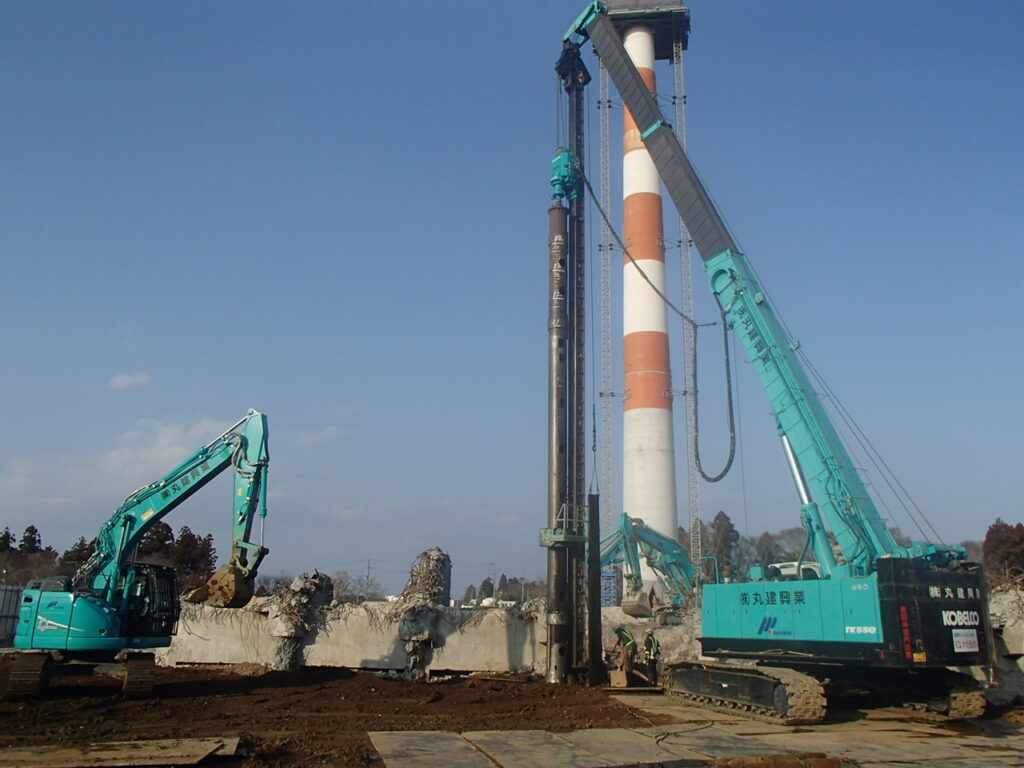

3月10日 工場棟プラットフォームエリア地中障害H鋼引抜作業状況
2022年3月2日
2022年2月末 解体工事状況
2月19日 敷地南側より航空写真
2月19日 敷地南西側より航空写真

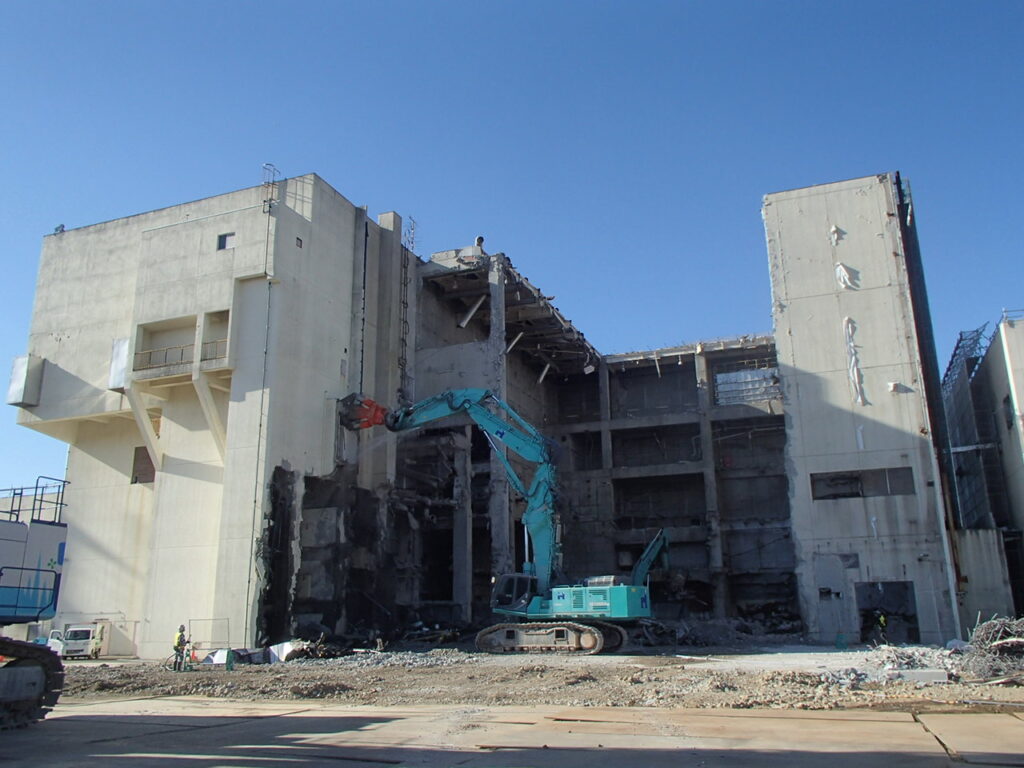

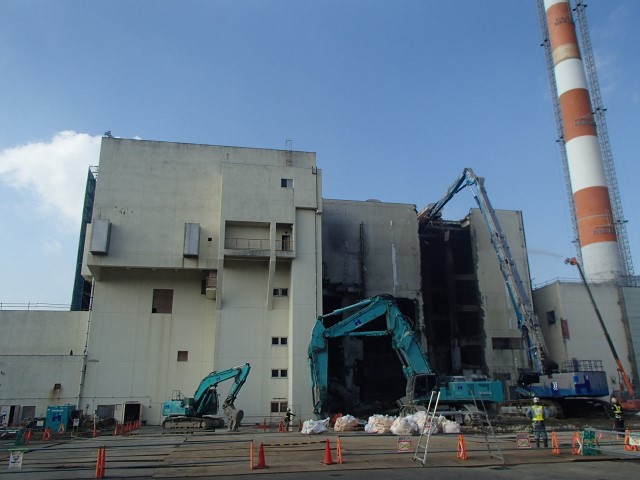

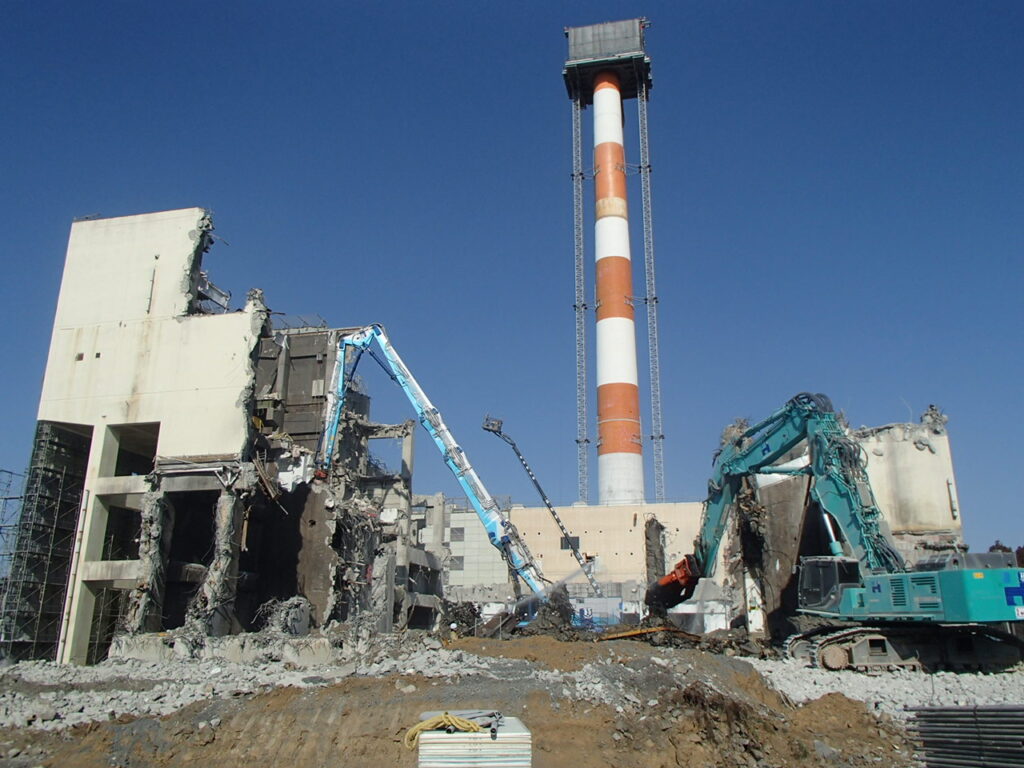

2月2日 工場棟上屋解体状況①
2月9日 工場棟上屋解体状況②

2月24日 管理棟杭引抜状況①

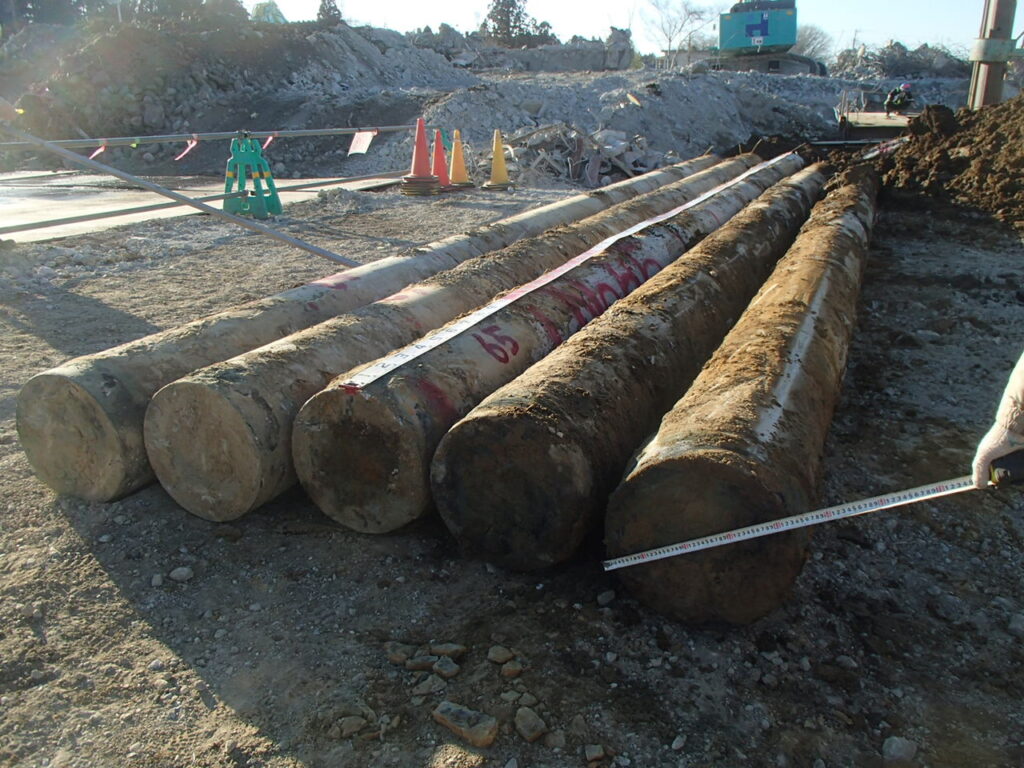

2月24日 管理棟杭引抜状況②
2022年4月12日
2022年3月末 解体工事状況
3月19日 敷地南側より航空写真
3月19日 敷地南西側より航空写真
3月5日 筒身解体ロボット据付完了状況
3月10日 工場棟プラットフォームエリア地中障害H鋼引抜作業状況

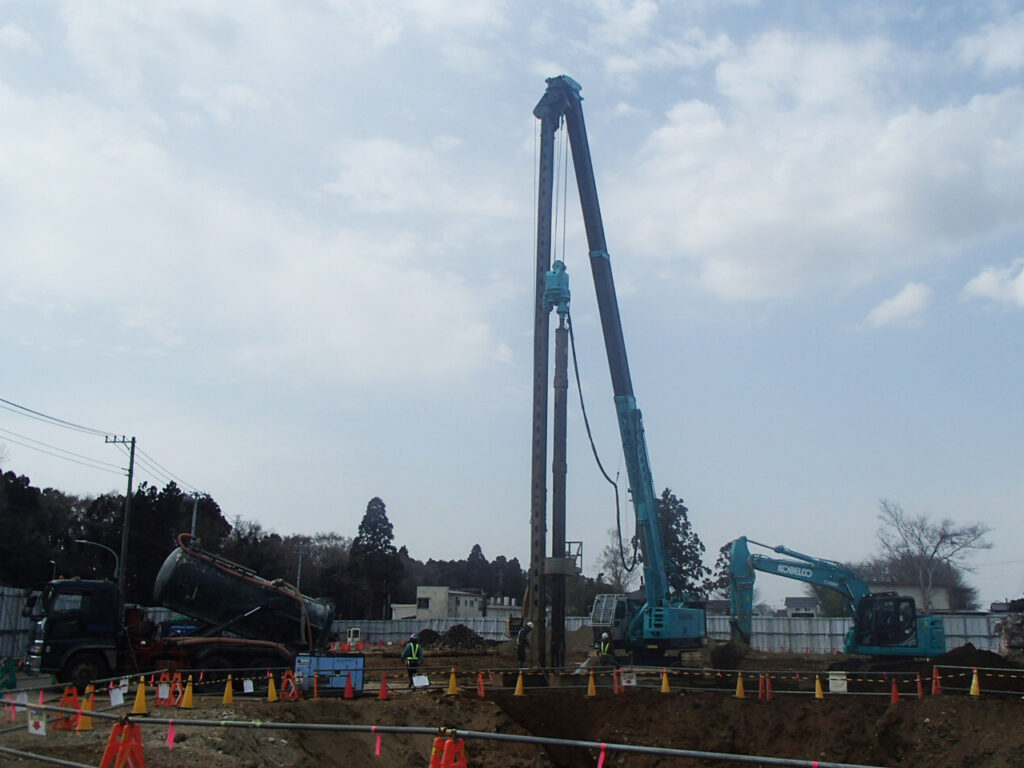

3月17日 工場棟プラットフォームエリアPC杭引抜作業状況
3月17日 工場棟プラットフォームエリアPC杭引抜状況
2022年2月3日
2022年1月末 解体工事状況
1月20日 敷地南側より航空写真
1月20日 敷地南西側より航空写真
1月5日 工場棟炉室側上屋解体状況

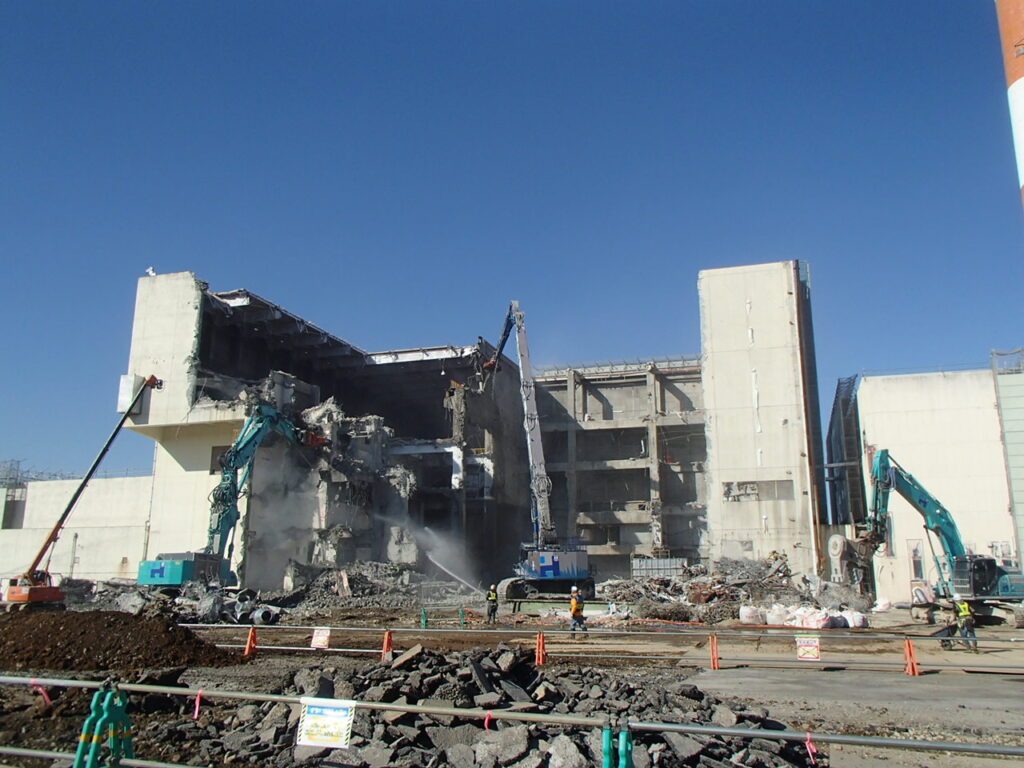

1月13日 工場棟炉室側上屋解体状況

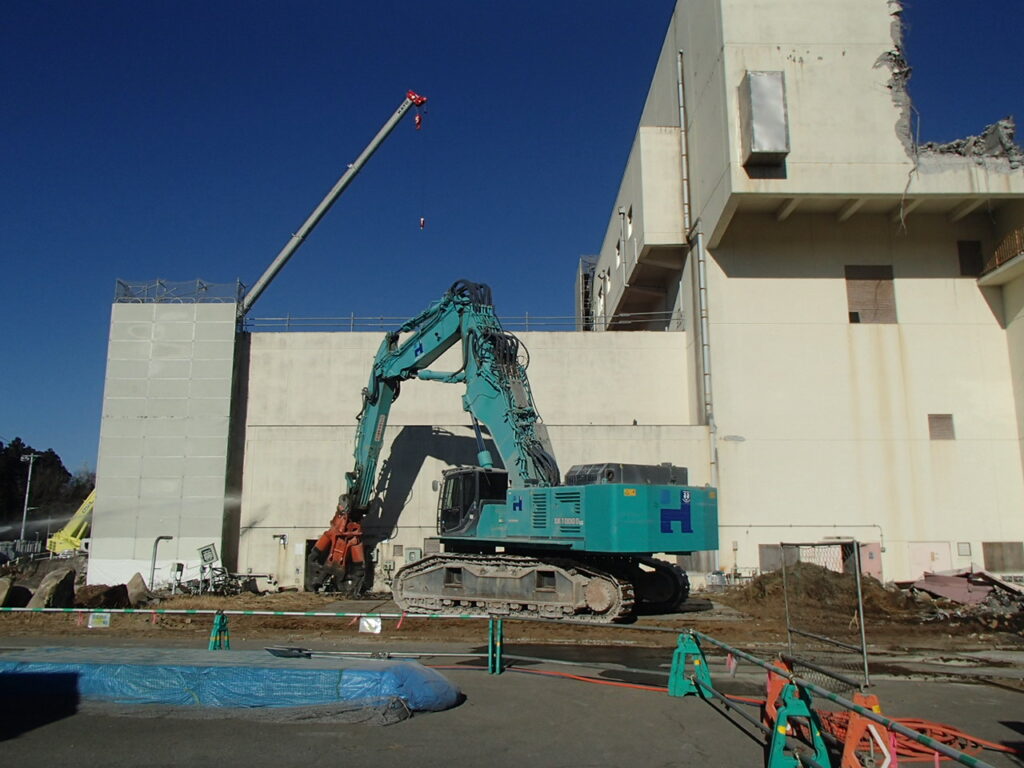

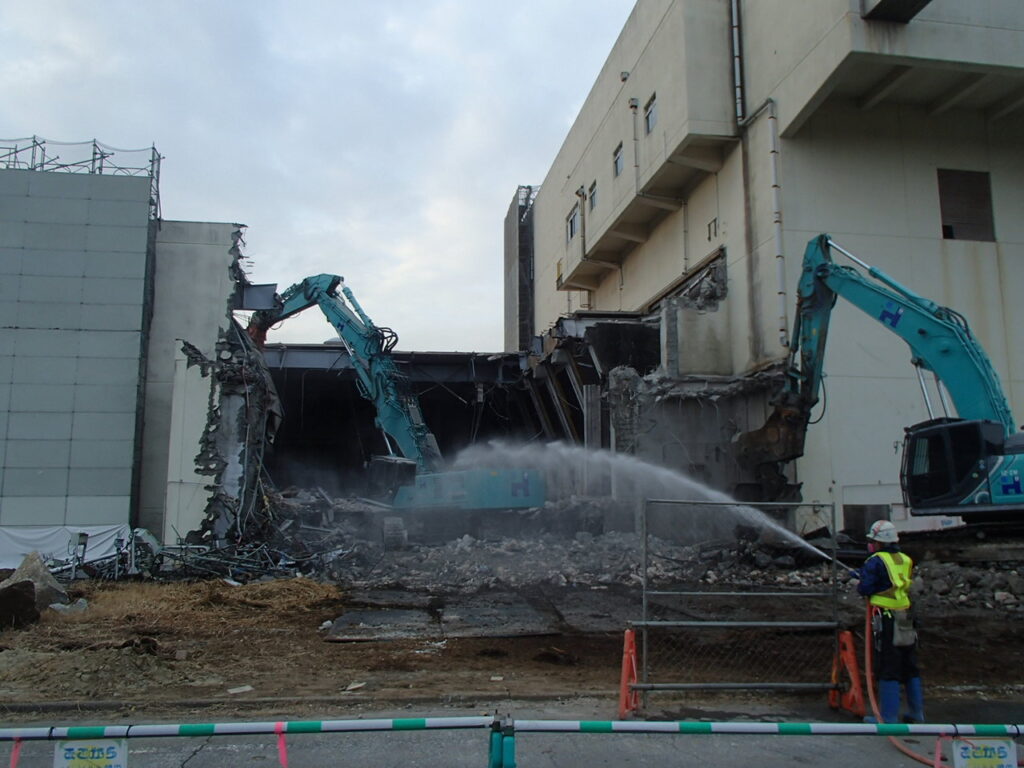

1月18日 工場棟プラットフォーム側上屋解体状況
1月19日 工場棟プラットフォーム側上屋解体状況
2022年1月12日
2021年12月末 解体工事状況
12月22日 敷地南側より航空写真
12月22日 敷地南西側より航空写真
12月25日 工場棟上屋解体状況

12月6日 計量器室(B)基礎解体前状況

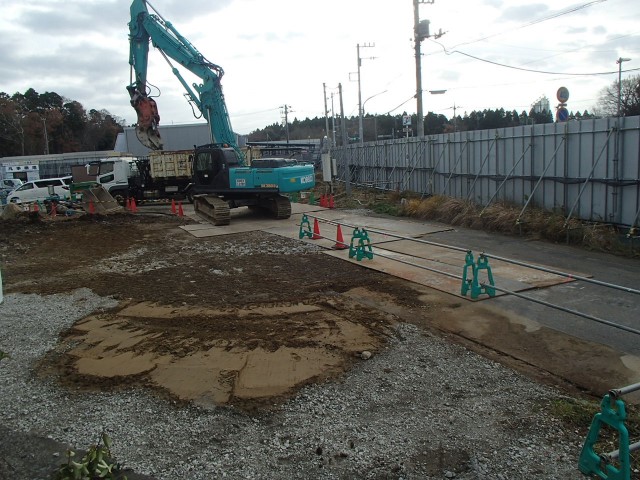

12月10日 計量器室(B)基礎解体完了状況
2021年12月6日
2021年11月末 解体工事状況
11月20日 敷地南側より航空写真
11月20日 敷地南西側より航空写真
11月17日 煙突内筒レンガ解体状況
11月8日 旧工場棟基礎部一部埋戻し、整地
2021年11月5日
2021年10月末 解体工事状況
10月22日 敷地南側より航空写真
10月22日 敷地南西側より航空写真
10月4日 プラズマ溶融センター西側外部
10月12日 プラズマ溶融センター西側外部
10月21日 工場棟管理区域内部
10月28日 工場棟管理区域内部
2021年10月5日
2021年9月末 解体工事状況
9月22日 敷地南側より航空写真
9月22日 敷地南西側より航空写真
9月3日 プラズマ溶融センター内部
9月22日 プラズマ溶融センター内部
9月22日 飛灰処理棟内部
9月27日 飛灰処理棟内部
9月24日 煙突北側外部
2021年9月13日
2021年8月末 解体工事状況
8月21日敷地南側より航空写真
8月21日敷地西側より航空写真
8月6日 工場棟 重機セキュリティー組立状況
8月23日 共同住宅棟 解体工事完了状況(全景)

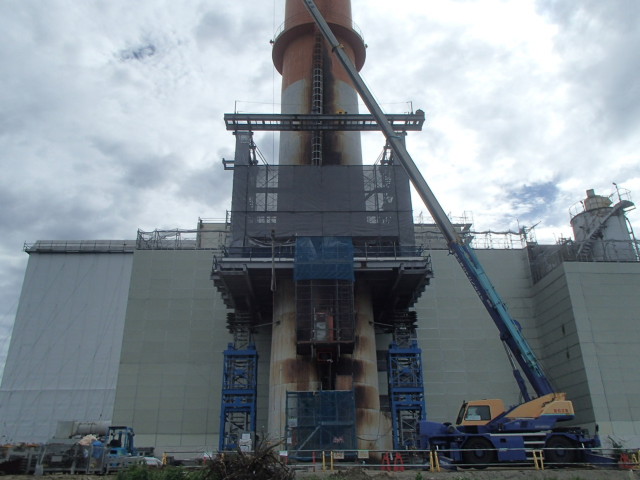

8月21日 ワークステーション組立状況
2021年8月11日
2021年7月末 解体工事状況
7月21日 敷地南側より航空写真
7月21日 敷地西側より航空写真
7月31日 南東側敷地外部
7月5日 管理棟 基礎解体状況
7月9日 管理棟 基礎解体完了後整地完了状況
7月5日 管理棟 基礎解体状況
7月9日 管理棟 基礎解体完了後整地完了状況
7月19日 共同住宅棟 既存杭引抜状況
7月31日 工場棟外部足場組立状況
2021年7月13日
2021年6月末 解体工事状況
6月21日 敷地南側より航空写真
6月21日 敷地西側より航空写真
6月30日 南東側敷地外部
6月1日 資材保管庫・温水発生室上屋解体着手前状況
6月5日 資材保管庫・温水発生室・プロパン庫上屋解体完了状況
6月3日 危険物倉庫上屋解体着手前状況
6月5日 危険物倉庫上屋解体完了状況
2021年6月13日
2021年5月末 解体工事状況
5月22日 敷地南側より航空
5月22日 敷地西側より航空写真
4月3日 敷地南側外部
5月17日 敷地南側外部
2021年5月10日
2021年4月末 解体工事状況

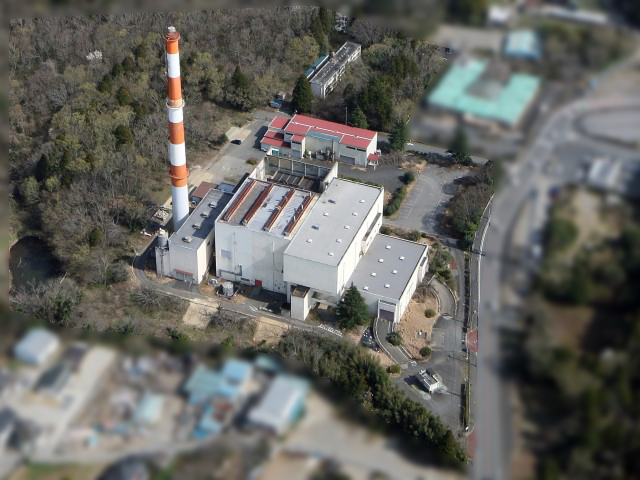

3月20日頃 敷地南側より航空写真
3月20日頃 敷地西側より航空写真
4月20日頃 敷地南側より航空写真
4月20日頃 敷地西側より航空写真
4月3日 南東側敷地外部
4月26日 南東側敷地外部

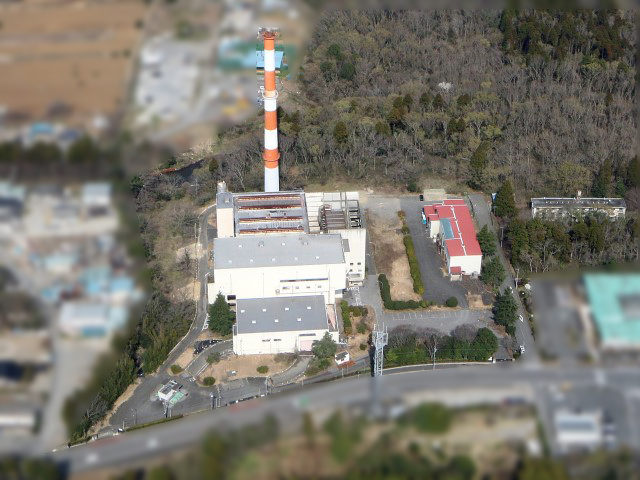

2021年4月1日
旧工場の解体工事を開始しました。
清掃工場全景
プラズマ溶融センター
煙突
